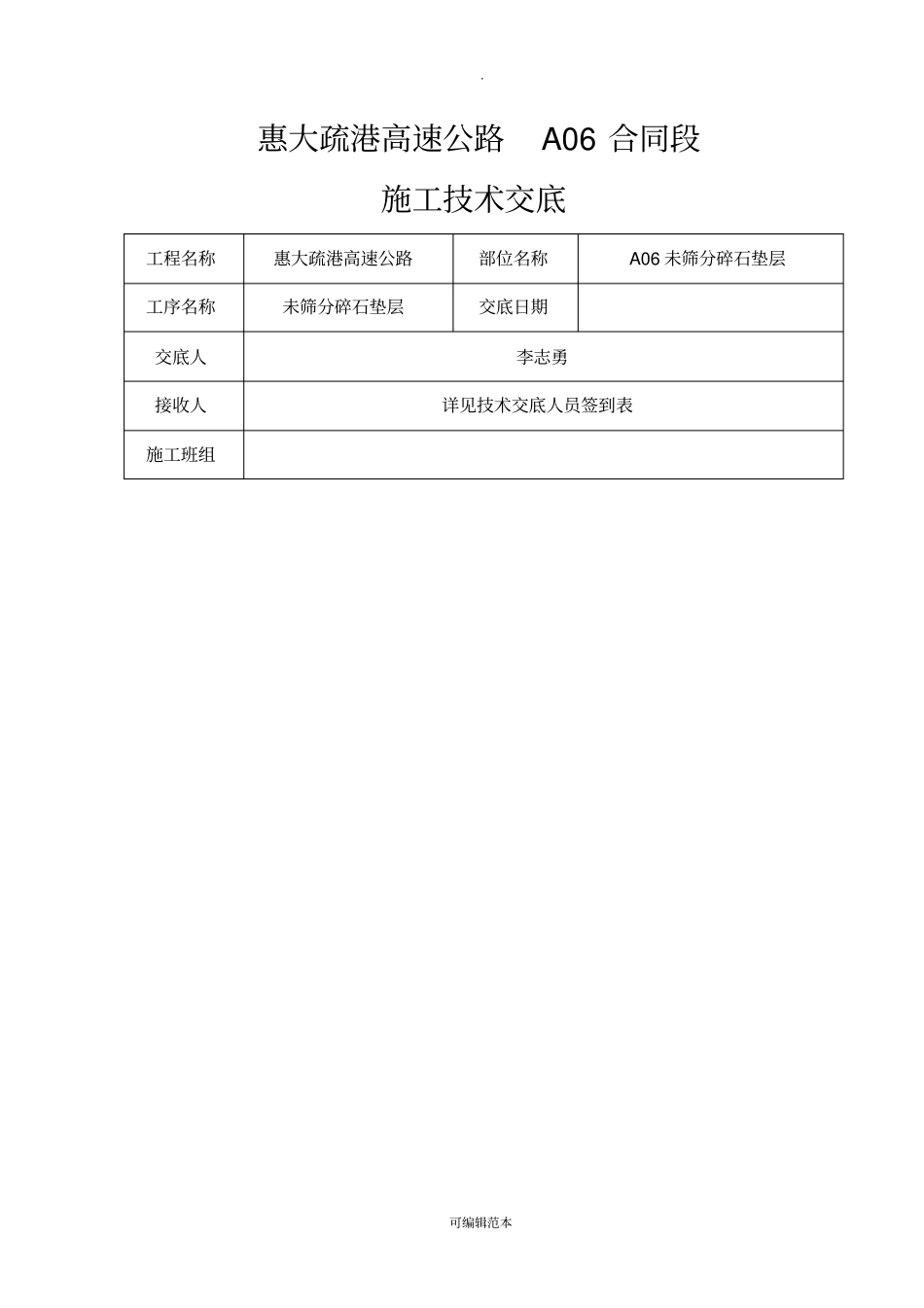

可编辑范本惠大疏港高速公路A06合同段施工技术交底工程名称惠大疏港高速公路部位名称A06未筛分碎石垫层工序名称未筛分碎石垫层交底日期交底人李志勇接收人详见技术交底人员签到表施工班组

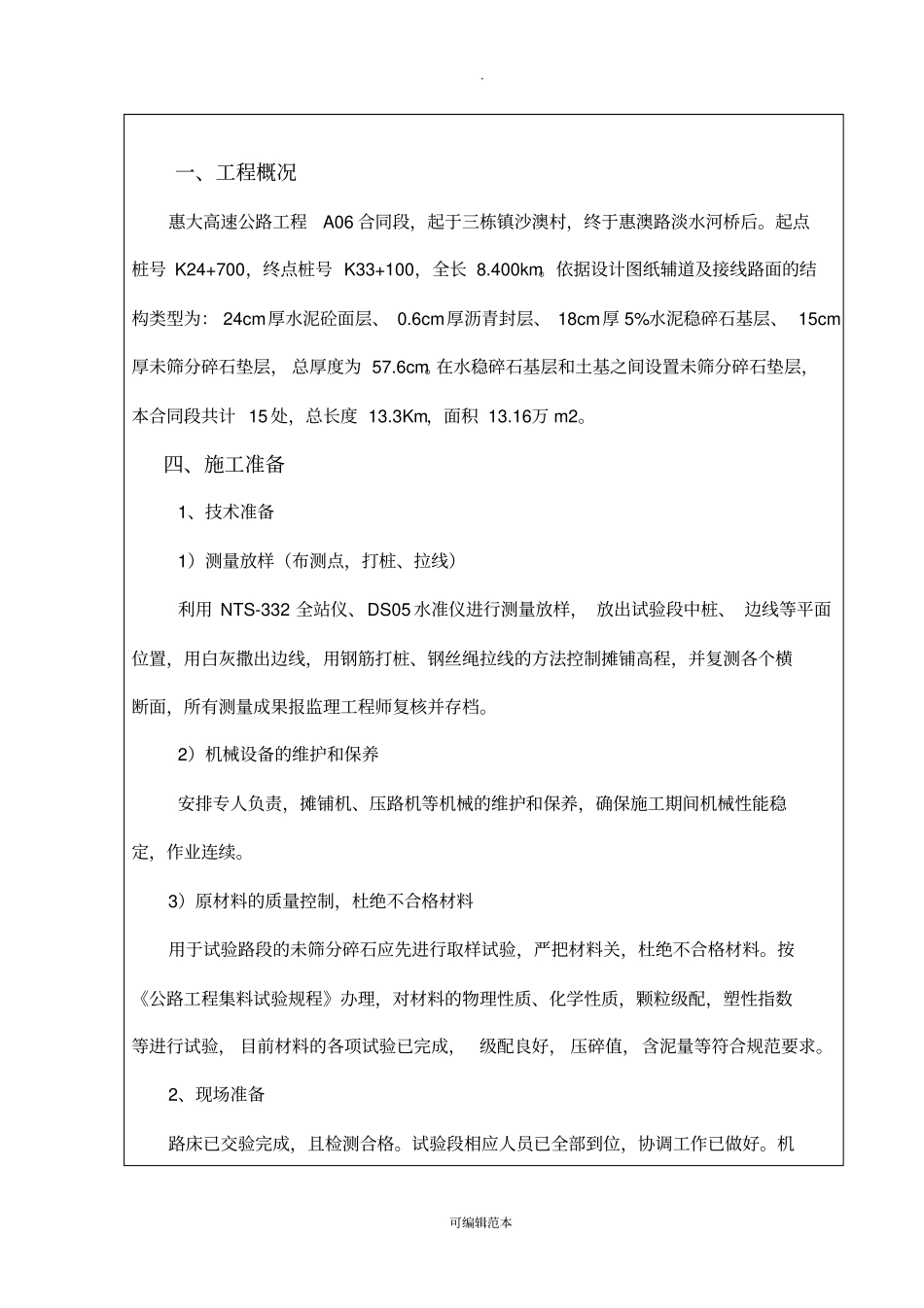

可编辑范本一、工程概况惠大高速公路工程A06合同段,起于三栋镇沙澳村,终于惠澳路淡水河桥后
起点桩号K24+700,终点桩号K33+100,全长8
依据设计图纸辅道及接线路面的结构类型为:24cm厚水泥砼面层、0
6cm厚沥青封层、18cm厚5%水泥稳碎石基层、15cm厚未筛分碎石垫层,总厚度为57
在水稳碎石基层和土基之间设置未筛分碎石垫层,本合同段共计15处,总长度13
3Km,面积13
四、施工准备1、技术准备1)测量放样(布测点,打桩、拉线)利用NTS-332全站仪、DS05水准仪进行测量放样,放出试验段中桩、边线等平面位置,用白灰撒出边线,用钢筋打桩、钢丝绳拉线的方法控制摊铺高程,并复测各个横断面,所有测量成果报监理工程师复核并存档
2)机械设备的维护和保养安排专人负责,摊铺机、压路机等机械的维护和保养,确保施工期间机械性能稳定,作业连续
3)原材料的质量控制,杜绝不合格材料用于试验路段的未筛分碎石应先进行取样试验,严把材料关,杜绝不合格材料
按《公路工程集料试验规程》办理,对材料的物理性质、化学性质,颗粒级配,塑性指数等进行试验,目前材料的各项试验已完成,级配良好,压碎值,含泥量等符合规范要求
2、现场准备路床已交验完成,且检测合格
试验段相应人员已全部到位,协调工作已做好
可编辑范本械组合配备全部完成,作业路线,作业程序已确定,确保作业连续;施工准备工作全部完成
3、人员、机械设备的配备拟投入管理人员10名,工人及机械作业人员50人;摊铺机1台、推土机2台、25T压路机2台、洒水车1台,平地机1台,WCB600稳定粒料拌和机1台,运输车18台等
