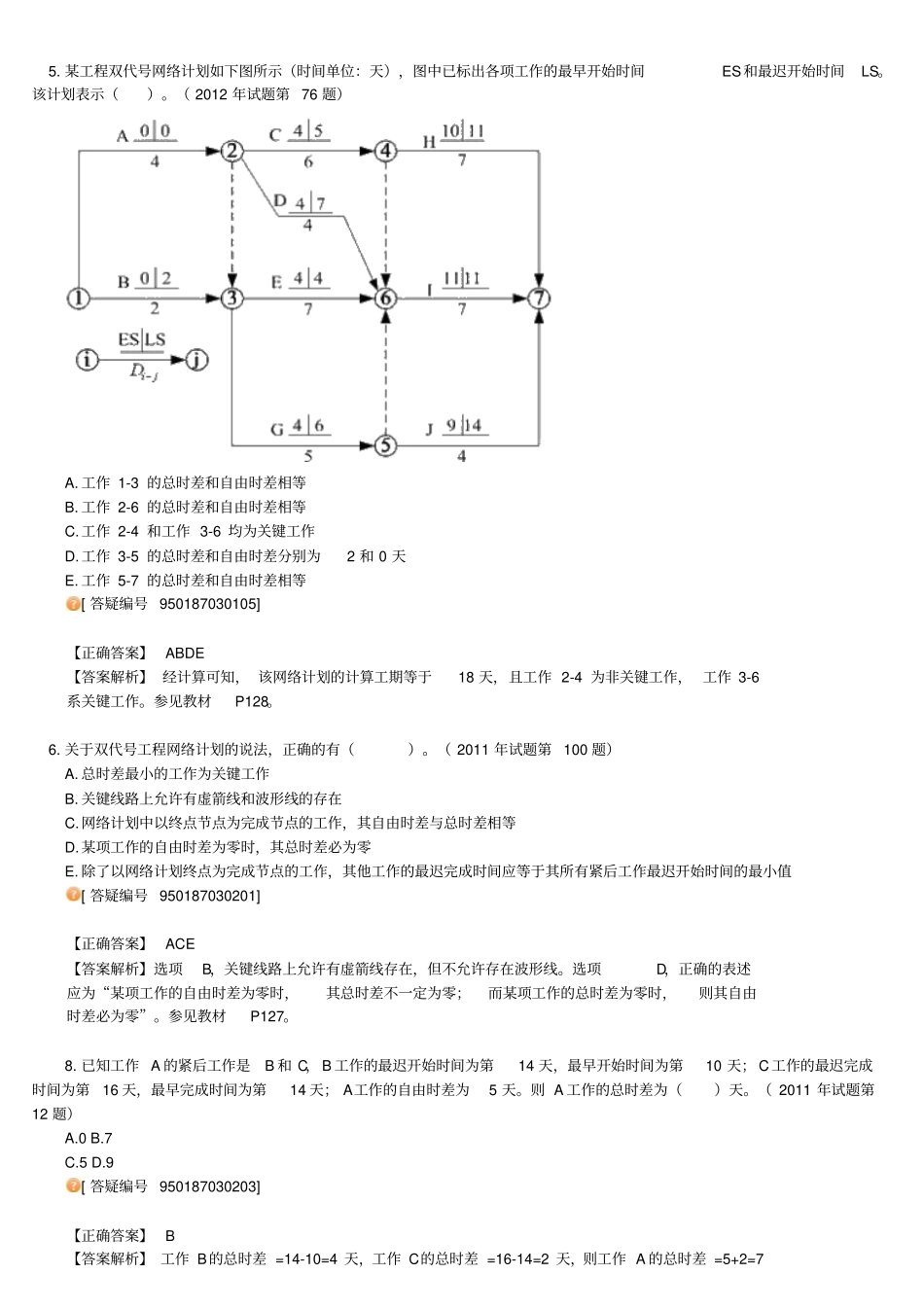

某工程双代号网络计划如下图所示(时间单位:天),图中已标出各项工作的最早开始时间ES和最迟开始时间LS
该计划表示()
(2012年试题第76题)A
工作1-3的总时差和自由时差相等B
工作2-6的总时差和自由时差相等C
工作2-4和工作3-6均为关键工作D
工作3-5的总时差和自由时差分别为2和0天E
工作5-7的总时差和自由时差相等[答疑编号950187030105]【正确答案】ABDE【答案解析】经计算可知,该网络计划的计算工期等于18天,且工作2-4为非关键工作,工作3-6系关键工作
参见教材P128
关于双代号工程网络计划的说法,正确的有()
(2011年试题第100题)A
总时差最小的工作为关键工作B
关键线路上允许有虚箭线和波形线的存在C
网络计划中以终点节点为完成节点的工作,其自由时差与总时差相等D
某项工作的自由时差为零时,其总时差必为零E
除了以网络计划终点为完成节点的工作,其他工作的最迟完成时间应等于其所有紧后工作最迟开始时间的最小值[答疑编号950187030201]【正确答案】ACE【答案解析】选项B,关键线路上允许有虚箭线存在,但不允许存在波形线
选项D,正确的表述应为“某项工作的自由时差为零时,其总时差不一定为零;而某项工作的总时差为零时,则其自由时差必为零”
参见教材P127
已知工作A的紧后工作是B和C,B工作的最迟开始时间为第14天,最早开始时间为第10天;C工作的最迟完成时间为第16天,最早完成时间为第14天;A工作的自由时差为5天
则A工作的总时差为()天
(2011年试题第12题)A
9[答疑编号950187030203]【正确答案】B【答案解析】工作B的总时差=14-10=4天,工作C的总时差=16-14=2天,则工作A的总时差=5+2=7天
参见教材P128
某工程双代号时标网络计划如下图所示
