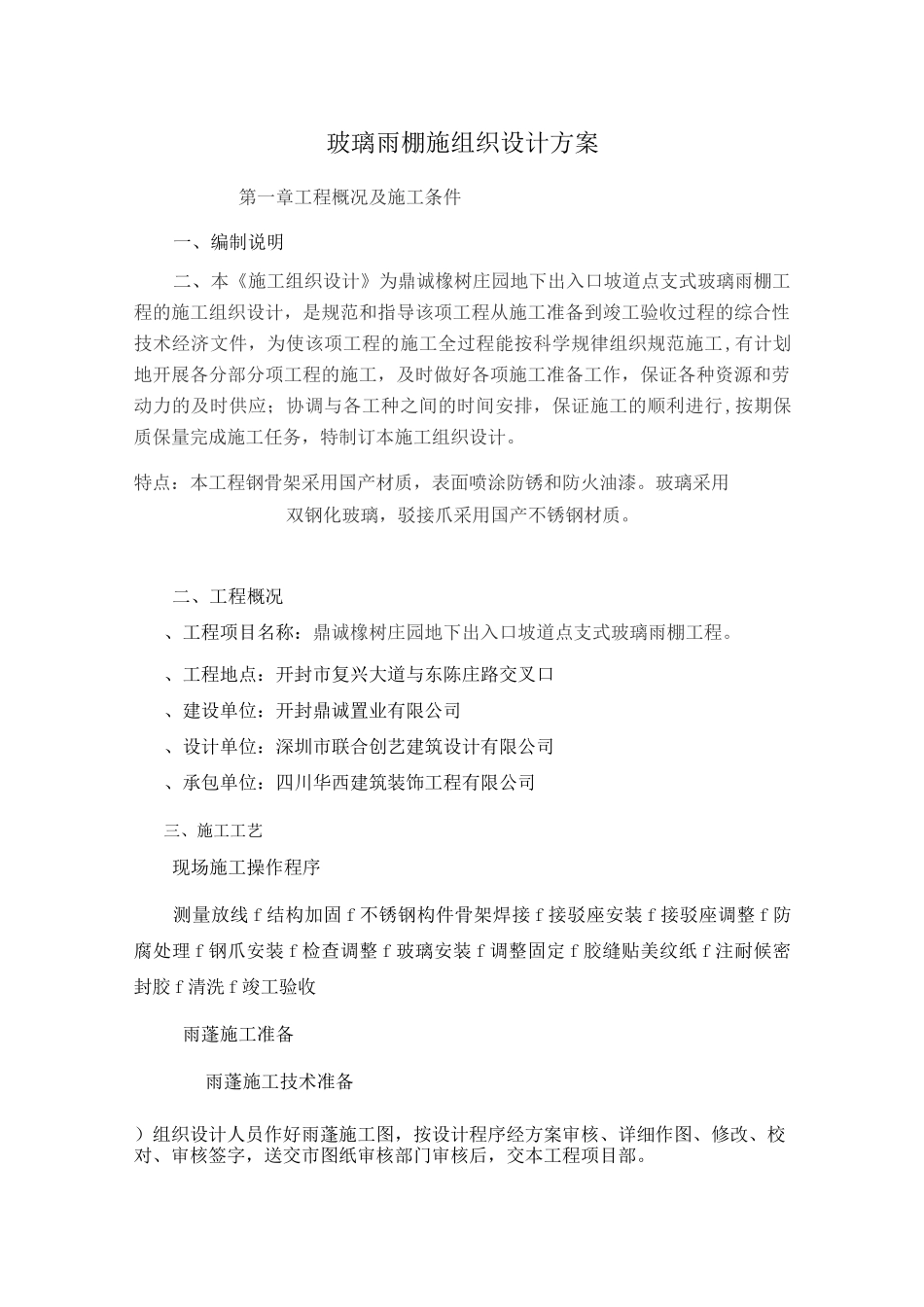

玻璃雨棚施组织设计方案第一章工程概况及施工条件一、编制说明二、本《施工组织设计》为鼎诚橡树庄园地下出入口坡道点支式玻璃雨棚工程的施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件,为使该项工程的施工全过程能按科学规律组织规范施工,有计划地开展各分部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质保量完成施工任务,特制订本施工组织设计
特点:本工程钢骨架采用国产材质,表面喷涂防锈和防火油漆
玻璃采用双钢化玻璃,驳接爪采用国产不锈钢材质
二、工程概况、工程项目名称:鼎诚橡树庄园地下出入口坡道点支式玻璃雨棚工程

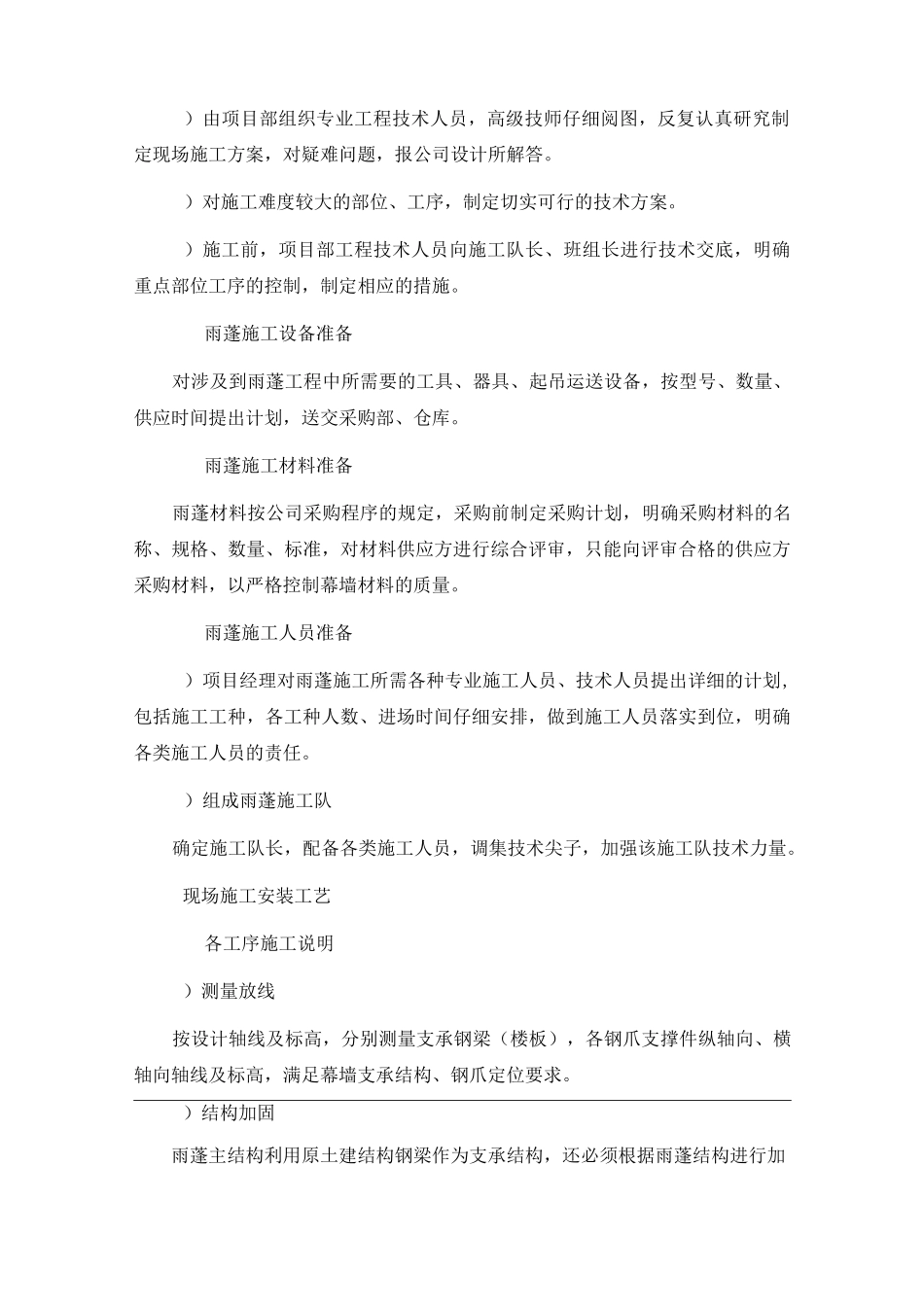

、工程地点:开封市复兴大道与东陈庄路交叉口、建设单位:开封鼎诚置业有限公司、设计单位:深圳市联合创艺建筑设计有限公司、承包单位:四川华西建筑装饰工程有限公司三、施工工艺现场施工操作程序测量放线f结构加固f不锈钢构件骨架焊接f接驳座安装f接驳座调整f防腐处理f钢爪安装f检查调整f玻璃安装f调整固定f胶缝贴美纹纸f注耐候密封胶f清洗f竣工验收雨蓬施工准备雨蓬施工技术准备)组织设计人员作好雨蓬施工图,按设计程序经方案审核、详细作图、修改、校对、审核签字,送交市图纸审核部门审核后,交本工程项目部

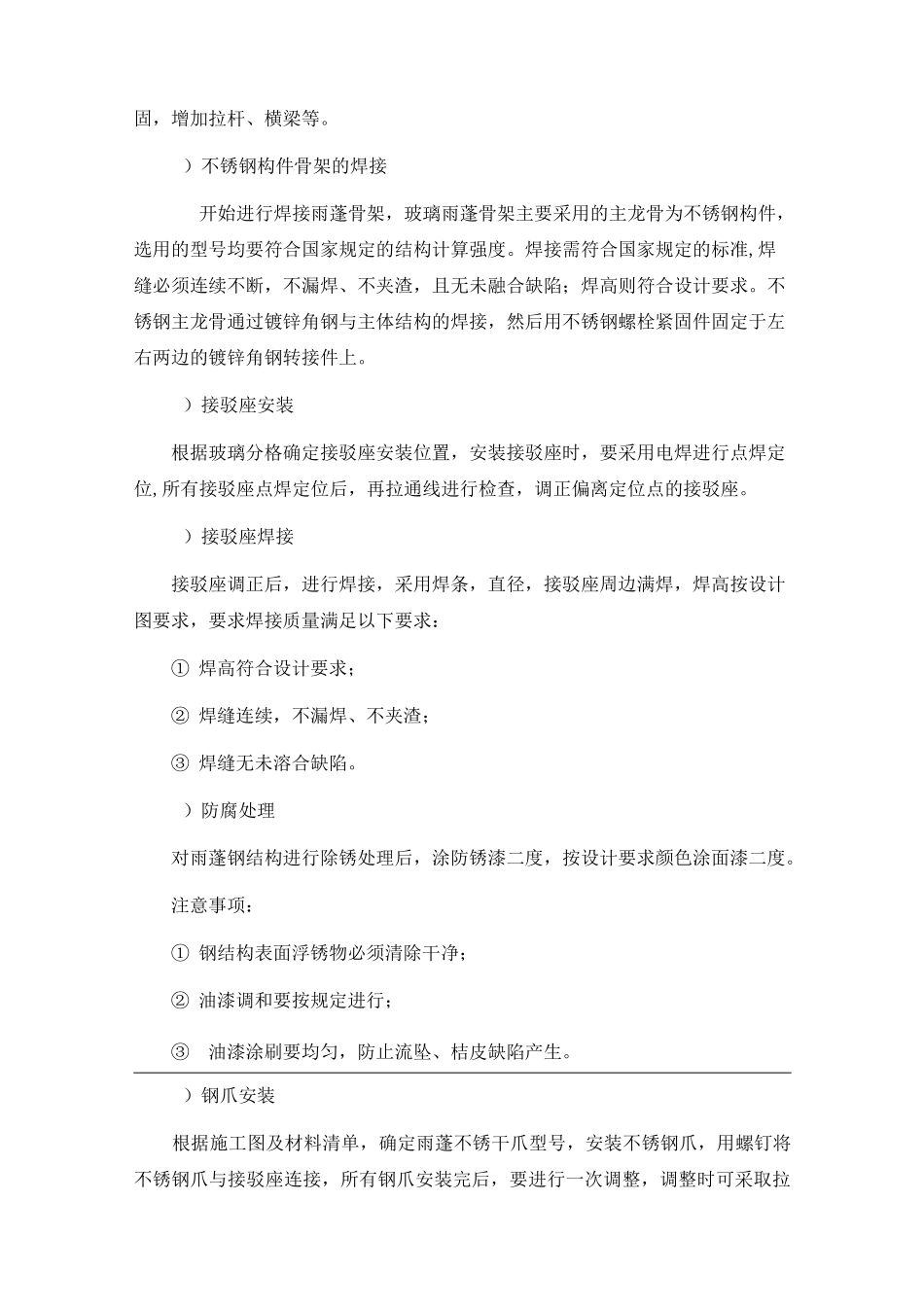

)由项目部组织专业工程技术人员,高级技师仔细阅图,反复认真研究制定现场施工方案,对疑难问题,报公司设计所解答
)对施工难度较大的部位、工序,制定切实可行的技术方案
)施工前,项目部工程技术人员向施工队长、班组长进行技术交底,明确重点部位工序的控制,制定相应的措施
雨蓬施工设备准备对涉及到雨蓬工程中所需要的工具、器具、起吊运送设备,按型号、数量、供应时间提出计划,送交采购部、仓库
雨蓬施工材料准备雨蓬材料按公司采购程序的规定,采购前制定采购计划,明确采购材料的名称、规格、数量、标准
