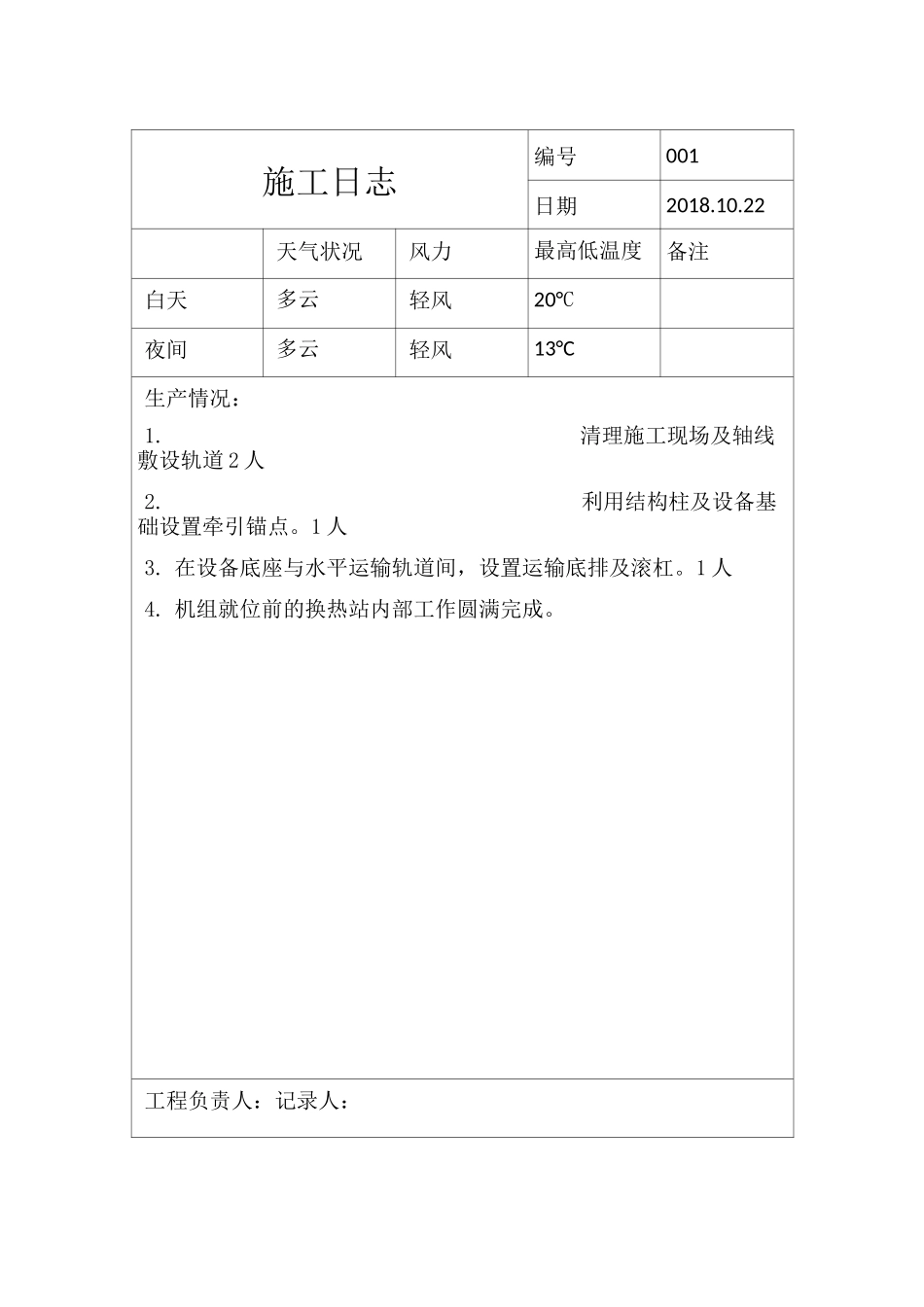

施工日志编号001日期2018
22天气状况风力最高低温度备注白天多云轻风20°C夜间多云轻风13°C生产情况:1
清理施工现场及轴线敷设轨道2人2
利用结构柱及设备基础设置牵引锚点
在设备底座与水平运输轨道间,设置运输底排及滚杠
机组就位前的换热站内部工作圆满完成

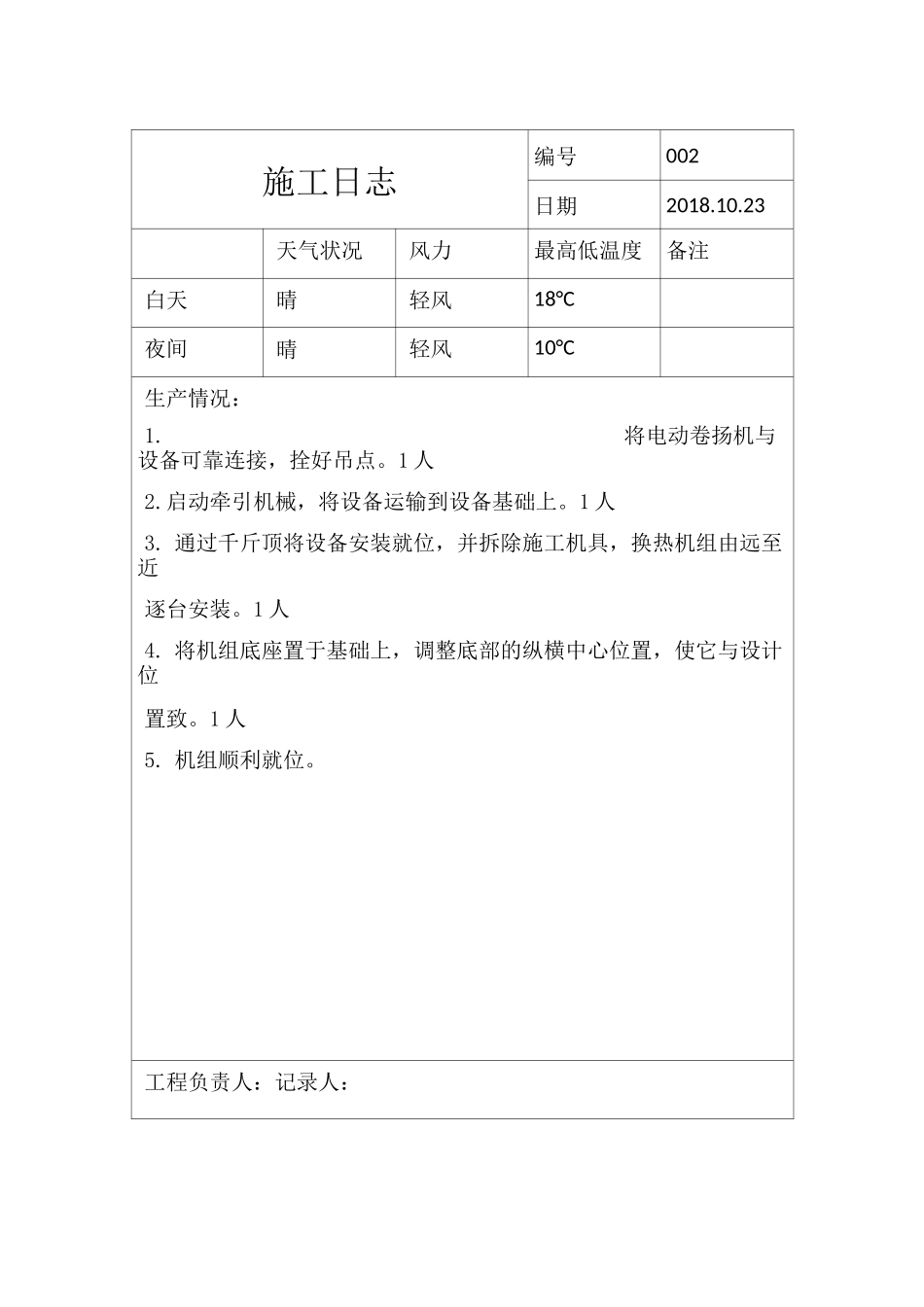

工程负责人:记录人:施工日志编号002日期2018
23天气状况风力最高低温度备注白天晴轻风18°C夜间晴轻风10°C生产情况:1
将电动卷扬机与设备可靠连接,拴好吊点
启动牵引机械,将设备运输到设备基础上
通过千斤顶将设备安装就位,并拆除施工机具,换热机组由远至近逐台安装
将机组底座置于基础上,调整底部的纵横中心位置,使它与设计位置致
机组顺利就位

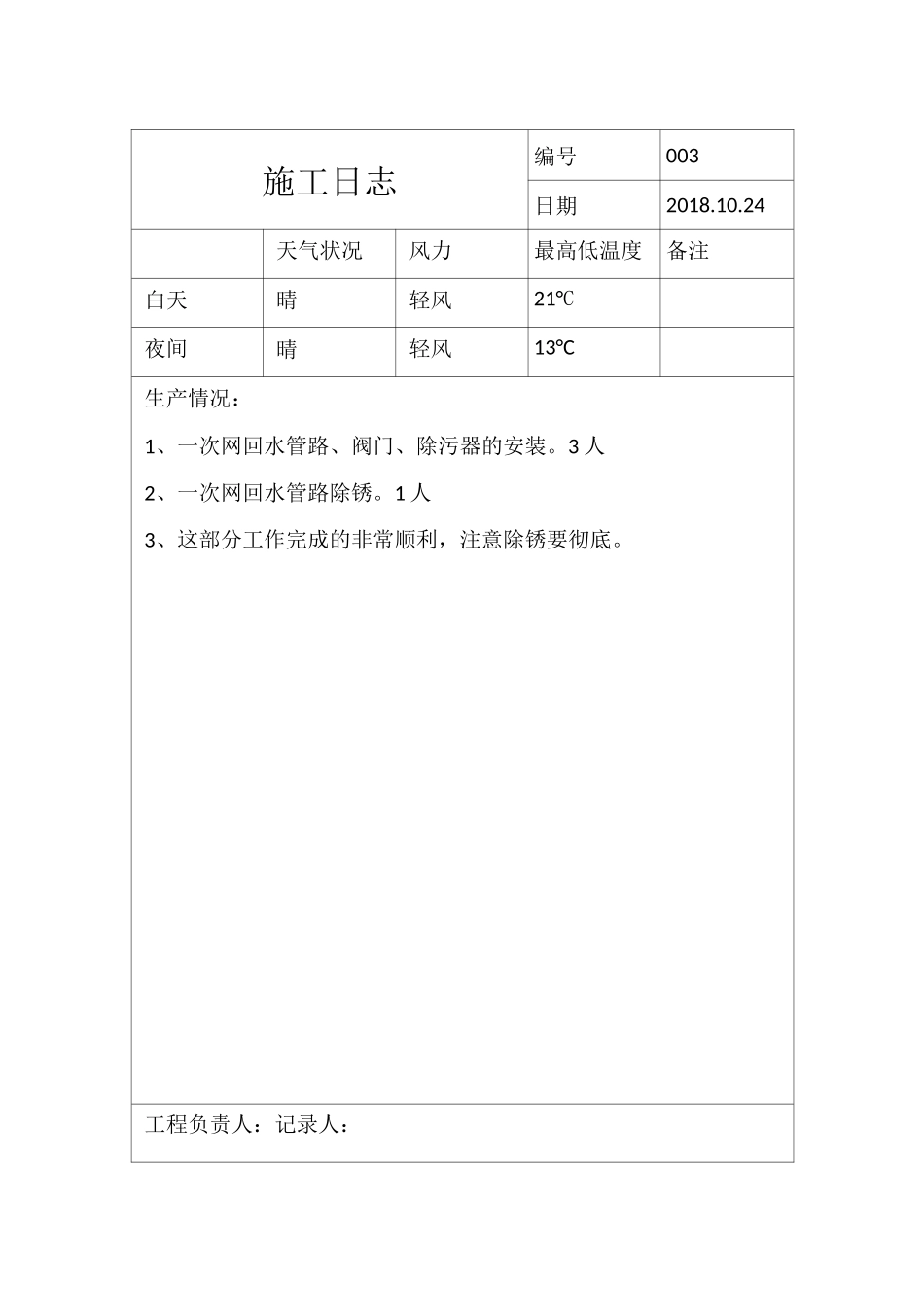

工程负责人:记录人:施工日志编号003日期2018
24天气状况风力最高低温度备注白天晴轻风21°C夜间晴轻风13°C生产情况:1、一次网回水管路、阀门、除污器的安装
3人2、一次网回水管路除锈
1人3、这部分工作完成的非常顺利,注意除锈要彻底
工程负责人:记录人:施工日志编号004日期2018
25天气状况风力最高低温度备注白天多云微风21°C夜间多云微风12°C生产情况:1•一次网回水除污器至机组回水一次侧管路、热量表安装
—次网回水除污器至机组回水之间的管路除锈
1人3•这部分工作顺利完成,除污器排水口安装要注意对接排污管路工程负责人:记录人:施工日志编号005日期2018
26天气状况风力最高低温度备注白天晴和风14°C夜间晴和风11°C生产情况:1•一次网供水管路和阀门的安装
2人2•—次网供水管路和机组一次网供水口对接
1人3•—次网供水管路和机组一次网供水口之间管路除锈
1人4•这部分工作顺利完成
工程负责人:记录人:施工日志编号006日期2018
