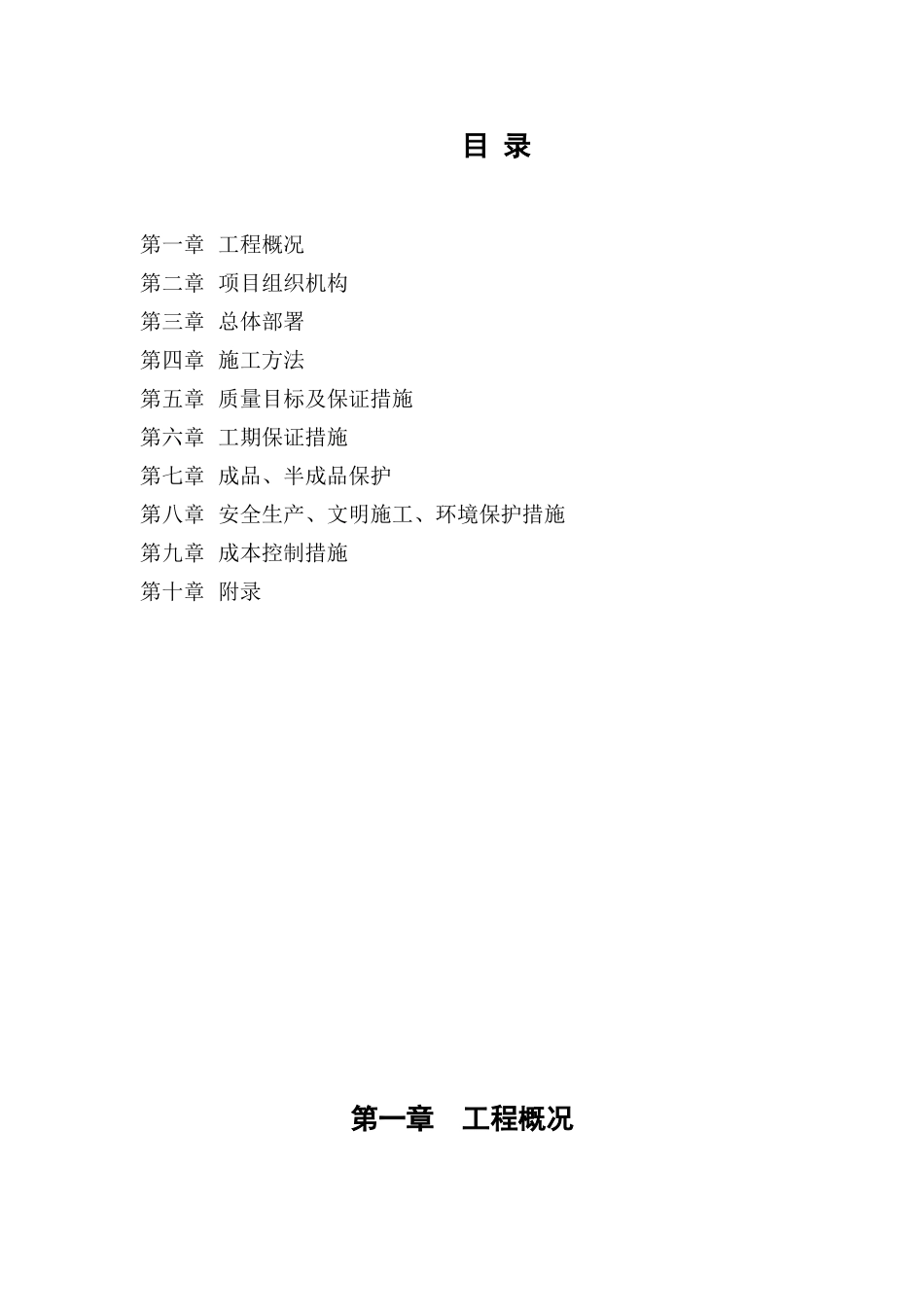

***公司围墙及门岗大门工程施工组织设计编制人:审核人:审批人:**********公司2015年6月30日目录第一章工程概况第二章项目组织机构第三章总体部署第四章施工方法第五章质量目标及保证措施第六章工期保证措施第七章成品、半成品保护第八章安全生产、文明施工、环境保护措施第九章成本控制措施第十章附录第一章工程概况1

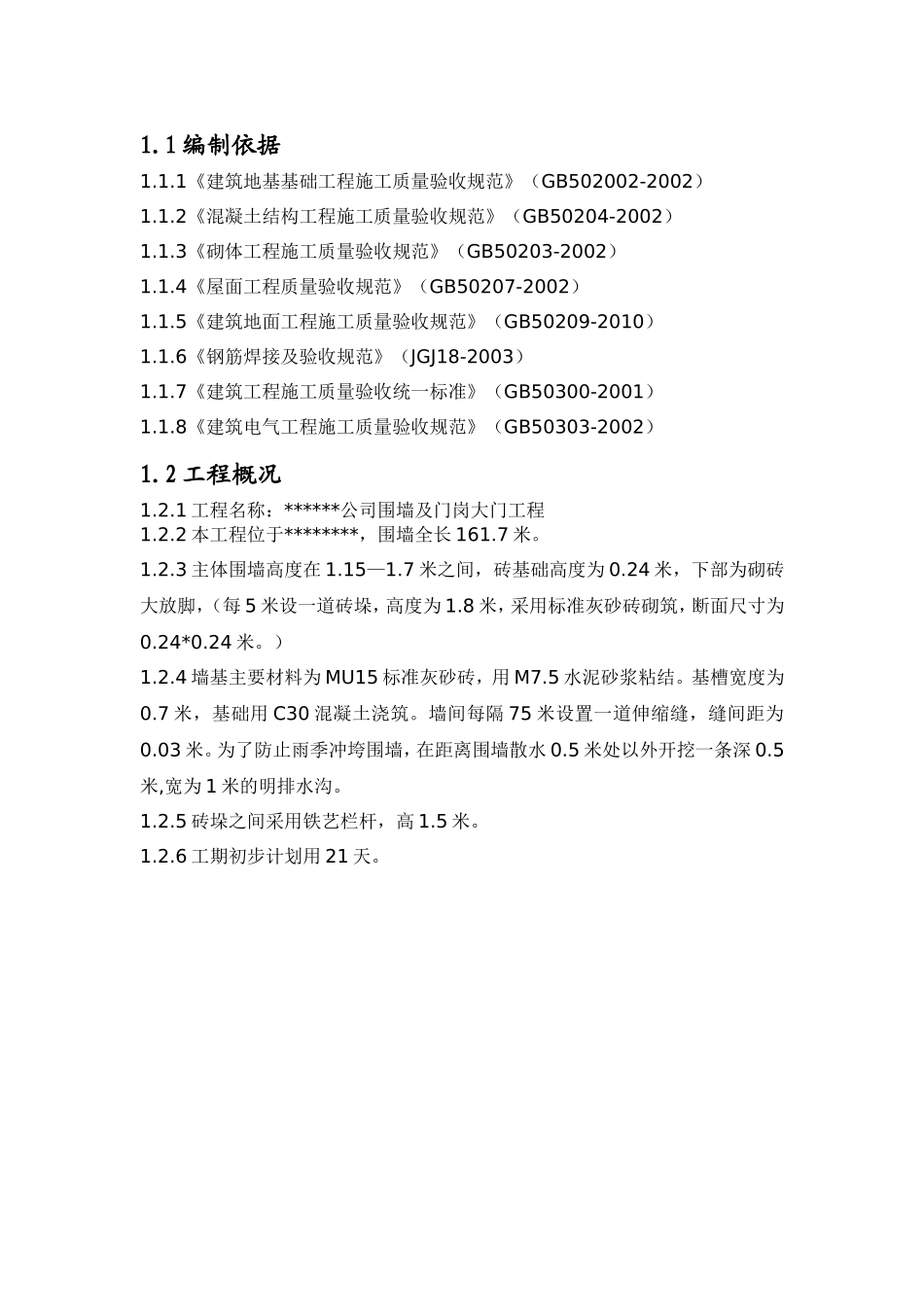

1编制依据1
1《建筑地基基础工程施工质量验收规范》(GB502002-2002)1
2《混凝土结构工程施工质量验收规范》(GB50204-2002)1
3《砌体工程施工质量验收规范》(GB50203-2002)1
4《屋面工程质量验收规范》(GB50207-2002)1
5《建筑地面工程施工质量验收规范》(GB50209-2010)1
6《钢筋焊接及验收规范》(JGJ18-2003)1
7《建筑工程施工质量验收统一标准》(GB50300-2001)1
8《建筑电气工程施工质量验收规范》(GB50303-2002)1
2工程概况1
1工程名称:******公司围墙及门岗大门工程1
2本工程位于********,围墙全长161
3主体围墙高度在1
7米之间,砖基础高度为0
24米,下部为砌砖大放脚,(每5米设一道砖垛,高度为1
8米,采用标准灰砂砖砌筑,断面尺寸为0
4墙基主要材料为MU15标准灰砂砖,用M7
5水泥砂浆粘结
基槽宽度为0
7米,基础用C30混凝土浇筑
墙间每隔75米设置一道伸缩缝,缝间距为0
为了防止雨季冲垮围墙,在距离围墙散水0
5米处以外开挖一条深0
5米,宽为1米的明排水沟
5砖垛之间采用铁艺栏杆,高1
6工期初步计划用21天
第二章项目组织机构职责分工项目经理:对本工程的质量、安全、效益、进度、文明施工等全面负责
