1广场砖铺技术交底书技术交底记录表编号工程名称交底日期施工单位分项工程名称广场砖铺贴交底提要广场砖铺贴技术交底2交底内容:本技术交底内容适用室外中心广场及小广场的广场砖铺贴

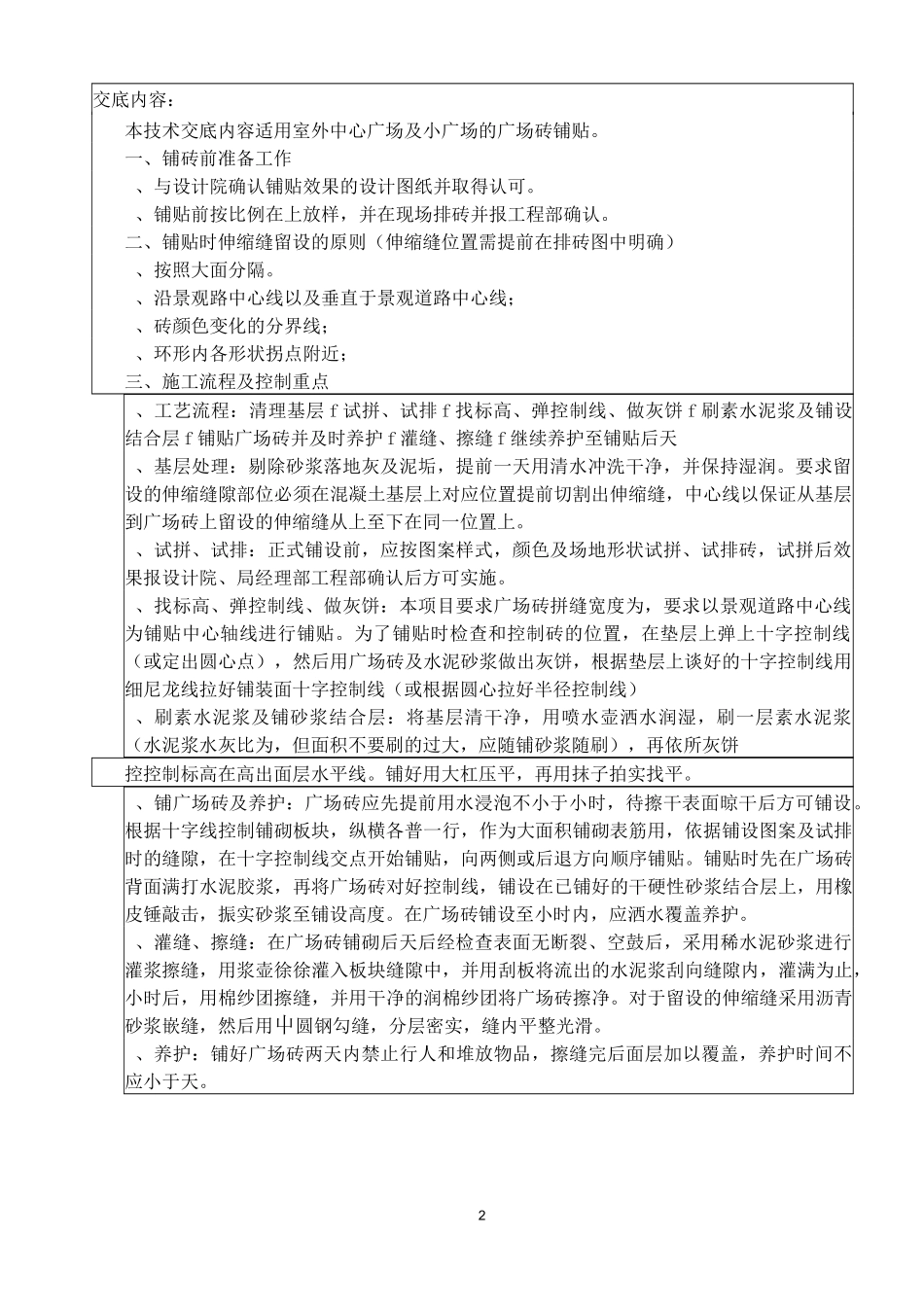

一、铺砖前准备工作、与设计院确认铺贴效果的设计图纸并取得认可
、铺贴前按比例在上放样,并在现场排砖并报工程部确认
二、铺贴时伸缩缝留设的原则(伸缩缝位置需提前在排砖图中明确)、按照大面分隔
、沿景观路中心线以及垂直于景观道路中心线;、砖颜色变化的分界线;、环形内各形状拐点附近;三、施工流程及控制重点、工艺流程:清理基层f试拼、试排f找标高、弹控制线、做灰饼f刷素水泥浆及铺设结合层f铺贴广场砖并及时养护f灌缝、擦缝f继续养护至铺贴后天、基层处理:剔除砂浆落地灰及泥垢,提前一天用清水冲洗干净,并保持湿润
要求留设的伸缩缝隙部位必须在混凝土基层上对应位置提前切割出伸缩缝,中心线以保证从基层到广场砖上留设的伸缩缝从上至下在同一位置上
、试拼、试排:正式铺设前,应按图案样式,颜色及场地形状试拼、试排砖,试拼后效果报设计院、局经理部工程部确认后方可实施
、找标高、弹控制线、做灰饼:本项目要求广场砖拼缝宽度为,要求以景观道路中心线为铺贴中心轴线进行铺贴
为了铺贴时检查和控制砖的位置,在垫层上弹上十字控制线(或定出圆心点),然后用广场砖及水泥砂浆做出灰饼,根据垫层上谈好的十字控制线用细尼龙线拉好铺装面十字控制线(或根据圆心拉好半径控制线)、刷素水泥浆及铺砂浆结合层:将基层清干净,用喷水壶洒水润湿,刷一层素水泥浆(水泥浆水灰比为,但面积不要刷的过大,应随铺砂浆随刷),再依所灰饼控控制标高在高出面层水平线
铺好用大杠压平,再用抹子拍实找平
、铺广场砖及养护:广场砖应先提前用水浸泡不小于小时,待擦干表面晾干后方可铺设
根据十字线控制铺砌板块,纵横各普一行,作为大面积铺砌表筋用,依据铺设图案及试排时的缝隙,在十字控制线交点开始
