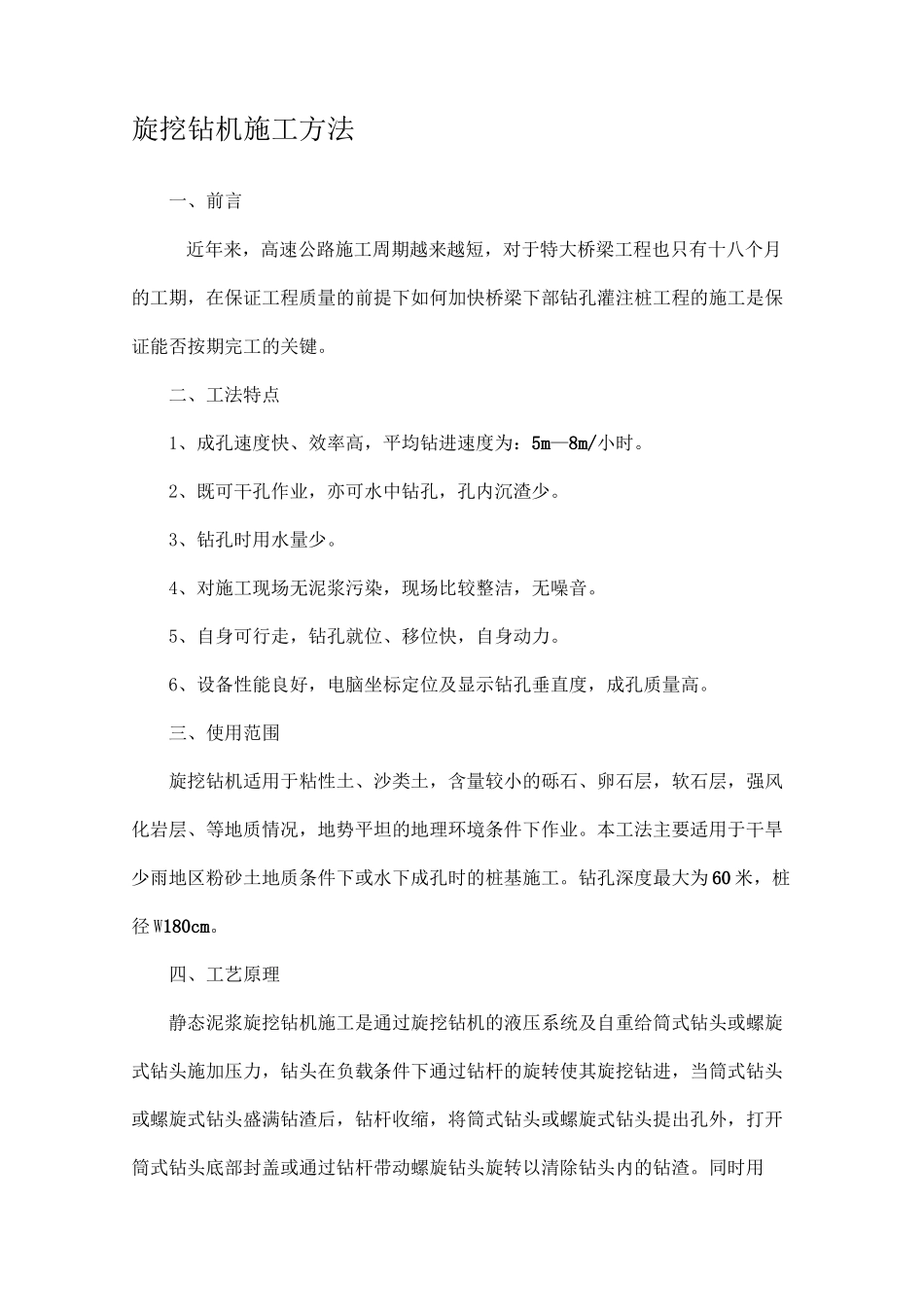

旋挖钻机施工方法一、前言近年来,高速公路施工周期越来越短,对于特大桥梁工程也只有十八个月的工期,在保证工程质量的前提下如何加快桥梁下部钻孔灌注桩工程的施工是保证能否按期完工的关键
二、工法特点1、成孔速度快、效率高,平均钻进速度为:5m—8m/小时
2、既可干孔作业,亦可水中钻孔,孔内沉渣少
3、钻孔时用水量少
4、对施工现场无泥浆污染,现场比较整洁,无噪音
5、自身可行走,钻孔就位、移位快,自身动力
6、设备性能良好,电脑坐标定位及显示钻孔垂直度,成孔质量高
三、使用范围旋挖钻机适用于粘性土、沙类土,含量较小的砾石、卵石层,软石层,强风化岩层、等地质情况,地势平坦的地理环境条件下作业
本工法主要适用于干旱少雨地区粉砂土地质条件下或水下成孔时的桩基施工
钻孔深度最大为60米,桩径W180cm
四、工艺原理静态泥浆旋挖钻机施工是通过旋挖钻机的液压系统及自重给筒式钻头或螺旋式钻头施加压力,钻头在负载条件下通过钻杆的旋转使其旋挖钻进,当筒式钻头或螺旋式钻头盛满钻渣后,钻杆收缩,将筒式钻头或螺旋式钻头提出孔外,打开筒式钻头底部封盖或通过钻杆带动螺旋钻头旋转以清除钻头内的钻渣

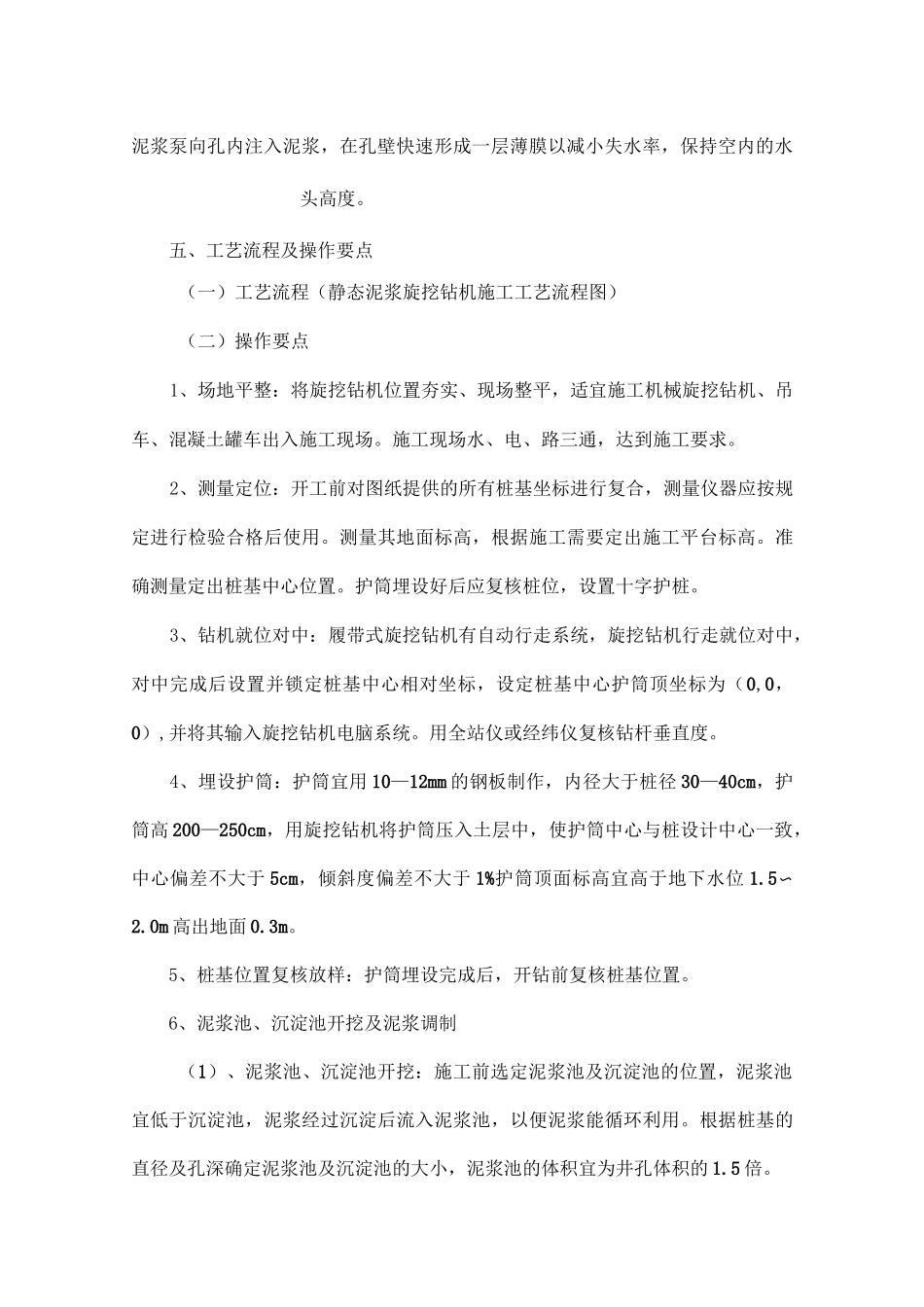

同时用泥浆泵向孔内注入泥浆,在孔壁快速形成一层薄膜以减小失水率,保持空内的水头高度
五、工艺流程及操作要点(一)工艺流程(静态泥浆旋挖钻机施工工艺流程图)(二)操作要点1、场地平整:将旋挖钻机位置夯实、现场整平,适宜施工机械旋挖钻机、吊车、混凝土罐车出入施工现场
施工现场水、电、路三通,达到施工要求
2、测量定位:开工前对图纸提供的所有桩基坐标进行复合,测量仪器应按规定进行检验合格后使用
测量其地面标高,根据施工需要定出施工平台标高
准确测量定出桩基中心位置
护筒埋设好后应复核桩位,设置十字护桩

3、钻机就位对中:履带式旋挖钻机有自动行走系统,旋挖钻机行走就位对中,对中完成后设置并锁定桩基中心相对坐标,设定桩基
