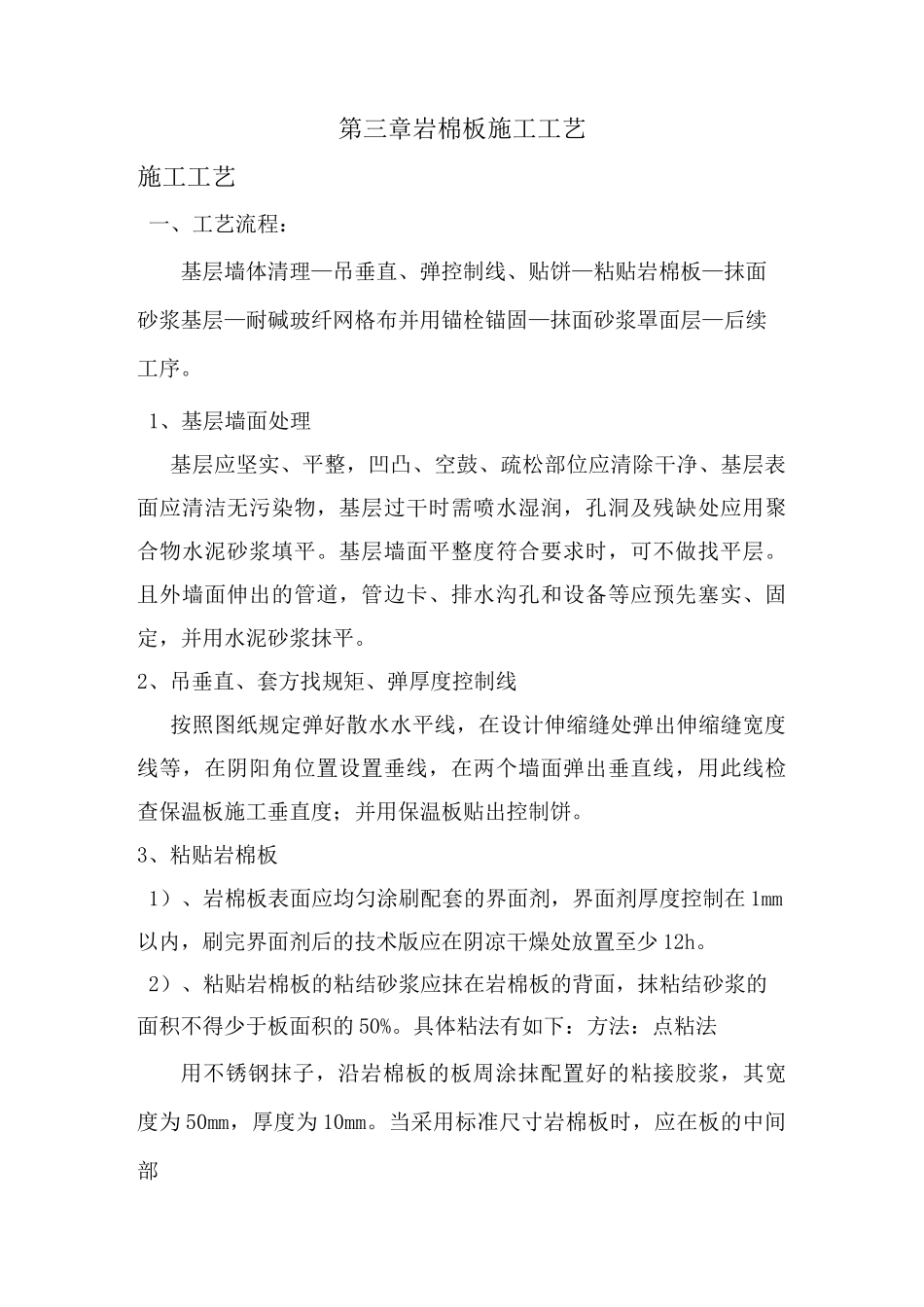

第三章岩棉板施工工艺施工工艺一、工艺流程:基层墙体清理—吊垂直、弹控制线、贴饼—粘贴岩棉板—抹面砂浆基层—耐碱玻纤网格布并用锚栓锚固—抹面砂浆罩面层—后续工序
1、基层墙面处理基层应坚实、平整,凹凸、空鼓、疏松部位应清除干净、基层表面应清洁无污染物,基层过干时需喷水湿润,孔洞及残缺处应用聚合物水泥砂浆填平
基层墙面平整度符合要求时,可不做找平层
且外墙面伸出的管道,管边卡、排水沟孔和设备等应预先塞实、固定,并用水泥砂浆抹平
2、吊垂直、套方找规矩、弹厚度控制线按照图纸规定弹好散水水平线,在设计伸缩缝处弹出伸缩缝宽度线等,在阴阳角位置设置垂线,在两个墙面弹出垂直线,用此线检查保温板施工垂直度;并用保温板贴出控制饼
3、粘贴岩棉板1)、岩棉板表面应均匀涂刷配套的界面剂,界面剂厚度控制在1mm以内,刷完界面剂后的技术版应在阴凉干燥处放置至少12h
2)、粘贴岩棉板的粘结砂浆应抹在岩棉板的背面,抹粘结砂浆的面积不得少于板面积的50%
具体粘法有如下:方法:点粘法用不锈钢抹子,沿岩棉板的板周涂抹配置好的粘接胶浆,其宽度为50mm,厚度为10mm

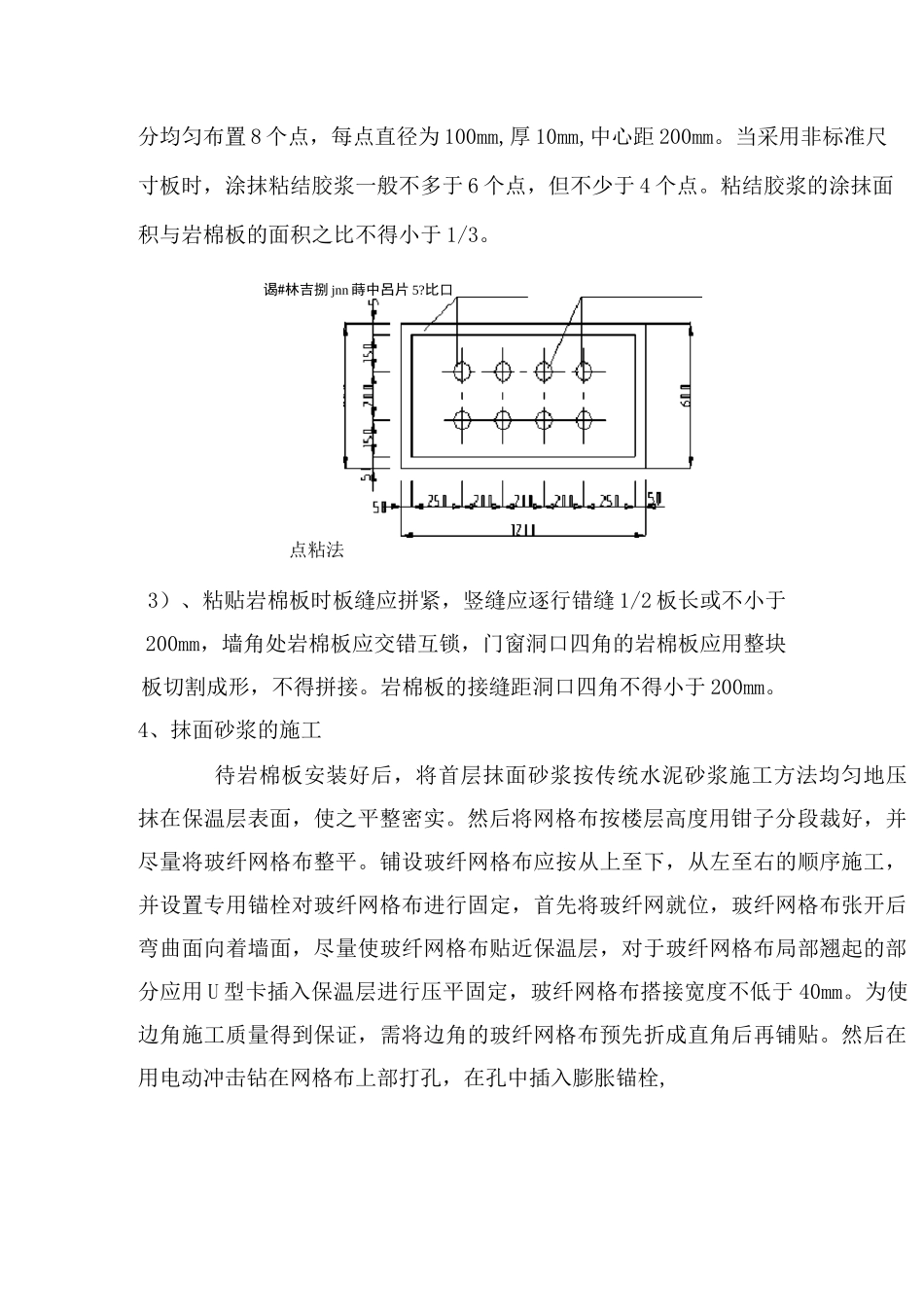

当采用标准尺寸岩棉板时,应在板的中间部分均匀布置8个点,每点直径为100mm,厚10mm,中心距200mm
当采用非标准尺寸板时,涂抹粘结胶浆一般不多于6个点,但不少于4个点
粘结胶浆的涂抹面积与岩棉板的面积之比不得小于1/3
谒#林吉捌jnn蒔中呂片5
比口点粘法3)、粘贴岩棉板时板缝应拼紧,竖缝应逐行错缝1/2板长或不小于200mm,墙角处岩棉板应交错互锁,门窗洞口四角的岩棉板应用整块板切割成形,不得拼接
岩棉板的接缝距洞口四角不得小于200mm
4、抹面砂浆的施工待岩棉板安装好后,将首层抹面砂浆按传统水泥砂浆施工方法均匀地压抹在保温层表面,使之平整密实
然后将网格布按楼层高度用钳子分段裁好,并尽量将玻纤网格布整平
铺设玻纤网格布应按从上
