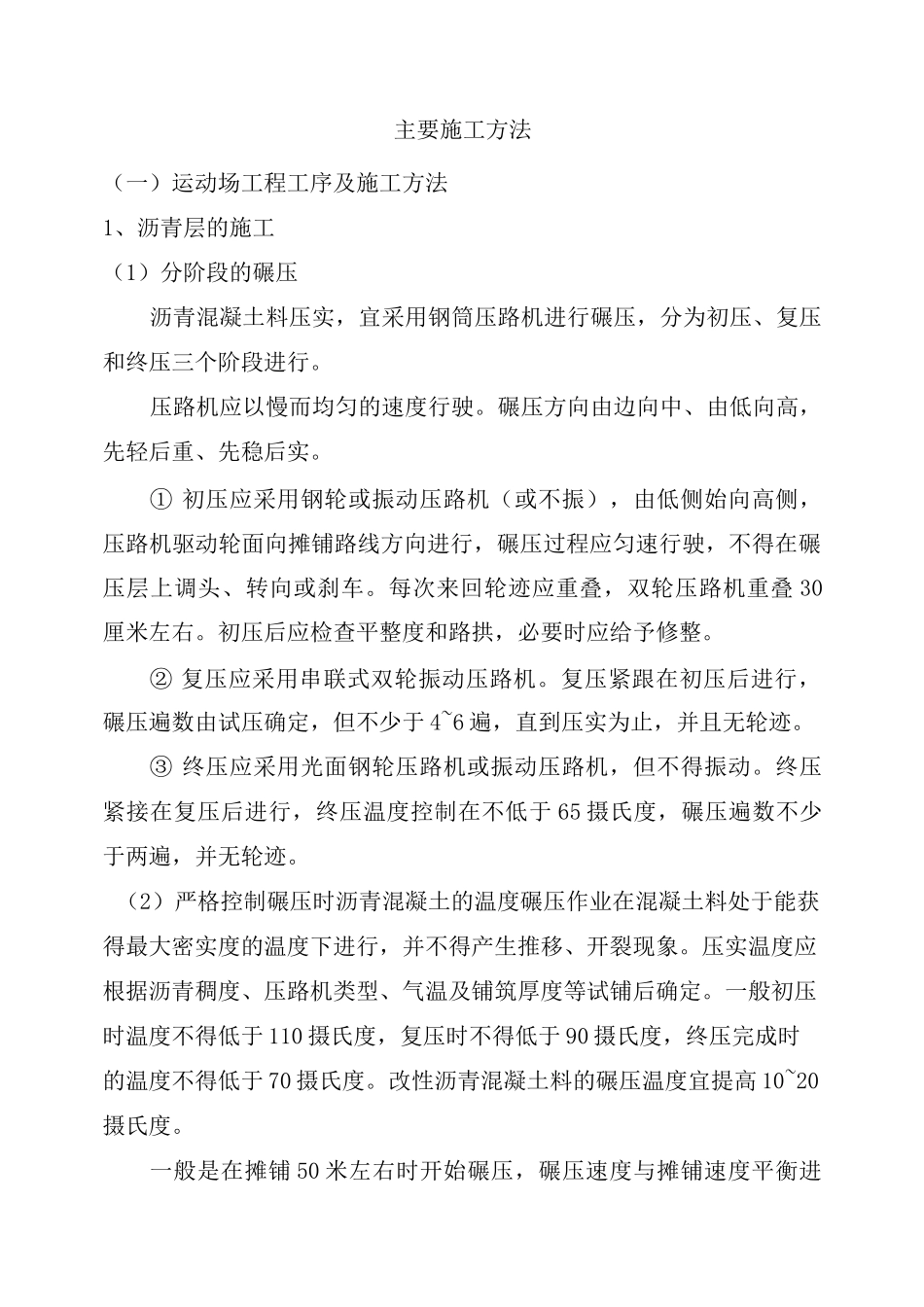

主要施工方法(一)运动场工程工序及施工方法1、沥青层的施工(1)分阶段的碾压沥青混凝土料压实,宜采用钢筒压路机进行碾压,分为初压、复压和终压三个阶段进行
压路机应以慢而均匀的速度行驶
碾压方向由边向中、由低向高,先轻后重、先稳后实
①初压应采用钢轮或振动压路机(或不振),由低侧始向高侧,压路机驱动轮面向摊铺路线方向进行,碾压过程应匀速行驶,不得在碾压层上调头、转向或刹车
每次来回轮迹应重叠,双轮压路机重叠30厘米左右
初压后应检查平整度和路拱,必要时应给予修整
②复压应采用串联式双轮振动压路机
复压紧跟在初压后进行,碾压遍数由试压确定,但不少于4~6遍,直到压实为止,并且无轮迹
③终压应采用光面钢轮压路机或振动压路机,但不得振动
终压紧接在复压后进行,终压温度控制在不低于65摄氏度,碾压遍数不少于两遍,并无轮迹
(2)严格控制碾压时沥青混凝土的温度碾压作业在混凝土料处于能获得最大密实度的温度下进行,并不得产生推移、开裂现象
压实温度应根据沥青稠度、压路机类型、气温及铺筑厚度等试铺后确定
一般初压时温度不得低于110摄氏度,复压时不得低于90摄氏度,终压完成时的温度不得低于70摄氏度
改性沥青混凝土料的碾压温度宜提高10~20摄氏度
一般是在摊铺50米左右时开始碾压,碾压速度与摊铺速度平衡进行

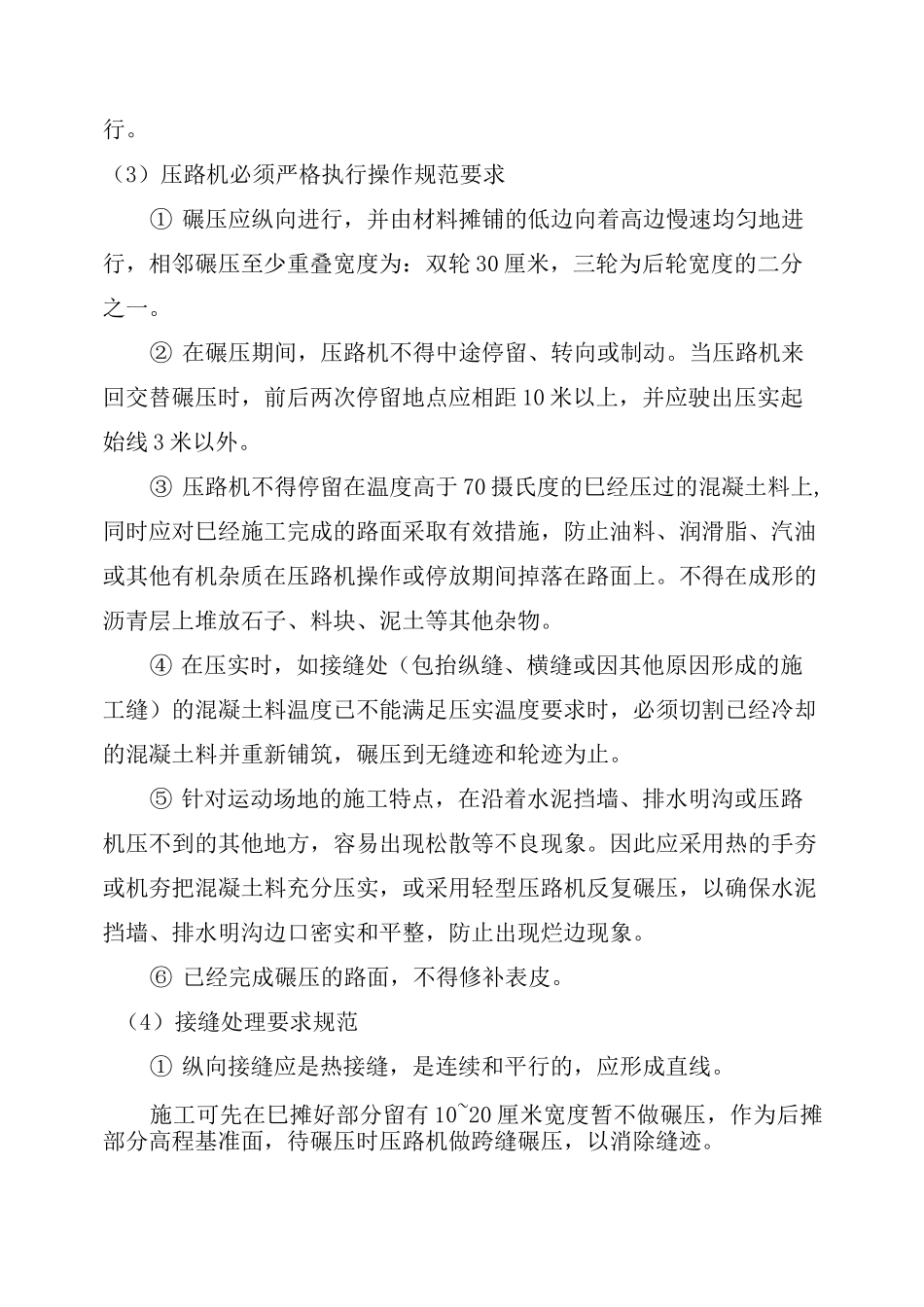

(3)压路机必须严格执行操作规范要求①碾压应纵向进行,并由材料摊铺的低边向着高边慢速均匀地进行,相邻碾压至少重叠宽度为:双轮30厘米,三轮为后轮宽度的二分之一
②在碾压期间,压路机不得中途停留、转向或制动
当压路机来回交替碾压时,前后两次停留地点应相距10米以上,并应驶出压实起始线3米以外
③压路机不得停留在温度高于70摄氏度的巳经压过的混凝土料上,同时应对巳经施工完成的路面采取有效措施,防止油料、润滑脂、汽油或其他有机杂质在压路机操作或停放期间掉落在路面上
不得在成形的沥青层上堆放石
