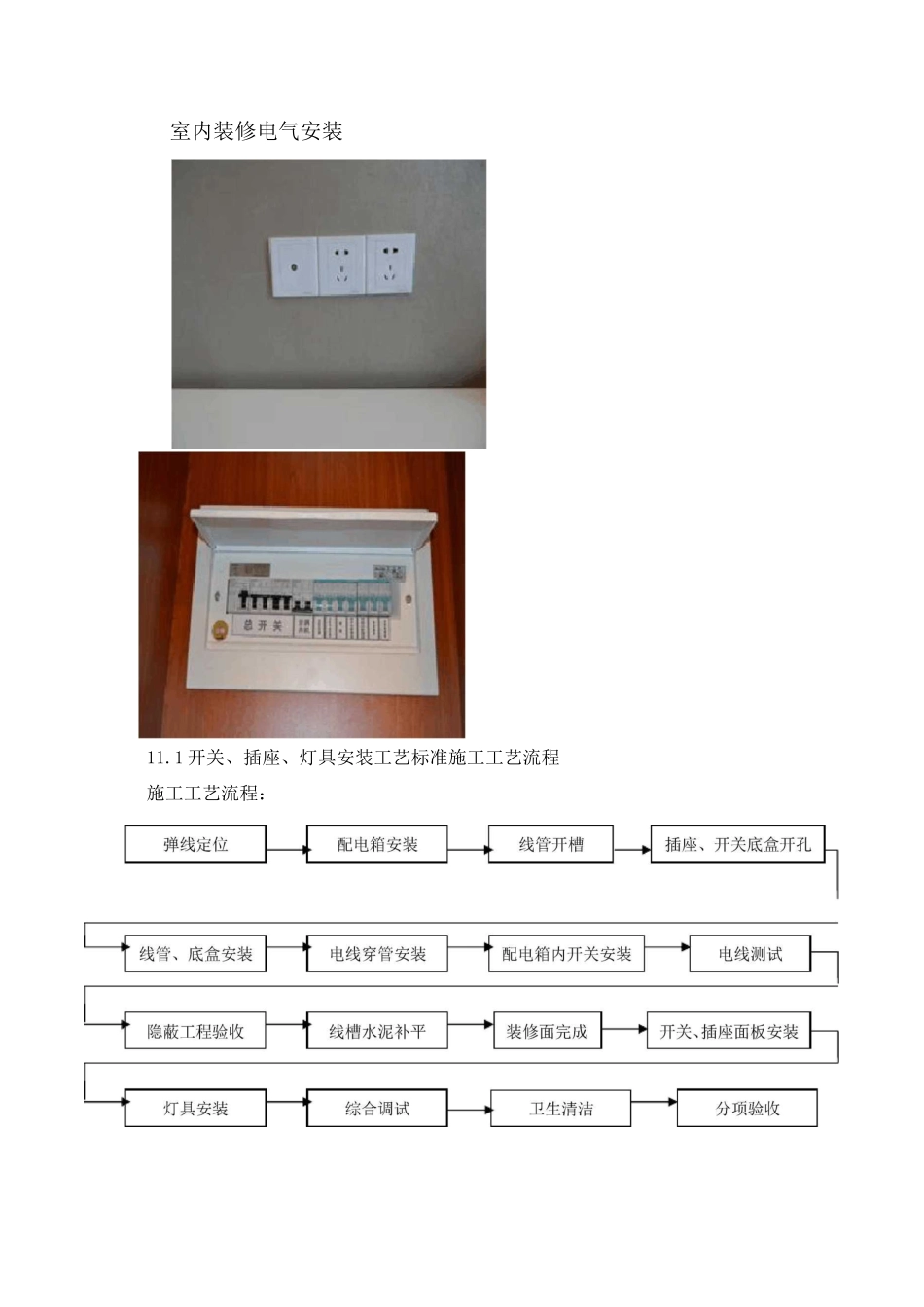

室内装修电气安装11

1开关、插座、灯具安装工艺标准施工工艺流程施工工艺流程:11
2施工要点:1.电器、电料的规格、型号应符合设计及国家现行电器产品标准的有关规定;2.灯具的规格、型号符合设计要求,应有品牌、标识、说明书、质保书等;3
天花吊顶内严禁使用PVC线管代替镀锌钢管,吊顶内灯头线需用金属软管保护,长度不超过1
通信系统使用的终端盒,接线盒与配电系统的开关、插座宜选用同一系列产品;5
配电箱户表后应根据室内用电设备的不同功率分别配成供电,大功率家用设备应独立配线安装插座;6
配线时,相线与零线的颜色应不同,同一住宅相线(L)颜色应统一,零线(N)宜用蓝色,保护线(PE)必须用黄绿双色线;7
根据设计要求、用电设备位置,确定管线走向、标高及开关、插座的位置;8
电源线配线时,所用导线截面积应满足用电设备的最大输出功率;9•暗线敷设必须配管,当管线长度超过15m或有两个直角弯时,应增设拉线盒;10
同一回路电线应穿入同一根管内,但管内总根数不应超过8根,电线总截面积(包括绝缘外皮)不应超过管内截面积的40%;11
不同回路不应穿于同一线管内,且不得在线管内有电线接头;12
电源线与通信线不得穿入同一根管内;13
电源线及插座与电视线及插座的水平间距不应小于500mm;14
电线与暖气、热水、煤气管之间的平行距离不应小于300mm,交叉距离不应小于100mm;15
穿入配管导线的接头应设在接线盒内,接头搭接牢固,绝缘带包缠均匀紧密;16
安装电源插时,面向插座的左侧应接零线(N),右侧应接相线(L),中间上方应接保护地线(PE);17
当吊灯自重在3kg及以上时,应先在顶板上安装后置埋件,然后将灯具固定在后置埋件上,严禁安装在木楔、吊顶龙骨上;18
连接开关、螺口灯具导线时,相线应先接开关,开关引出的相线应接在灯中心的端子上,零线应接在螺纹的端子上;19
