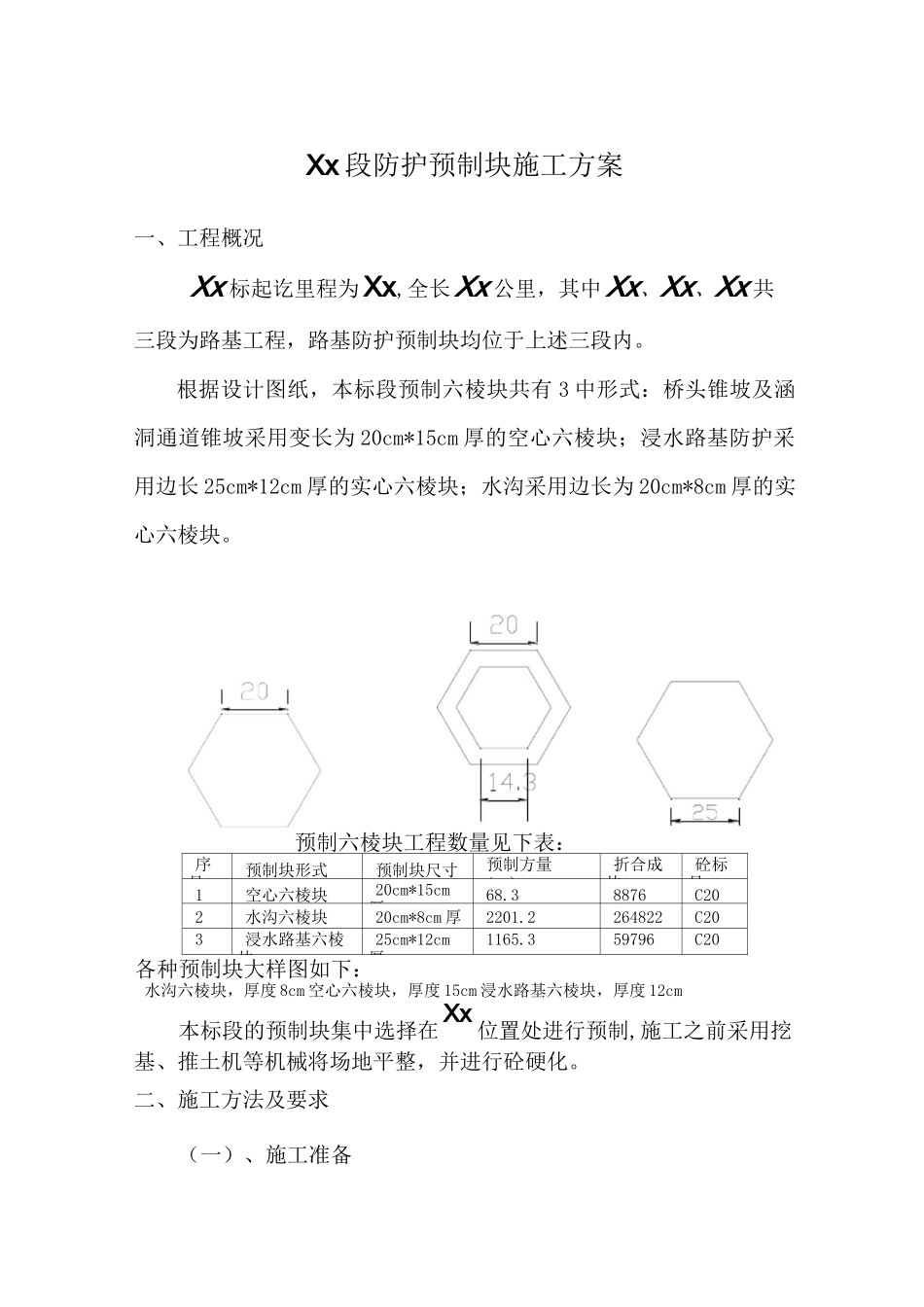

Xx段防护预制块施工方案一、工程概况Xx标起讫里程为Xx,全长Xx公里,其中Xx、Xx、Xx共三段为路基工程,路基防护预制块均位于上述三段内
根据设计图纸,本标段预制六棱块共有3中形式:桥头锥坡及涵洞通道锥坡采用变长为20cm*15cm厚的空心六棱块;浸水路基防护采用边长25cm*12cm厚的实心六棱块;水沟采用边长为20cm*8cm厚的实心六棱块
预制六棱块工程数量见下表:序号预制块形式预制块尺寸预制方量(m3)折合成块砼标号1空心六棱块20cm*15cm厚68
38876C202水沟六棱块20cm*8cm厚2201
2264822C203浸水路基六棱块25cm*12cm厚1165
359796C20各种预制块大样图如下:水沟六棱块,厚度8cm空心六棱块,厚度15cm浸水路基六棱块,厚度12cm本标段的预制块集中选择在Xx位置处进行预制,施工之前采用挖基、推土机等机械将场地平整,并进行砼硬化

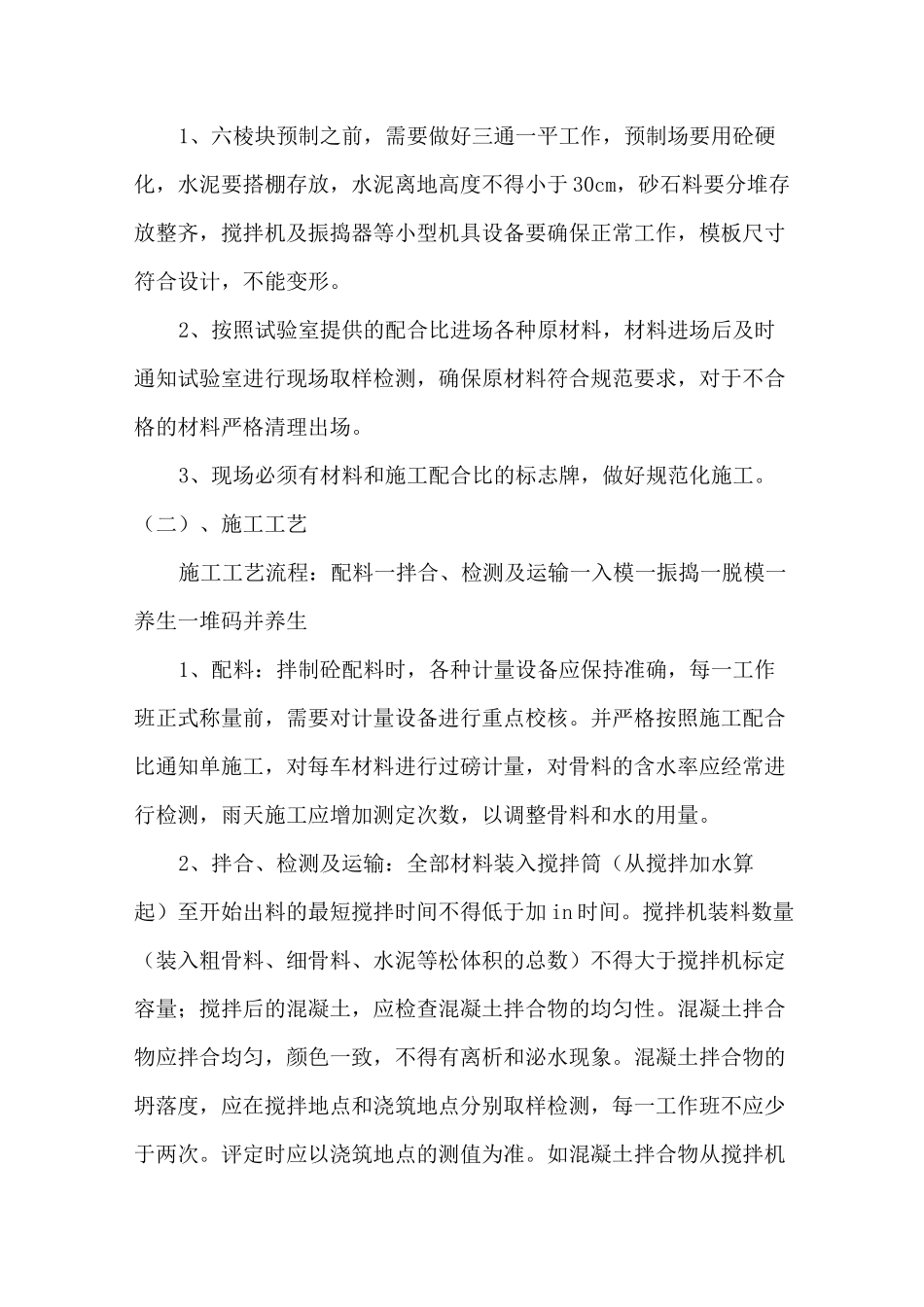

二、施工方法及要求(一)、施工准备1、六棱块预制之前,需要做好三通一平工作,预制场要用砼硬化,水泥要搭棚存放,水泥离地高度不得小于30cm,砂石料要分堆存放整齐,搅拌机及振捣器等小型机具设备要确保正常工作,模板尺寸符合设计,不能变形
2、按照试验室提供的配合比进场各种原材料,材料进场后及时通知试验室进行现场取样检测,确保原材料符合规范要求,对于不合格的材料严格清理出场
3、现场必须有材料和施工配合比的标志牌,做好规范化施工

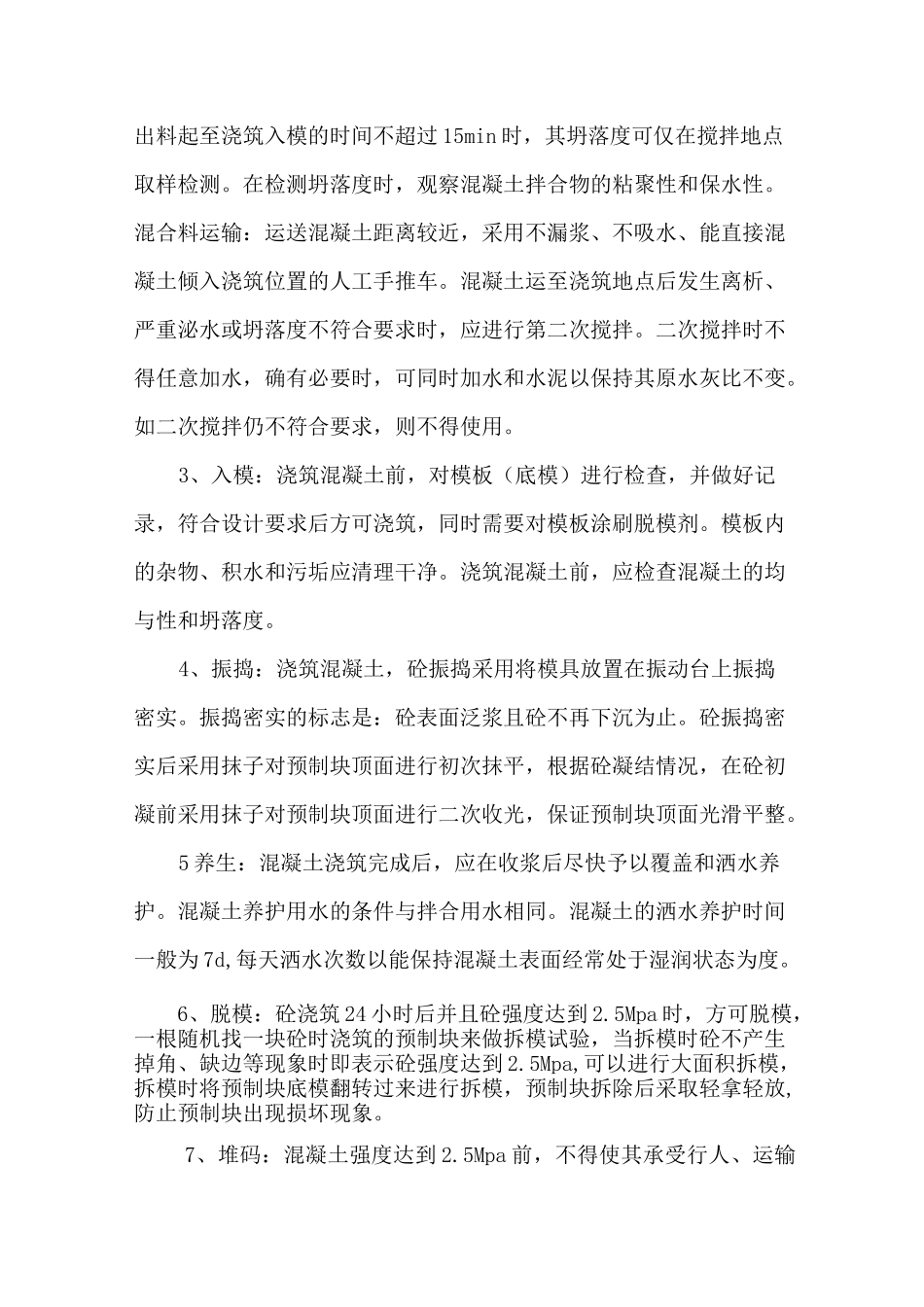

(二)、施工工艺施工工艺流程:配料一拌合、检测及运输一入模一振捣一脱模一养生一堆码并养生1、配料:拌制砼配料时,各种计量设备应保持准确,每一工作班正式称量前,需要对计量设备进行重点校核
并严格按照施工配合比通知单施工,对每车材料进行过磅计量,对骨料的含水率应经常进行检测,雨天施工应增加测定次数,以调整骨料和水的用量
2、拌合、检测及运输:全部材料装入搅拌筒(从搅拌
