浅谈燃气工程施工验收移交及考核管理XXX成立于2005年,工程建设从06年开始,经过9年的努力,XXX工程管网数量及用户开发得到迅速发展,市政管网600余公里,工业、公福用户350余户,居民10万余户
工程建设前期,由于工程量比较少,工程验收还比较顺利,随着工程量的增加,验收矛盾逐渐增多,主要表现在:1、工程验收流程不明、人员不明,验收事件不确定;2、工程验收后,对于工程质量意见分歧较大;3、遗留问题整改事项不明、责任主体不明、整改时间不明;4、工程验收与生产、客户扯皮现象较多
为了加强工程建设项目管理,规范竣工验收移交程序,促进工程及时投产运营
工程部、生产部、客服部、安监部、市场部,五大部门召开多次碰头会,最后制定出一套完整的工程验收及移交制度,该制度的实施,制定了相关工作流程、明确了各部门责任义务,理顺了工作关系,提高了工作效率,在XXX工程验收及移交方面发挥了重要的作用
第一、制定验收流程第二、规范验收制度,明确验收事项与验收标准1)、施工单位工程完工后,首先进行自检,自检合格后整理验收资料,向监理单位提交工程验收申请;2)、监理单位接到验收申请后,对工程报验资料进行审查和现场验收,合格后签署竣工报审表及竣工报告意见报XXX工程部

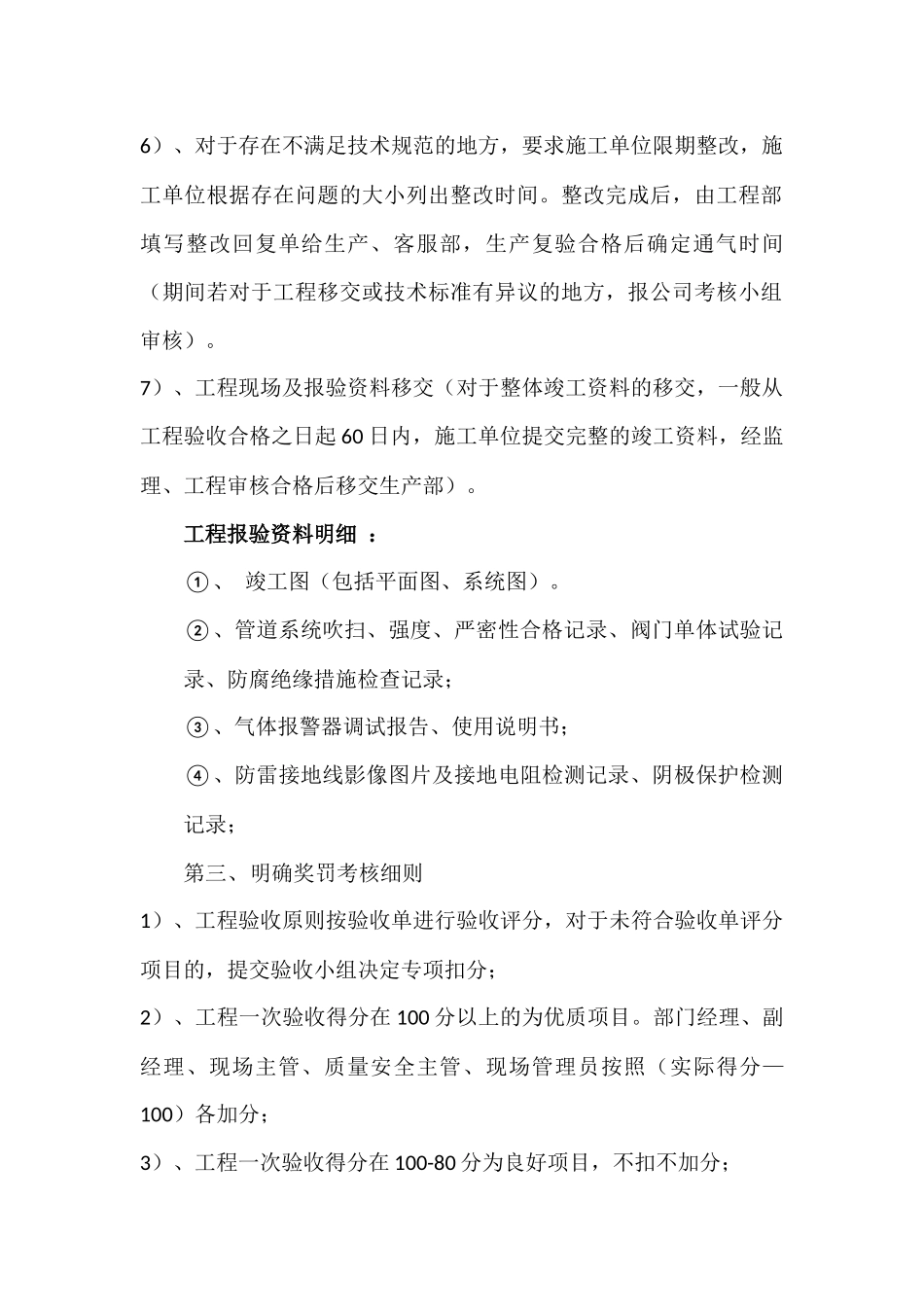

3)、工程部接到竣工报验后,审查报验资料并组织工程部自检
4)、工程部自检合格后提交流程至生产,安监、客服、市场,同时提交报验资料至生产部,生产部接到报验资料48小时后,确定工程联合验收时间
5)、现场验收时,生产、客服人员根据工程类别(居民、工商户、市政中压)参考《XXX工程预验收单》进行评分,于验收结束时由参与验收人员签字确认
6)、对于存在不满足技术规范的地方,要求施工单位限期整改,施工单位根据存在问题的大小列出整改时间
整改完成后,由工程部填写整改回复单给生产、客服部,生产复验合格后确定通气时间(期间若对于工程移交或技术标准有异议
