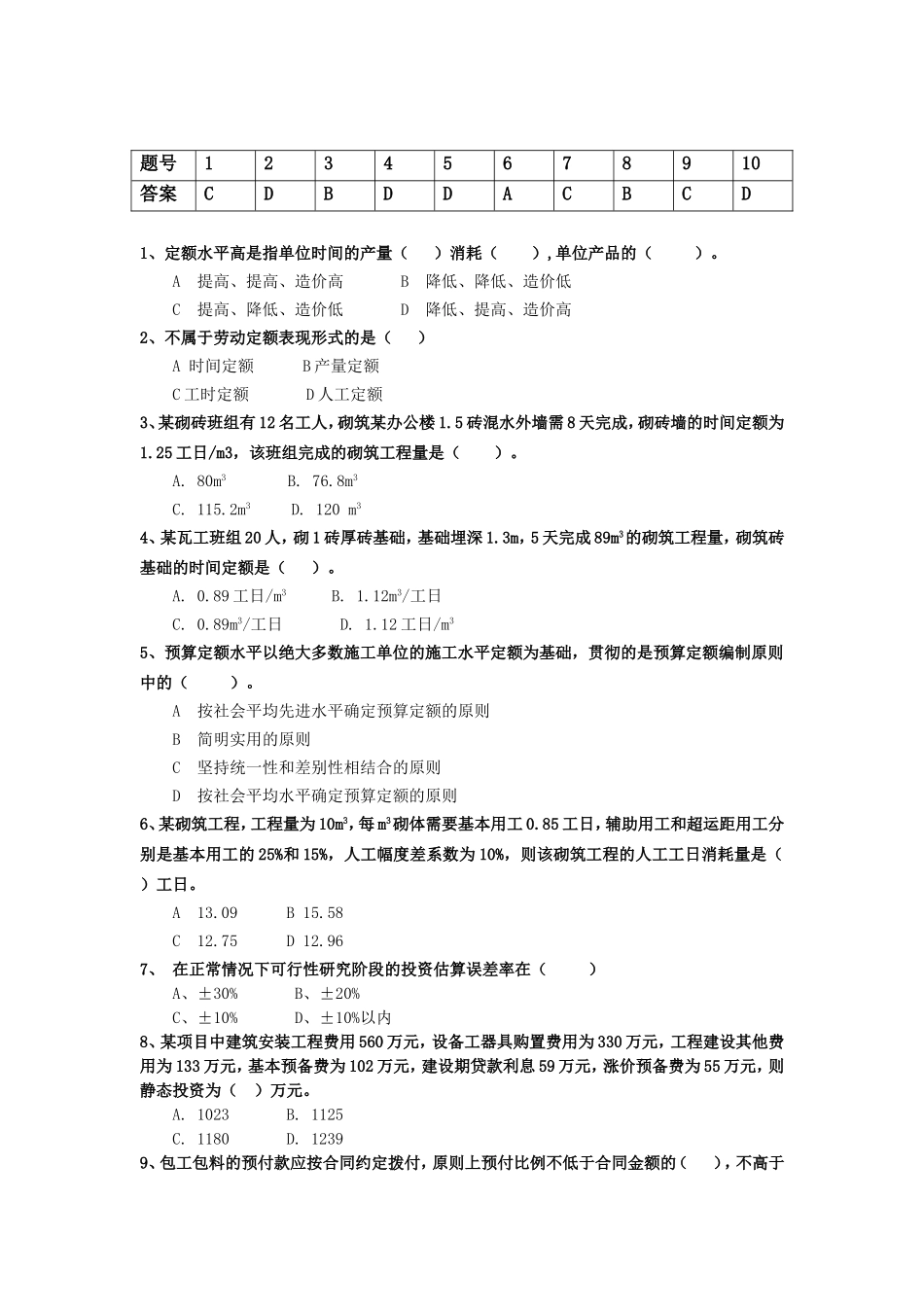

江苏开放大学形成性考核作业二学号姓名课程代码110016课程名称工程造价基础评阅教师第2次任务共3次任务江苏开放大学任务内容:《工程造价基础知识》第二次形考作业一、单项选择题(每小题2分,计20分)(每题4个选项中只有一个是正确答案;答对得2分,答错得0分,将答案填入下表中)题号12345678910答案CDBDDACBCD1、定额水平高是指单位时间的产量()消耗(),单位产品的()
A提高、提高、造价高B降低、降低、造价低C提高、降低、造价低D降低、提高、造价高2、不属于劳动定额表现形式的是()A时间定额B产量定额C工时定额D人工定额3、某砌砖班组有12名工人,砌筑某办公楼1
5砖混水外墙需8天完成,砌砖墙的时间定额为1
25工日/m3,该班组完成的砌筑工程量是()
120m34、某瓦工班组20人,砌1砖厚砖基础,基础埋深1
3m,5天完成89m3的砌筑工程量,砌筑砖基础的时间定额是()
89工日/m3B
12m3/工日C
89m3/工日D
12工日/m35、预算定额水平以绝大多数施工单位的施工水平定额为基础,贯彻的是预算定额编制原则中的()
A按社会平均先进水平确定预算定额的原则B简明实用的原则C坚持统一性和差别性相结合的原则D按社会平均水平确定预算定额的原则6、某砌筑工程,工程量为10m3,每m3砌体需要基本用工0
85工日,辅助用工和超运距用工分别是基本用工的25%和15%,人工幅度差系数为10%,则该砌筑工程的人工工日消耗量是()工日
967、在正常情况下可行性研究阶段的投资估算误差率在()A、±30%B、±20%C、±10%D、±10%以内8、某项目中建筑安装工程费用560万元,设备工器具购置费用为330万元,工程建设其他费用为133万元,基本预备费
