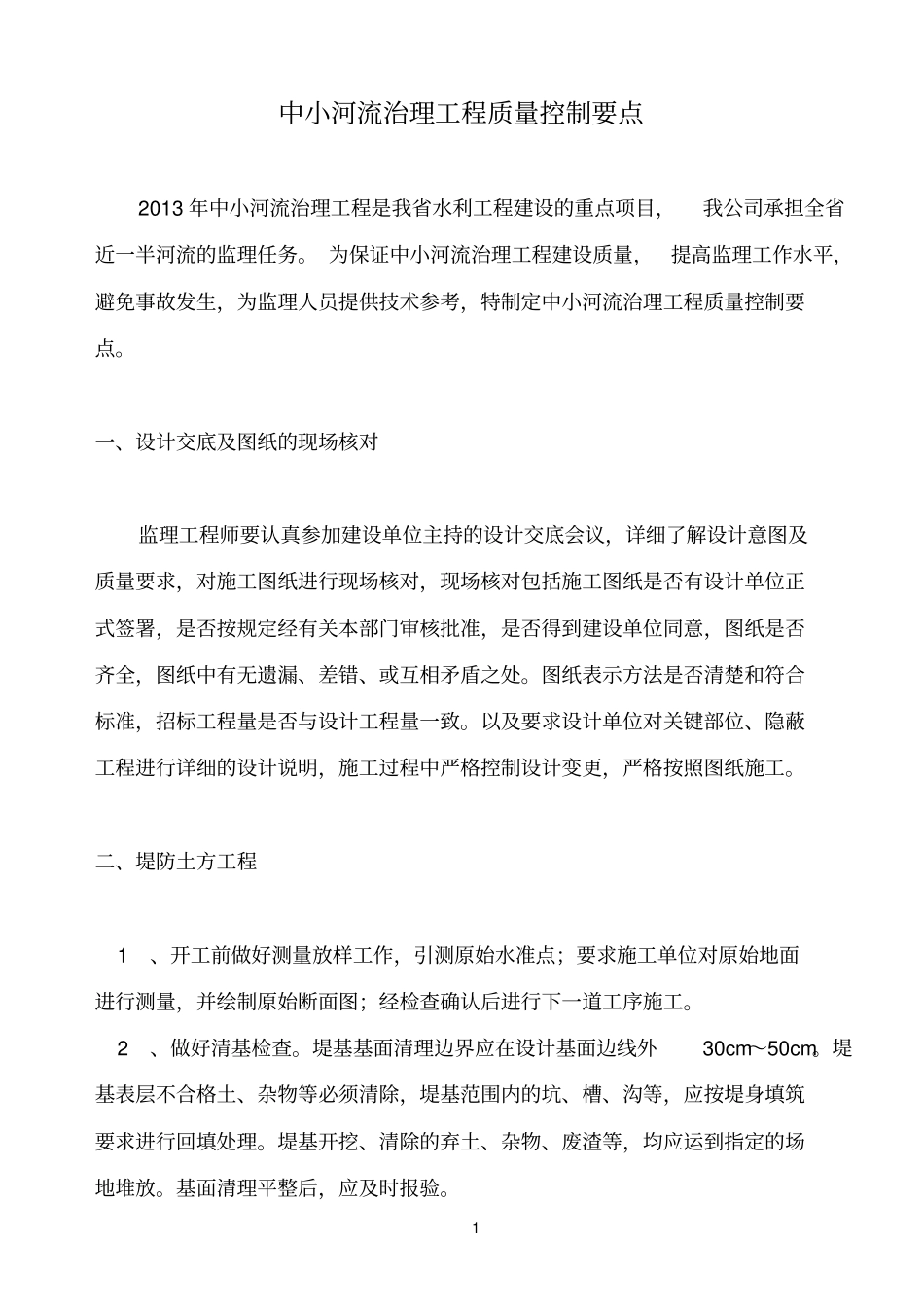

1中小河流治理工程质量控制要点2013年中小河流治理工程是我省水利工程建设的重点项目,我公司承担全省近一半河流的监理任务
为保证中小河流治理工程建设质量,提高监理工作水平,避免事故发生,为监理人员提供技术参考,特制定中小河流治理工程质量控制要点
一、设计交底及图纸的现场核对监理工程师要认真参加建设单位主持的设计交底会议,详细了解设计意图及质量要求,对施工图纸进行现场核对,现场核对包括施工图纸是否有设计单位正式签署,是否按规定经有关本部门审核批准,是否得到建设单位同意,图纸是否齐全,图纸中有无遗漏、差错、或互相矛盾之处
图纸表示方法是否清楚和符合标准,招标工程量是否与设计工程量一致
以及要求设计单位对关键部位、隐蔽工程进行详细的设计说明,施工过程中严格控制设计变更,严格按照图纸施工
二、堤防土方工程1、开工前做好测量放样工作,引测原始水准点;要求施工单位对原始地面进行测量,并绘制原始断面图;经检查确认后进行下一道工序施工
2、做好清基检查
堤基基面清理边界应在设计基面边线外30cm~50cm
堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身填筑要求进行回填处理
堤基开挖、清除的弃土、杂物、废渣等,均应运到指定的场地堆放
基面清理平整后,应及时报验

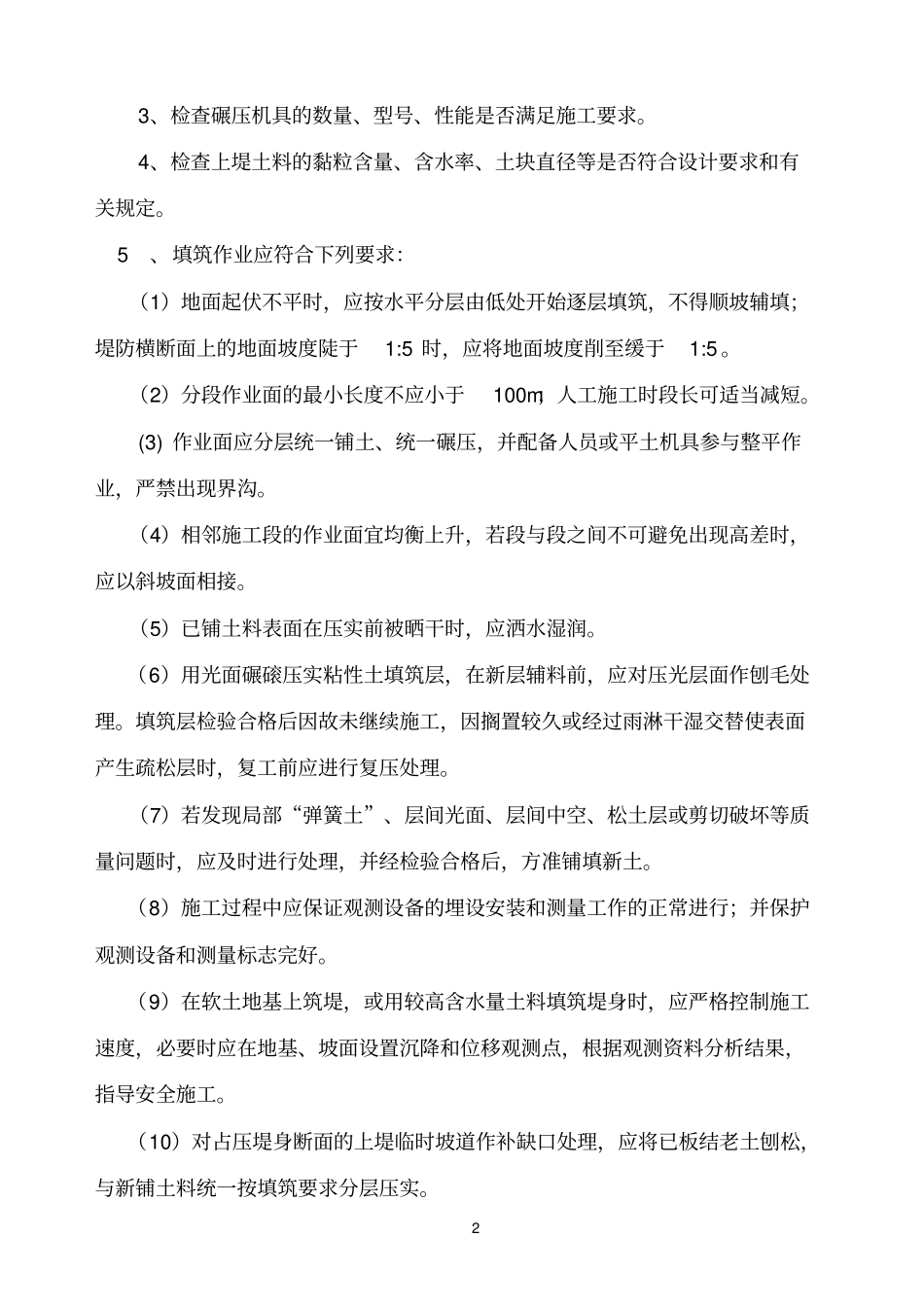

23、检查碾压机具的数量、型号、性能是否满足施工要求
4、检查上堤土料的黏粒含量、含水率、土块直径等是否符合设计要求和有关规定
5、填筑作业应符合下列要求:(1)地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡辅填;堤防横断面上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5
(2)分段作业面的最小长度不应小于100m;人工施工时段长可适当减短
(3)作业面应分层统一铺土、统一碾压,并配备人员或平土机具参与整平作业,严禁出现界沟
(4)相邻施工段的作业面宜均衡上升,若段与段之间不可避免出现高差时,应以斜
