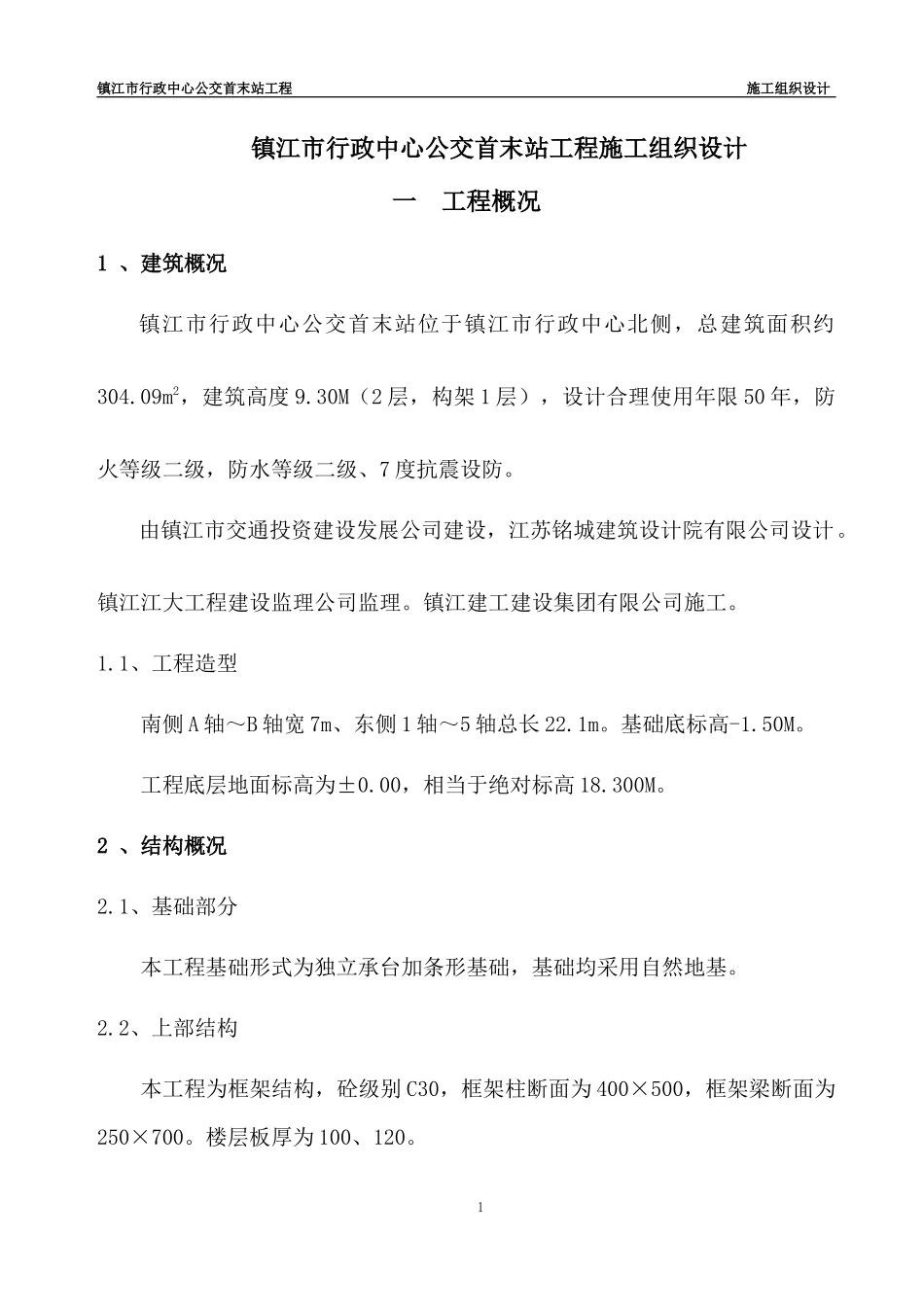

镇江市行政中心公交首末站工程施工组织设计镇江市行政中心公交首末站工程施工组织设计一工程概况1、建筑概况镇江市行政中心公交首末站位于镇江市行政中心北侧,总建筑面积约304
09m2,建筑高度9
30M(2层,构架1层),设计合理使用年限50年,防火等级二级,防水等级二级、7度抗震设防
由镇江市交通投资建设发展公司建设,江苏铭城建筑设计院有限公司设计
镇江江大工程建设监理公司监理
镇江建工建设集团有限公司施工
1、工程造型南侧A轴~B轴宽7m、东侧1轴~5轴总长22
基础底标高-1
工程底层地面标高为±0
00,相当于绝对标高18
2、结构概况2
1、基础部分本工程基础形式为独立承台加条形基础,基础均采用自然地基
2、上部结构本工程为框架结构,砼级别C30,框架柱断面为400×500,框架梁断面为250×700
楼层板厚为100、120
1镇江市行政中心公交首末站工程施工组织设计3、地质条件及现场条件施工场地为回填区,先期土方已由道路施工单位将土挖至设计标高
现场三通一平条件不具备,水电均由我公司自行解决,施工道路由道路施工单位予以实施
二施工部署1施工准备1
1、技术准备根据招标图,先熟悉施工图纸,和设计院沟通尽量把问题先提出来,尽量满足业主要求,对钢筋和钢结构的材料计划先提出数量规格
2、现场准备1
1现按总平面图和地下室平面图放线测量绘制现场实际地貌图报业主
2编制临时设施计划,绘制现场平面布置图,按现场条件分期搭设临时设施

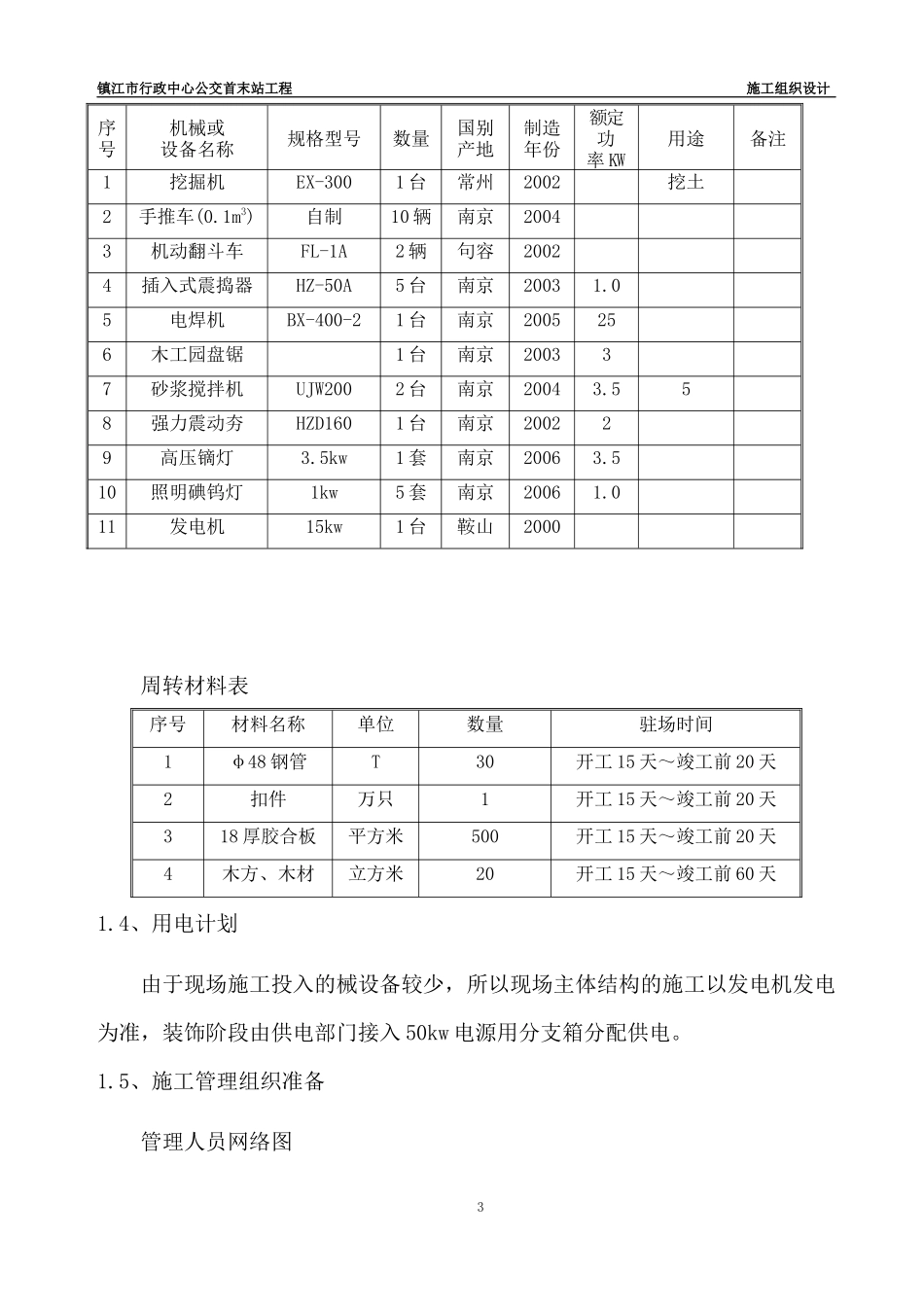

3、周转材料施工机械设备准备机械设备表2镇江市行政中心公交首末站工程施工组织设计周转材料表序号材料名称单位数量驻场时间1φ48钢管T30开工15天~竣工前20天2扣件万只1开工15天~竣工前20天318厚胶合板平方米500开工15天~竣工前20天4木方、木材立方米20开工15天~竣工前60天1
