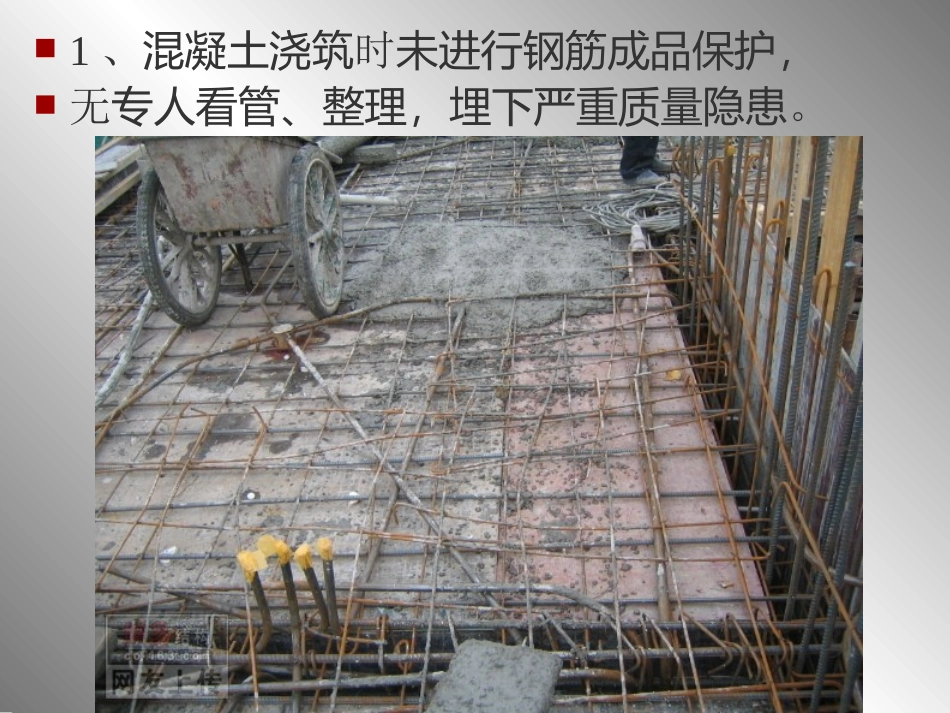

建筑施工质量通病案例与分析建工131971、混凝土浇筑时未进行钢筋成品保护,无专人看管、整理,埋下严重质量隐患
2、地下室混凝土墙接茬处浇注时未接浆处理,出现明显冷缝,形成渗水通道,容易渗水
3、附加层烧透,影响防水性能4、墙体混凝土压顶未进行振捣,造成大量空洞、露筋,而且混凝土松散
5、砖墙开线槽时野蛮施工将墙打透,并将墙体拉接筋打断,容易造成墙体裂缝6、底子油涂刷不匀,影响卷材粘结
7-3、如此砼收面
9、柱子钢筋绑扎差,不注意成品保护,造成较多破坏,严重影响工程质量
10、钢筋加工前未审批钢筋下料单,加工时造成大量箍筋成品尺寸不合格,无法用于工程,损失严重
11、回填土分层过厚,夯实遍数不够、尤其边、角部位,土内含有杂物、垃圾等
下图中经对回填土挖开检查,室内填土埋的全是垃圾,如此施工易造成土方下沉,拉裂地面
12、预埋管错误,事后乱剔乱凿,造成现浇板裂缝、渗水
13、外墙聚苯板内保温碎拼、污染严重,易造成墙面结露等弊病
14、墙体开裂
15、对直径大于800的洞口,应按规范要求上下加设过梁,两侧加设暗柱补强
图中无洞口圆形梁
16、现浇混凝土板内垃圾已无法清理
17、基坑四周汽车泵堆载导致基坑水泥路面开裂
18、楼板线盒、线管在楼板模板上固定,使下层板筋的保护层缺失且无法添加,水电土建施工配合矛盾由此可见一斑
19、楼板线盒、线管在楼板模板上固定,使下层板筋的保护层缺失且无法添加,水电土建施工配合矛盾由此可见一斑
20、板梁筋绑扎现场,成了水电工加工现场
21、砼浇筑现场较为混乱:1)无跳板,走道板铺设:2)每台泵车的出口处一般需三台震捣棒,灰耙等工具一应俱全,现场设备工具不全;3)现场有人在抽烟,你认为他会把香烟头置于何处
23、野蛮施工锯桩头造成桩头损伤
24-1、倒大梁时,因振捣不够,出现漏振,导致大梁
