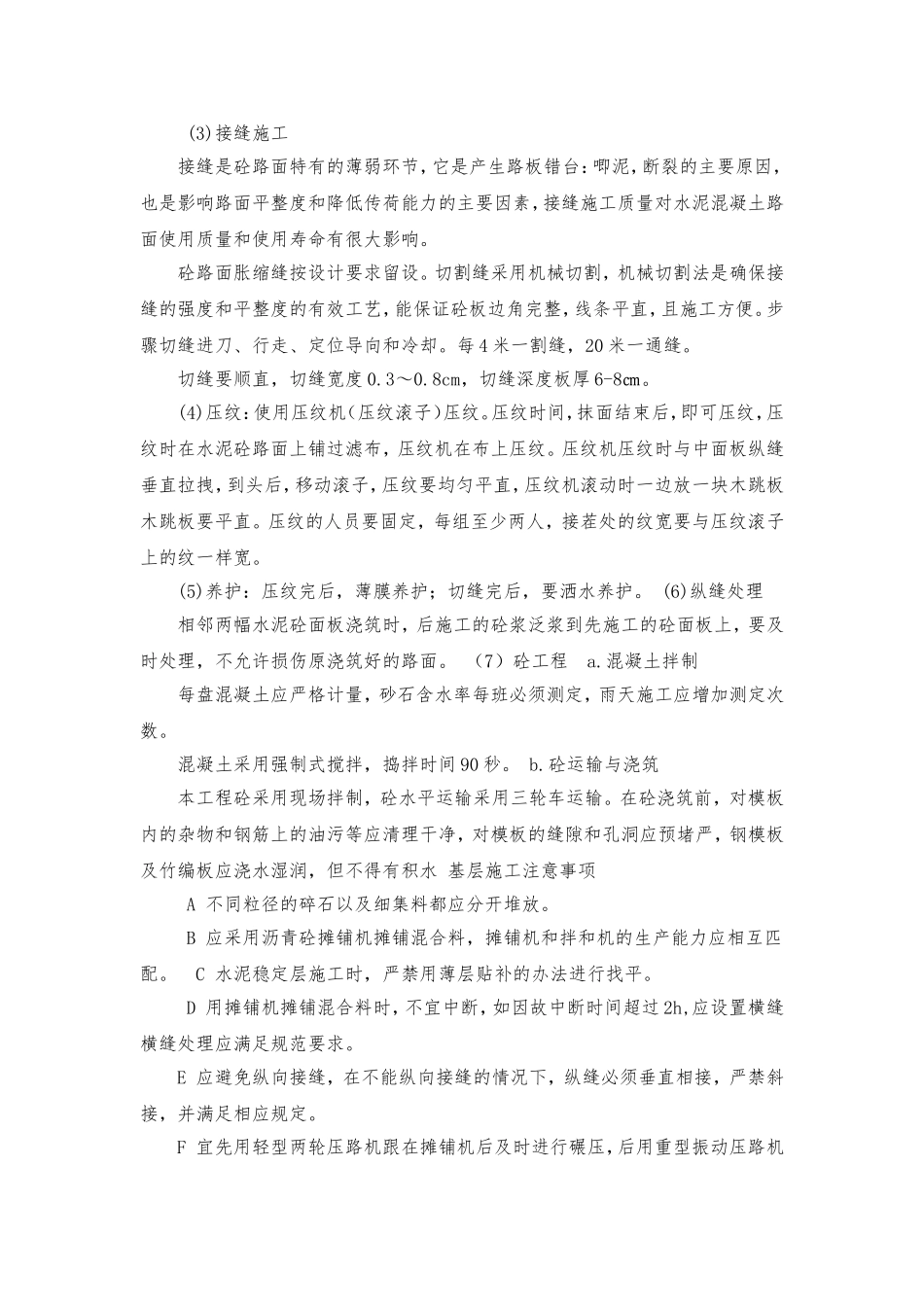

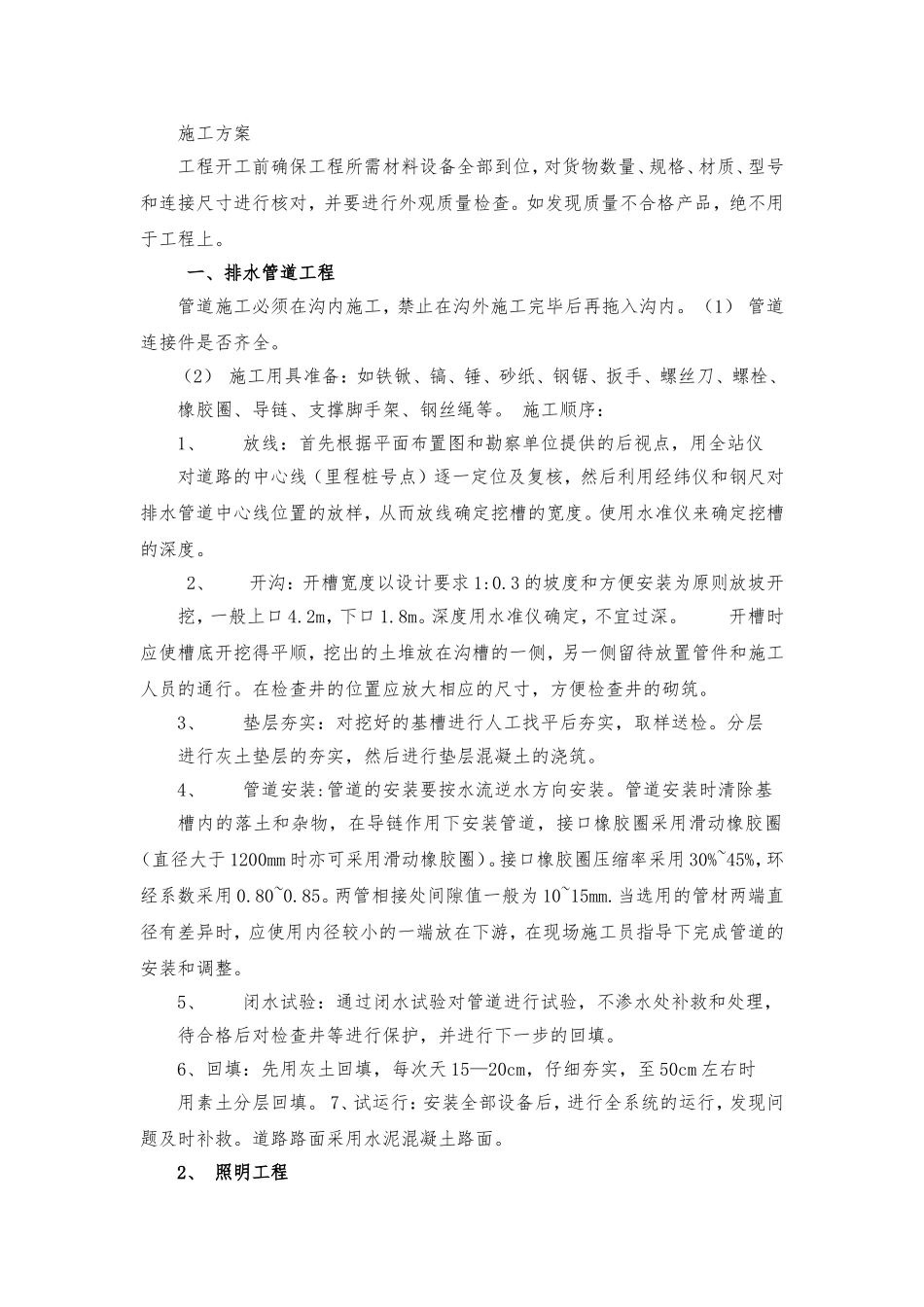

施工方案工程开工前确保工程所需材料设备全部到位,对货物数量、规格、材质、型号和连接尺寸进行核对,并要进行外观质量检查
如发现质量不合格产品,绝不用于工程上
一、排水管道工程管道施工必须在沟内施工,禁止在沟外施工完毕后再拖入沟内
(1)管道连接件是否齐全
(2)施工用具准备:如铁锨、镐、锤、砂纸、钢锯、扳手、螺丝刀、螺栓、橡胶圈、导链、支撑脚手架、钢丝绳等
施工顺序:1、放线:首先根据平面布置图和勘察单位提供的后视点,用全站仪对道路的中心线(里程桩号点)逐一定位及复核,然后利用经纬仪和钢尺对排水管道中心线位置的放样,从而放线确定挖槽的宽度
使用水准仪来确定挖槽的深度
2、开沟:开槽宽度以设计要求1:0
3的坡度和方便安装为原则放坡开挖,一般上口4
2m,下口1
深度用水准仪确定,不宜过深
开槽时应使槽底开挖得平顺,挖出的土堆放在沟槽的一侧,另一侧留待放置管件和施工人员的通行
在检查井的位置应放大相应的尺寸,方便检查井的砌筑
3、垫层夯实:对挖好的基槽进行人工找平后夯实,取样送检
分层进行灰土垫层的夯实,然后进行垫层混凝土的浇筑
4、管道安装:管道的安装要按水流逆水方向安装
管道安装时清除基槽内的落土和杂物,在导链作用下安装管道,接口橡胶圈采用滑动橡胶圈(直径大于1200mm时亦可采用滑动橡胶圈)
接口橡胶圈压缩率采用30%~45%,环经系数采用0
两管相接处间隙值一般为10~15mm
当选用的管材两端直径有差异时,应使用内径较小的一端放在下游,在现场施工员指导下完成管道的安装和调整
5、闭水试验:通过闭水试验对管道进行试验,不渗水处补救和处理,待合格后对检查井等进行保护,并进行下一步的回填
6、回填:先用灰土回填,每次天15—20cm,仔细夯实,至50cm左右时用素土分层回填
7、试运行:安装全部设备后,进行全系统的运行,发现问题及时补救

道路路面采用水
