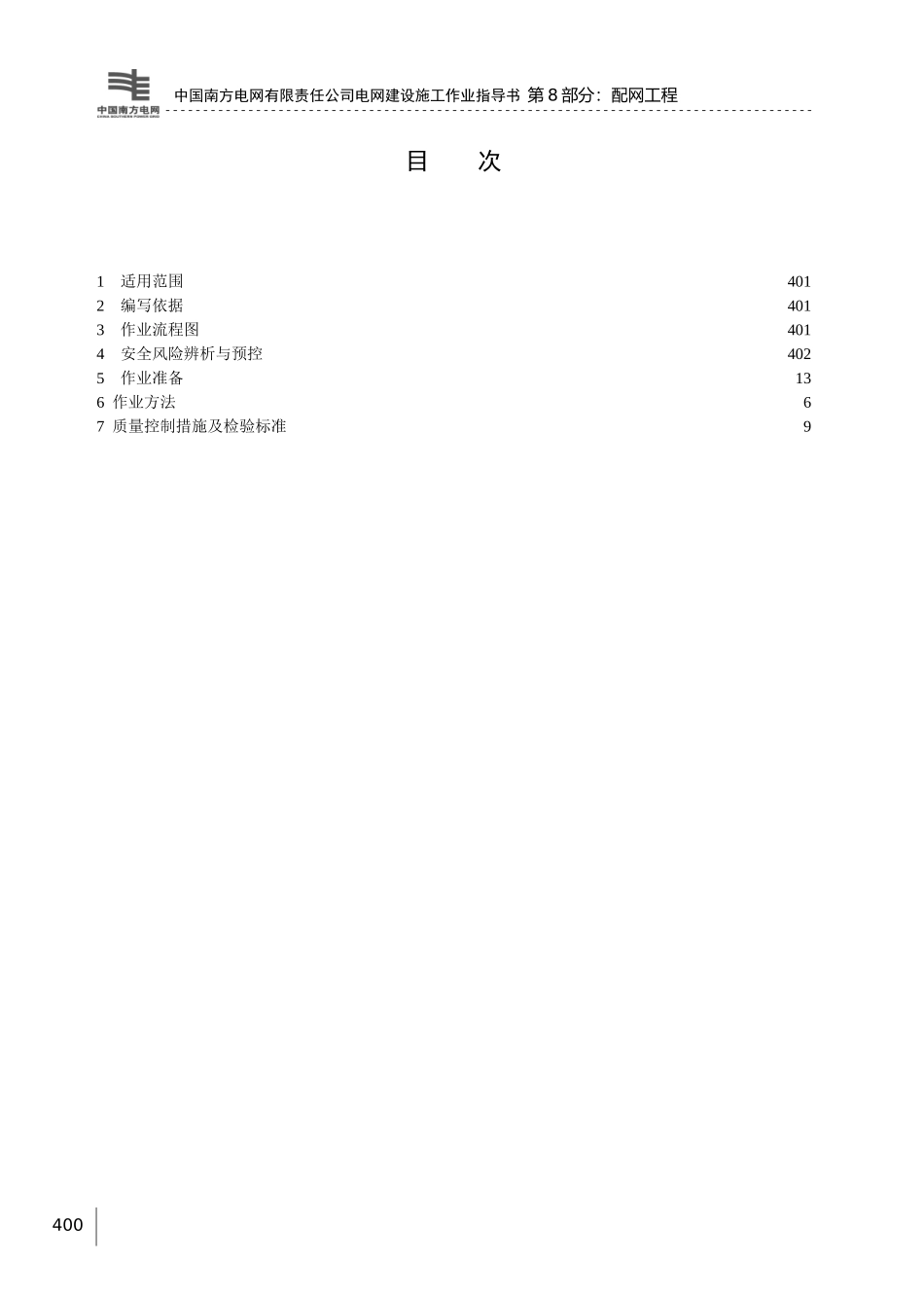

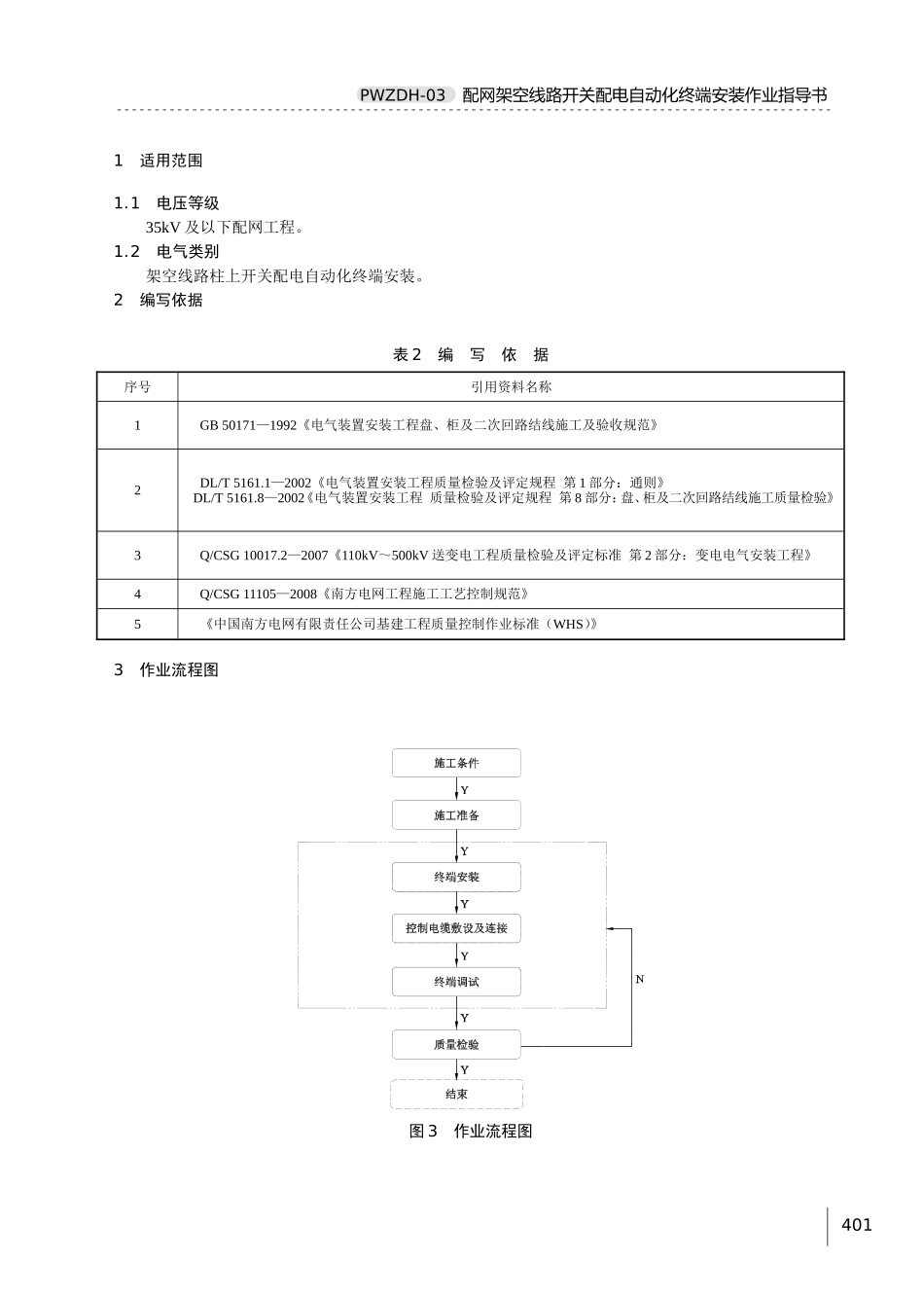

PWZDH-03配网架空线路开关配电自动化终端安装作业指导书第8部分:配网工程配网架空线路开关配电自动化终端安装作业指导书编码:PWZDH-03399中国南方电网有限责任公司电网建设施工作业指导书第8部分:配网工程目次1适用范围4012编写依据4013作业流程图4014安全风险辨析与预控4025作业准备136作业方法67质量控制措施及检验标准9400PWZDH-03配网架空线路开关配电自动化终端安装作业指导书1适用范围1.1电压等级35kV及以下配网工程。1.2电气类别架空线路柱上开关配电自动化终端安装。2编写依据表2编写依据序号引用资料名称1GB50171—1992《电气装置安装工程盘、柜及二次回路结线施工及验收规范》2DL/T5161.1—2002《电气装置安装工程质量检验及评定规程第1部分:通则》DL/T5161.8—2002《电气装置安装工程质量检验及评定规程第8部分:盘、柜及二次回路结线施工质量检验》3Q/CSG10017.2—2007《110kV~500kV送变电工程质量检验及评定标准第2部分:变电电气安装工程》4Q/CSG11105—2008《南方电网工程施工工艺控制规范》5《中国南方电网有限责任公司基建工程质量控制作业标准(WHS)》3作业流程图图3作业流程图401中国南方电网有限责任公司电网建设施工作业指导书第8部分:配网工程4安全风险辨析与预控4.1配网架空线路开关配电自动化终端安装作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。4.2按《指南》中与配网架空线路开关配电自动化终端安装作业相关联的《电网建设安全施工作业票》(编码:PWZDH-03-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。4.3施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。4.4安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查。5作业准备5.1作业前施工条件表5.1作业前施工条件序号项目内容执行人说明1任务单根据本单位实际设置内容(包含本项工作)本工序施工负责人经审批2图纸设备变更单、设计图纸本工序施工负责人经审批3预算材料表含主、辅材本工序施工负责人经审批4施工方案施工措施、安全技术交底(项目部级)本工序施工负责人经审批5相关证照根据需要办理涉及进入工作场所的手续、证件本工序施工负责人有效6确认现场施工条件柱上式自动开关及电压互感器已安装完成。终端安装位置与高压设备、线路保持足够的安全距离本工序施工负责人合格5.2人员、主要工器具及仪器仪表配置表5.2人员、主要工器具及仪器仪表配置序号项目内容说明1人员配置施工阶段建议工作人数现场施工负责人现场施工质安员技术岗位必须持有与作业工种相应、有效的上岗证,辅助工不得从事电气设备安装等专业工作终端安装技术工1+辅助工111电缆敷设及接线技术工1+辅助工1终端调试技术工12施工内容相对应的设备材料配电自动化终端、控制电缆、安装辅材等(1)核对配电自动化终端及附件、材料的到位及数量;核对各项参数符合设计要求。(2)检查配电自动化终端外观完好。402PWZDH-03配网架空线路开关配电自动化终端安装作业指导书(3)收集配电自动化终端出厂证件、技术资料3施工内容相对应的器具、机械及工器具仪表工器具:扳手、螺丝刀、梯子、笔记本电脑、绝缘手套、绝缘鞋、高压临时地线、高压验电笔等。机械:车辆等(1)根据现场情况使用的工器具、机械符合相关要求。(2)使用仪表有计量单位检验合格证并在合格期间内4完成开工程序工作负责人向项目负责人报开工,并由项目负责人完成向监理单位开工报审手续施工准备完成可报开工,当施工准备不足时,上报该项目负责人协调解决6作业方法表6作业方法序号项目内容说明1作业前工作(1)现场施工负责人向进入本施工范围的所有工作人员明确交待本次施工设备状态、作业内容、作业范围、进度要求、特殊项目施工要求、作业标准、安全注意事项、危险点及控制措施、危害环境...
