下载后可任意编辑交通局民生工程工作总结与交通局水上交通安全半年总结汇编交通局民生工程工作总结今年以来,我局紧紧围绕加强农村交通基础设施建设民生工程这一中心,周密部署,强化措施,狠抓落实,1—8月交通民生工程取得良好成效
现将有关情况汇报如下:一、公路建设步伐加快1
县乡道工程建设全力推动
龙岗至公路完成结构物拆除303立方;路基挖方73592立方;填方71100立方;涵洞563米;浆砌水沟300米;挡墙726立方;桥梁砼1630立方;清除老路砼35955平米,累计完成投资926万元
丹阳至横江公路完完成老路混凝土面板清除6050平米;路基挖方12300立方;填方19150立方;浆砌护坡820立方;涵洞131米;桥梁混凝土522立方,累计完成投资352万元2
桥梁建设工程全面加快
王泥塘桥完成桥面铺装及栏杆安装,主体工程全面竣工,累计完成投资78万元
温坊大桥完成下部构造,25片箱梁预制,14片箱梁吊装,累计完成投资800万元
长安桥完成下部构造及梁片吊装7片,累计完成投资50万元,估计9月上旬竣工
庙子潭大桥正在办理招标事宜,估计10月底开工建设
3.通自然村建设再创新高
继去年争取上级计划同比增长76%的基础上,年内争取计划100公里,同比增长20%
目前,已下发建设预备通知,其中完成路面浇筑25公里,实现投资1050万元
二、农村公路管养实现突破1.机制完善取得突破
通过努力争取,《县农村公路养护管理办法(试行)》于7月24日正式出台,该办法的出台,标志着该县农村公路养护管理走上制度化、规划化、标准化轨道

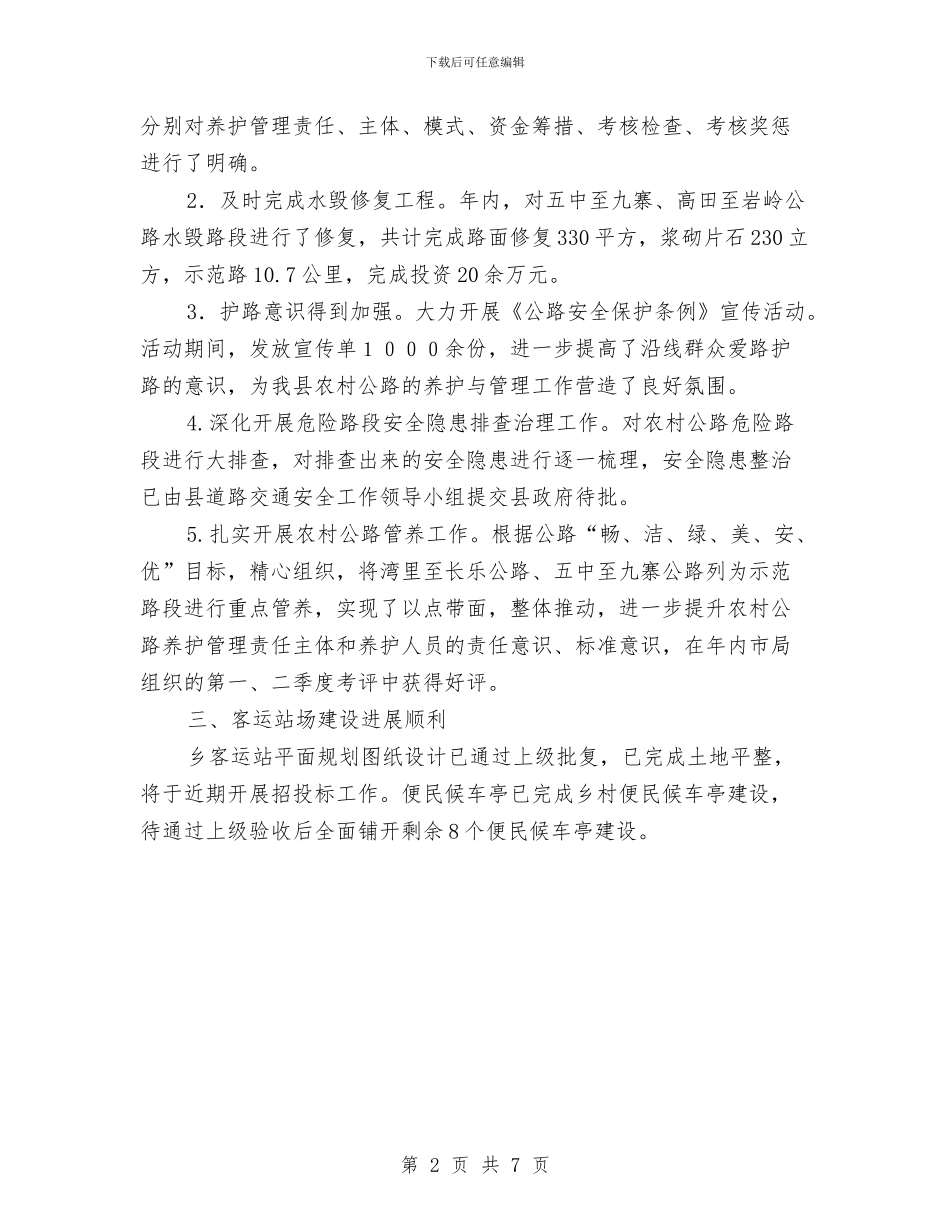

《办法》共20条,第1页共7页下载后可任意编辑分别对养护管理责任、主体、模式、资金筹措、考核检查、考核奖惩进行了明确
2.及时完成水毁修复工程
年内,对五中至九寨、高田至岩岭公路水毁路段进行了修复,共计完成路面修复330平方,浆砌片石230立方,示范路10
