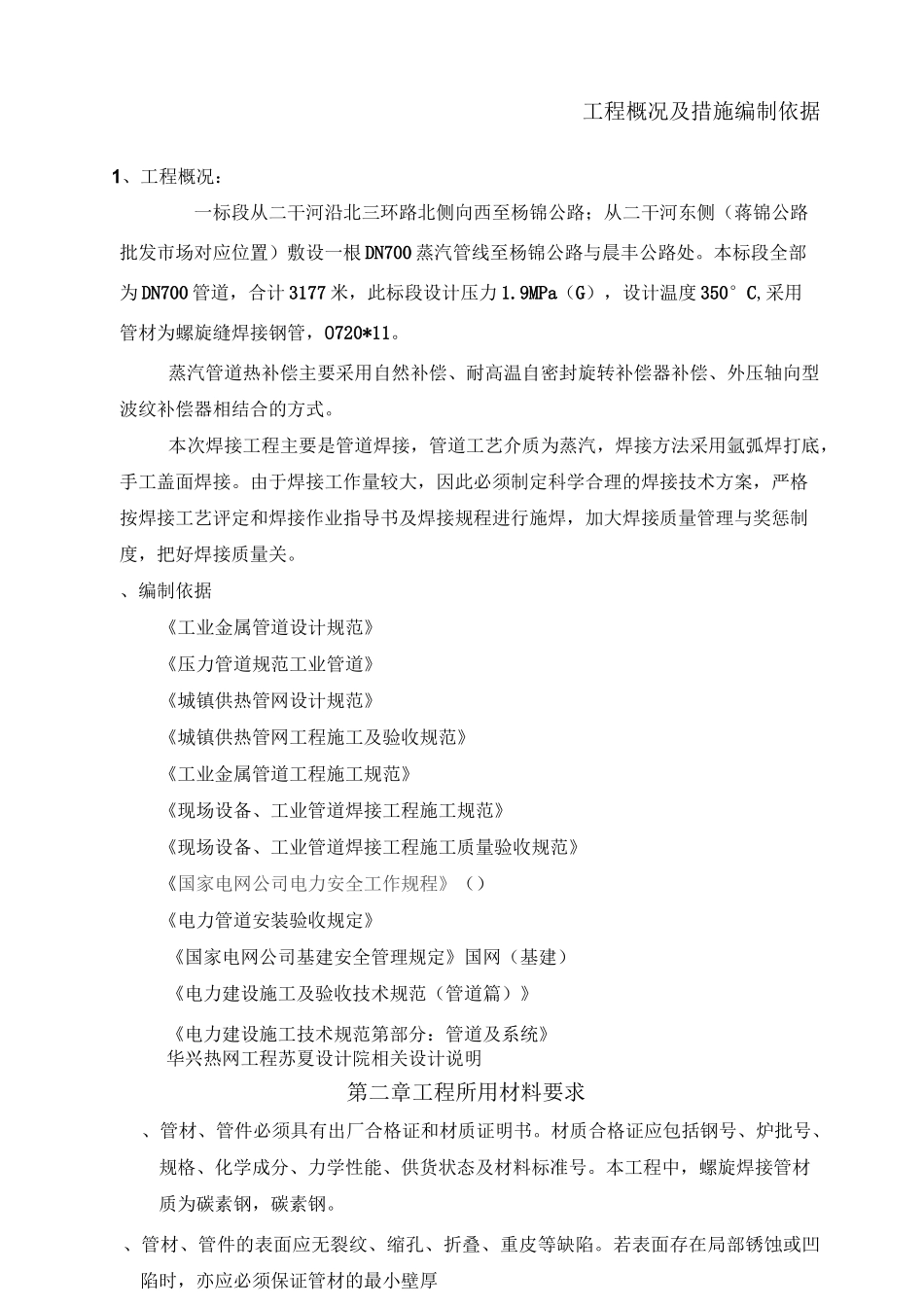

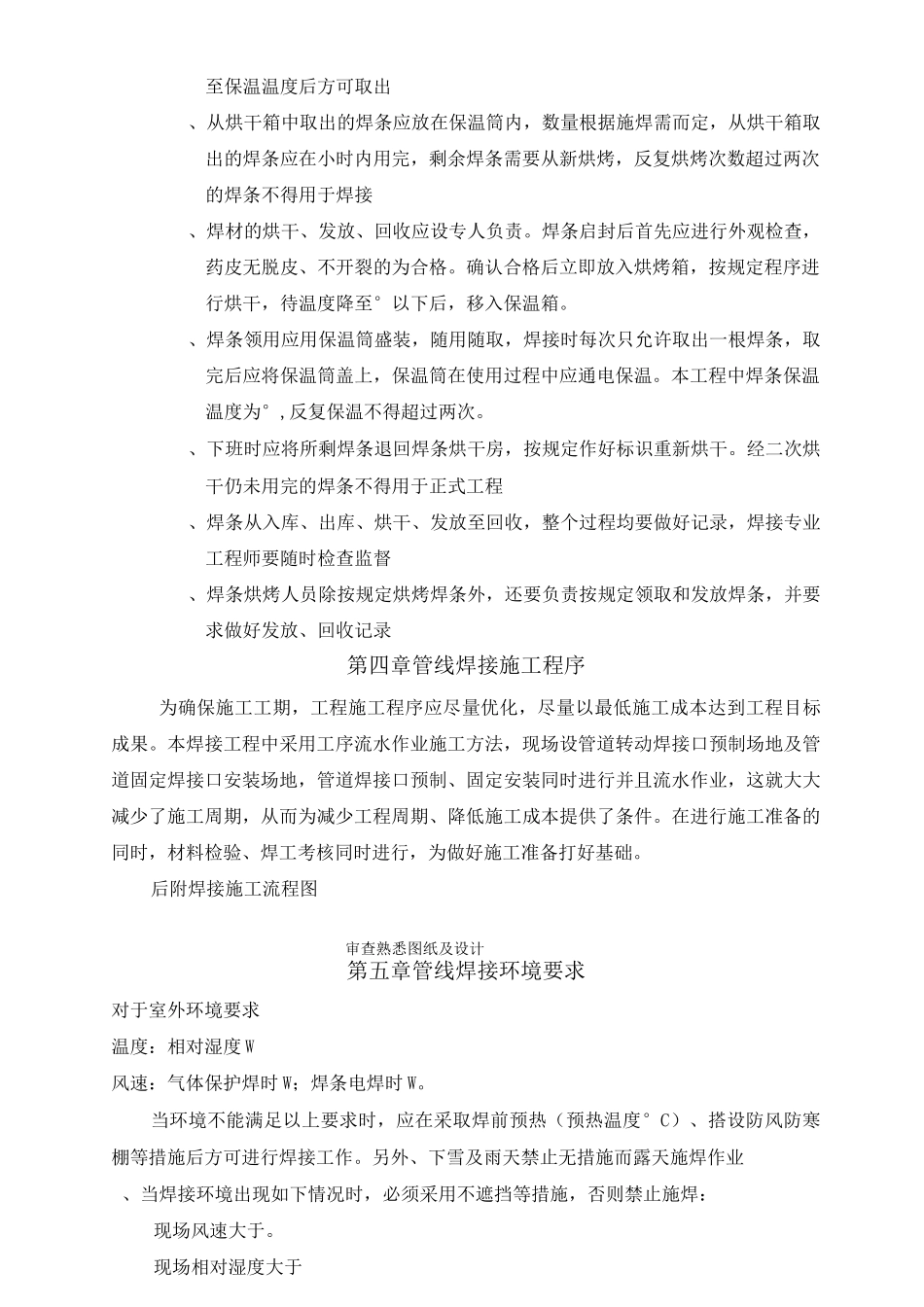

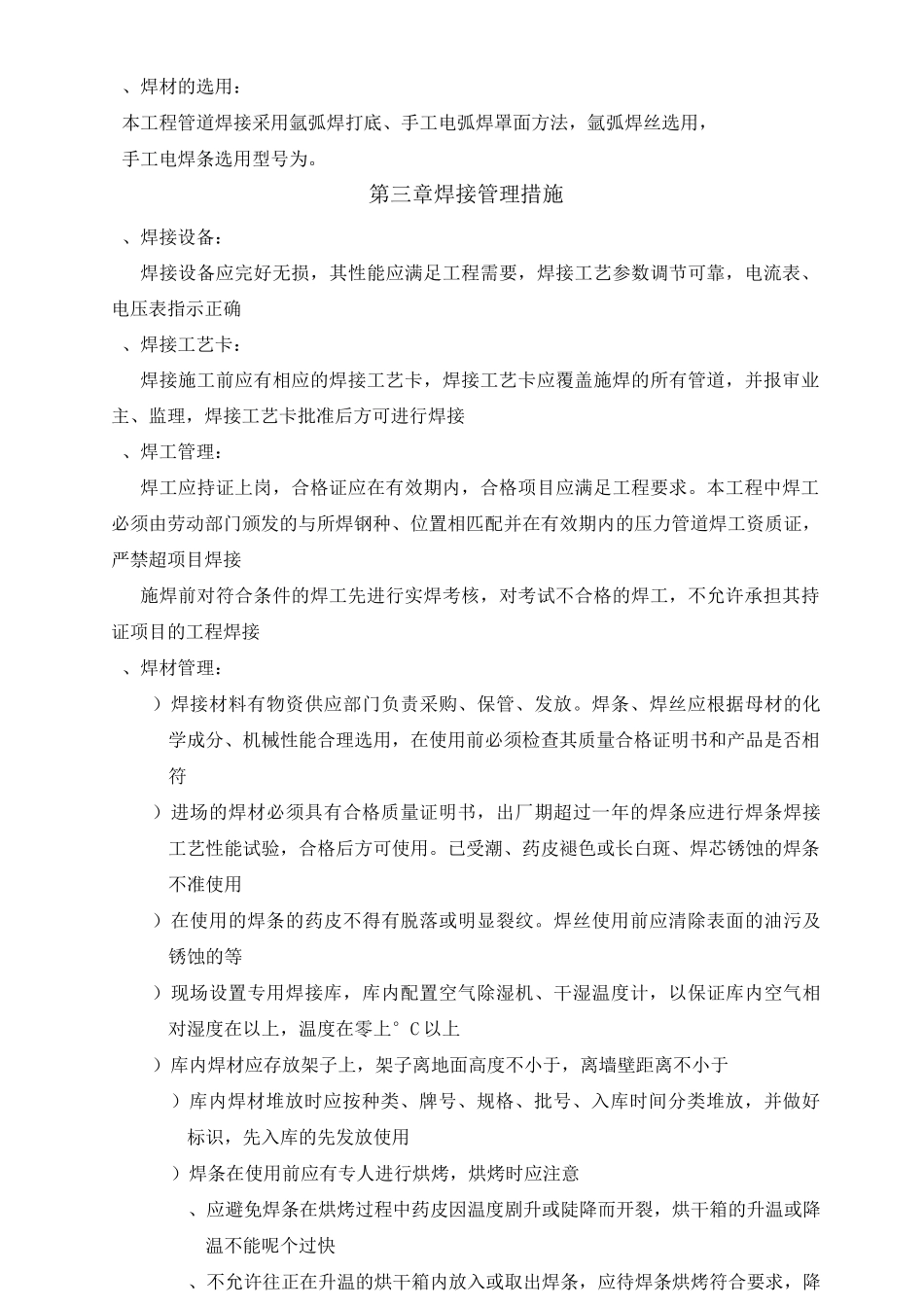

工程概况及措施编制依据1、工程概况:一标段从二干河沿北三环路北侧向西至杨锦公路;从二干河东侧(蒋锦公路批发市场对应位置)敷设一根DN700蒸汽管线至杨锦公路与晨丰公路处。本标段全部为DN700管道,合计3177米,此标段设计压力1.9MPa(G),设计温度350°C,采用管材为螺旋缝焊接钢管,0720*11。蒸汽管道热补偿主要采用自然补偿、耐高温自密封旋转补偿器补偿、外压轴向型波纹补偿器相结合的方式。本次焊接工程主要是管道焊接,管道工艺介质为蒸汽,焊接方法采用氩弧焊打底,手工盖面焊接。由于焊接工作量较大,因此必须制定科学合理的焊接技术方案,严格按焊接工艺评定和焊接作业指导书及焊接规程进行施焊,加大焊接质量管理与奖惩制度,把好焊接质量关。、编制依据《工业金属管道设计规范》《压力管道规范工业管道》《城镇供热管网设计规范》《城镇供热管网工程施工及验收规范》《工业金属管道工程施工规范》《现场设备、工业管道焊接工程施工规范》《现场设备、工业管道焊接工程施工质量验收规范》《国家电网公司电力安全工作规程》()《电力管道安装验收规定》《国家电网公司基建安全管理规定》国网(基建)《电力建设施工及验收技术规范(管道篇)》《电力建设施工技术规范第部分:管道及系统》华兴热网工程苏夏设计院相关设计说明第二章工程所用材料要求、管材、管件必须具有出厂合格证和材质证明书。材质合格证应包括钢号、炉批号、规格、化学成分、力学性能、供货状态及材料标准号。本工程中,螺旋焊接管材质为碳素钢,碳素钢。、管材、管件的表面应无裂纹、缩孔、折叠、重皮等缺陷。若表面存在局部锈蚀或凹陷时,亦应必须保证管材的最小壁厚、焊材的选用:本工程管道焊接采用氩弧焊打底、手工电弧焊罩面方法,氩弧焊丝选用,手工电焊条选用型号为。第三章焊接管理措施、焊接设备:焊接设备应完好无损,其性能应满足工程需要,焊接工艺参数调节可靠,电流表、电压表指示正确、焊接工艺卡:焊接施工前应有相应的焊接工艺卡,焊接工艺卡应覆盖施焊的所有管道,并报审业主、监理,焊接工艺卡批准后方可进行焊接、焊工管理:焊工应持证上岗,合格证应在有效期内,合格项目应满足工程要求。本工程中焊工必须由劳动部门颁发的与所焊钢种、位置相匹配并在有效期内的压力管道焊工资质证,严禁超项目焊接施焊前对符合条件的焊工先进行实焊考核,对考试不合格的焊工,不允许承担其持证项目的工程焊接、焊材管理:)焊接材料有物资供应部门负责采购、保管、发放。焊条、焊丝应根据母材的化学成分、机械性能合理选用,在使用前必须检查其质量合格证明书和产品是否相符)进场的焊材必须具有合格质量证明书,出厂期超过一年的焊条应进行焊条焊接工艺性能试验,合格后方可使用。已受潮、药皮褪色或长白斑、焊芯锈蚀的焊条不准使用)在使用的焊条的药皮不得有脱落或明显裂纹。焊丝使用前应清除表面的油污及锈蚀的等)现场设置专用焊接库,库内配置空气除湿机、干湿温度计,以保证库内空气相对湿度在以上,温度在零上°C以上)库内焊材应存放架子上,架子离地面高度不小于,离墙壁距离不小于)库内焊材堆放时应按种类、牌号、规格、批号、入库时间分类堆放,并做好标识,先入库的先发放使用)焊条在使用前应有专人进行烘烤,烘烤时应注意、应避免焊条在烘烤过程中药皮因温度剧升或陡降而开裂,烘干箱的升温或降温不能呢个过快、不允许往正在升温的烘干箱内放入或取出焊条,应待焊条烘烤符合要求,降至保温温度后方可取出、从烘干箱中取出的焊条应放在保温筒内,数量根据施焊需而定,从烘干箱取出的焊条应在小时内用完,剩余焊条需要从新烘烤,反复烘烤次数超过两次的焊条不得用于焊接、焊材的烘干、发放、回收应设专人负责。焊条启封后首先应进行外观检查,药皮无脱皮、不开裂的为合格。确认合格后立即放入烘烤箱,按规定程序进行烘干,待温度降至°以下后,移入保温箱。、焊条领用应用保温筒盛装,随用随取,焊接时每次只允许取出一根焊条,取完后应将保温筒盖上,保温筒在使用过程中应通电保温。本工程中焊条保温温度为°,反复保温不得超过两次。、下班时应将所剩焊条退回焊条烘干房,按...
