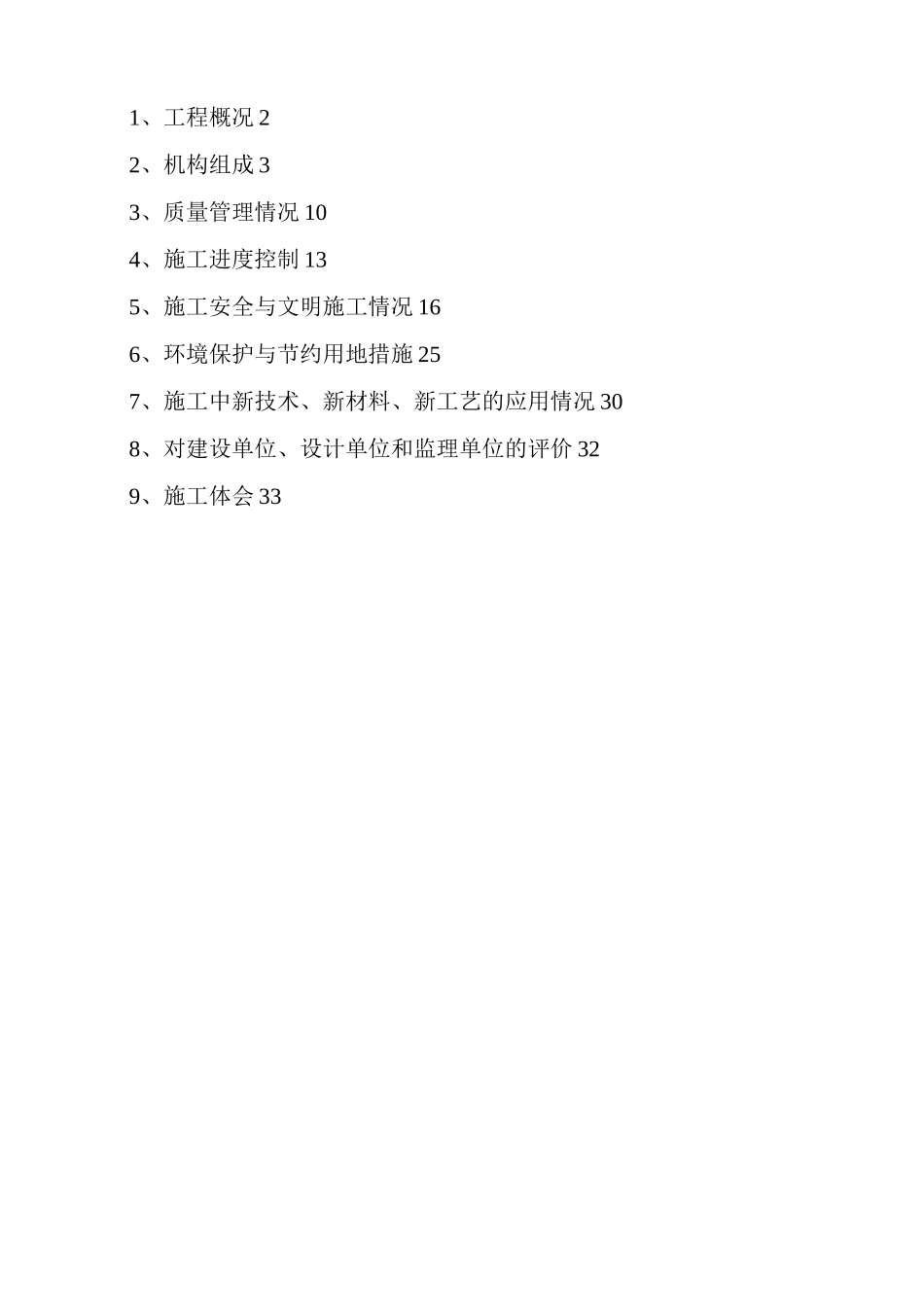

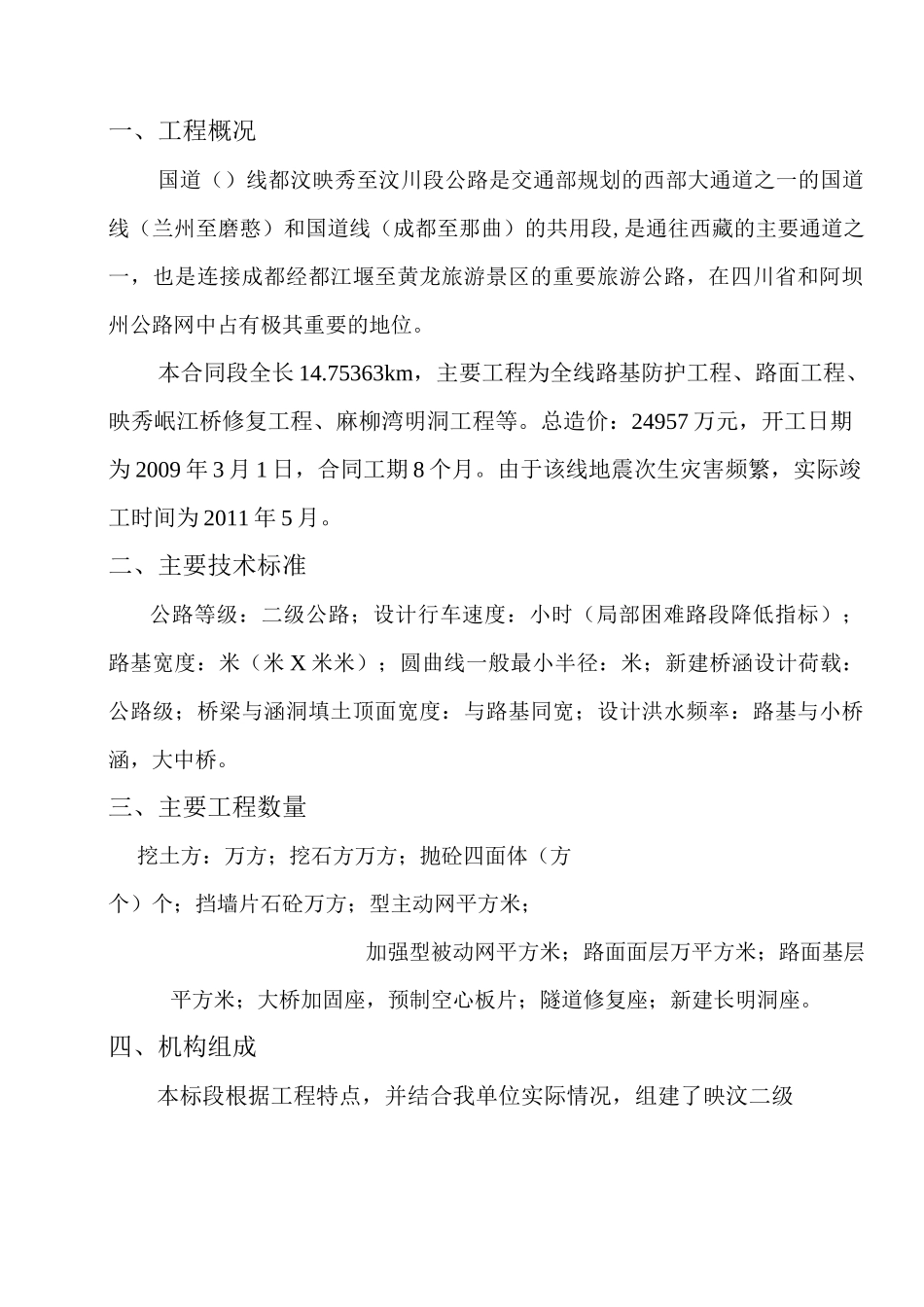

HF2施工总结报告xxx路桥有限责任公司映汶二级公路灾后恢复重建工程合同段项目经理部二零一零年五月国道线映汶二级公路灾后恢复重建工程项目1、工程概况22、机构组成33、质量管理情况104、施工进度控制135、施工安全与文明施工情况166、环境保护与节约用地措施257、施工中新技术、新材料、新工艺的应用情况308、对建设单位、设计单位和监理单位的评价329、施工体会33一、工程概况国道()线都汶映秀至汶川段公路是交通部规划的西部大通道之一的国道线(兰州至磨憨)和国道线(成都至那曲)的共用段,是通往西藏的主要通道之一,也是连接成都经都江堰至黄龙旅游景区的重要旅游公路,在四川省和阿坝州公路网中占有极其重要的地位
本合同段全长14
75363km,主要工程为全线路基防护工程、路面工程、映秀岷江桥修复工程、麻柳湾明洞工程等
总造价:24957万元,开工日期为2009年3月1日,合同工期8个月
由于该线地震次生灾害频繁,实际竣工时间为2011年5月
二、主要技术标准公路等级:二级公路;设计行车速度:小时(局部困难路段降低指标);路基宽度:米(米X米米);圆曲线一般最小半径:米;新建桥涵设计荷载:公路级;桥梁与涵洞填土顶面宽度:与路基同宽;设计洪水频率:路基与小桥涵,大中桥
三、主要工程数量挖土方:万方;挖石方万方;抛砼四面体(方个)个;挡墙片石砼万方;型主动网平方米;加强型被动网平方米;路面面层万平方米;路面基层平方米;大桥加固座,预制空心板片;隧道修复座;新建长明洞座
四、机构组成本标段根据工程特点,并结合我单位实际情况,组建了映汶二级公路HF2项目经理部,安排三个施工处,施工处下设施工班组,将整体工程合理分段,形成多个工作面,同时施工,加快了施工进度
项目经理部的主要人员组成情况一览表序号姓名职务职称备注1项目经理高工2项目副经理工程师3总工高工4副总工高工5技术负责工程师6技术负
