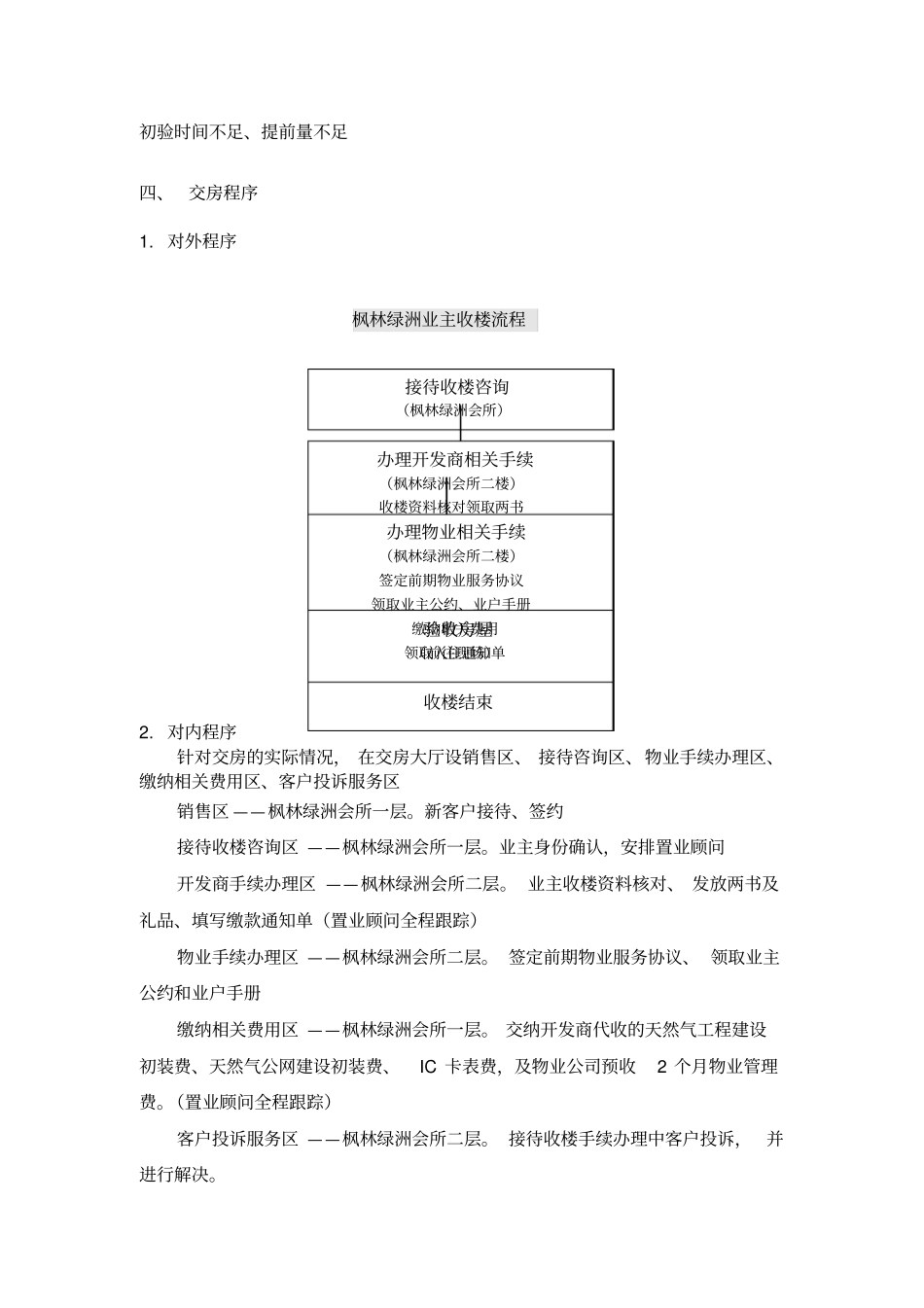

A3一期交房工作计划为了确保一期业主的顺利入住,同时也为一期明年大面积交房积累经验,树立公司诚信品牌,通过交房检验产品质量、提升公司服务品质和客户口碑,促进销售

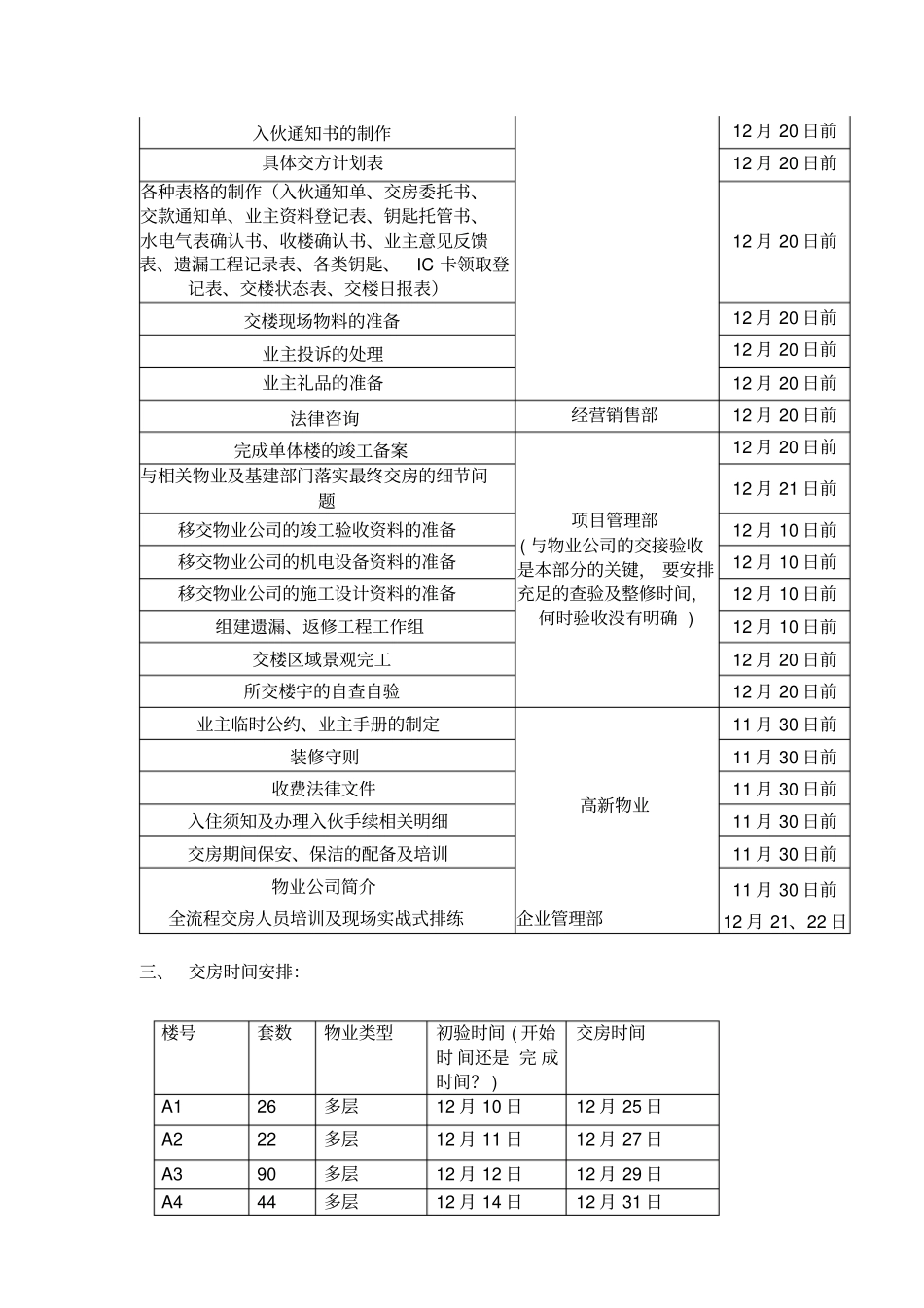

在经工程部与公司相关职能部门及物业公司的多方商讨沟通下,并在吸取以往经验,借鉴其它项目的有效措施的基础上,就A3一期交房工作制订如下计划:一、成立交房工作领导小组及执行小组:(一)领导小组:组长:潘俊副组长:邓玉英杨润平(二)执行小组:组长:邓玉英副组长:组员:二、交房前准备工作及时间安排:交房前准备工作计划工作内容责任部门完成时间完成两书的文本策划部10月30日前完成小区管理围合方案10月15日前物业管理用房地址的确认10月30日前整理客户详细资料,落实客户地址经营销售部11月30日前根据交房时间计划预约客户并确定收房时间12月10日前业主售楼流程的培训12月10日前业主收楼注意事项的培训流程的培训12月10日前现场导示系统的设计经营销售部10月30日前现场布置方案导设计11月30日前各种表格及两书封面的设计11月15日前完成两书印刷经营销售部12月20日前通过报纸发布交房公告12月20日前入伙通知书的制作12月20日前具体交方计划表12月20日前各种表格的制作(入伙通知单、交房委托书、交款通知单、业主资料登记表、钥匙托管书、水电气表确认书、收楼确认书、业主意见反馈表、遗漏工程记录表、各类钥匙、IC卡领取登记表、交楼状态表、交楼日报表)12月20日前交楼现场物料的准备12月20日前业主投诉的处理12月20日前业主礼品的准备12月20日前法律咨询经营销售部12月20日前完成单体楼的竣工备案项目管理部(与物业公司的交接验收是本部分的关键,要安排充足的查验及整修时间,何时验收没有明确)12月20日前与相关物业及基建部门落实最终交房的细节问题12月21日前移交物业公司的竣工验收资料的准备12月10日前移交物业公司的机电设
