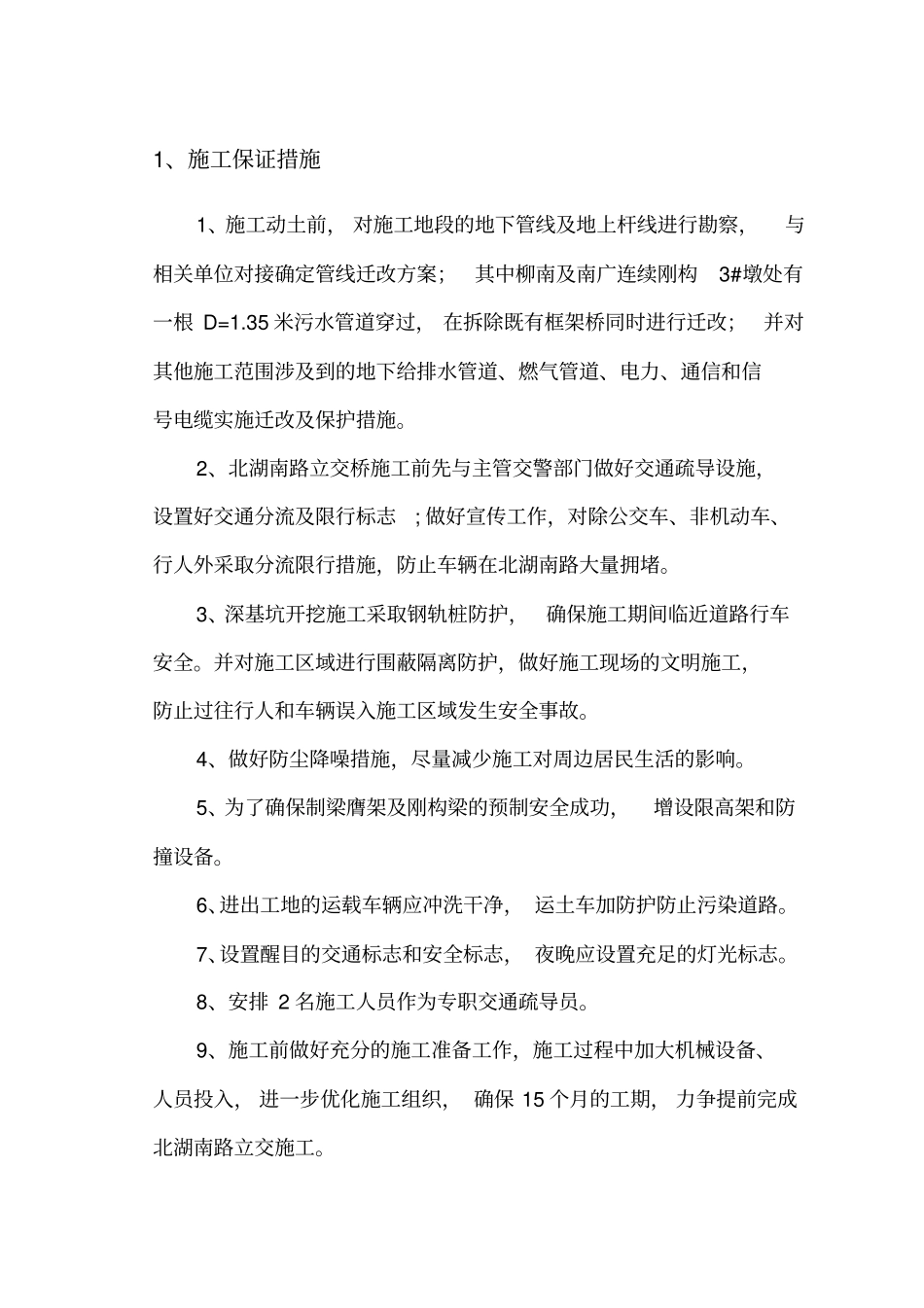

1、施工保证措施1、施工动土前,对施工地段的地下管线及地上杆线进行勘察,与相关单位对接确定管线迁改方案;其中柳南及南广连续刚构3#墩处有一根D=1
35米污水管道穿过,在拆除既有框架桥同时进行迁改;并对其他施工范围涉及到的地下给排水管道、燃气管道、电力、通信和信号电缆实施迁改及保护措施
2、北湖南路立交桥施工前先与主管交警部门做好交通疏导设施,设置好交通分流及限行标志;做好宣传工作,对除公交车、非机动车、行人外采取分流限行措施,防止车辆在北湖南路大量拥堵

3、深基坑开挖施工采取钢轨桩防护,确保施工期间临近道路行车安全
并对施工区域进行围蔽隔离防护,做好施工现场的文明施工,防止过往行人和车辆误入施工区域发生安全事故
4、做好防尘降噪措施,尽量减少施工对周边居民生活的影响
5、为了确保制梁膺架及刚构梁的预制安全成功,增设限高架和防撞设备
6、进出工地的运载车辆应冲洗干净,运土车加防护防止污染道路
7、设置醒目的交通标志和安全标志,夜晚应设置充足的灯光标志
8、安排2名施工人员作为专职交通疏导员
9、施工前做好充分的施工准备工作,施工过程中加大机械设备、人员投入,进一步优化施工组织,确保15个月的工期,力争提前完成北湖南路立交施工

2安全应急预案1
1、预案制定原则北湖南路T构及连续刚构铁路立交桥,跨越南宁市交通主干道——北湖南路,施工过程涉及多次道路封闭施工,施工场地狭小,工序繁多,危险源分布面广,施工安全管理难度大
本处跨公路铁路立交施工作业难度大,极易造成桥梁高空坠落、物体打击等事故,为认真贯彻落实《中华人民共和国安全生产法》和《建设工程安全生产管理条例》等安全生产法律法规,减少施工安全事故的发生,提高自防自救意识,有效控制和处理潜在事故和紧急情况,确保安全事故发生时,能够快速反应,并实施紧急救援,最大限度地减少突发事故带来的人员伤害和财产损失,现结合北湖南路立交施工特点,
