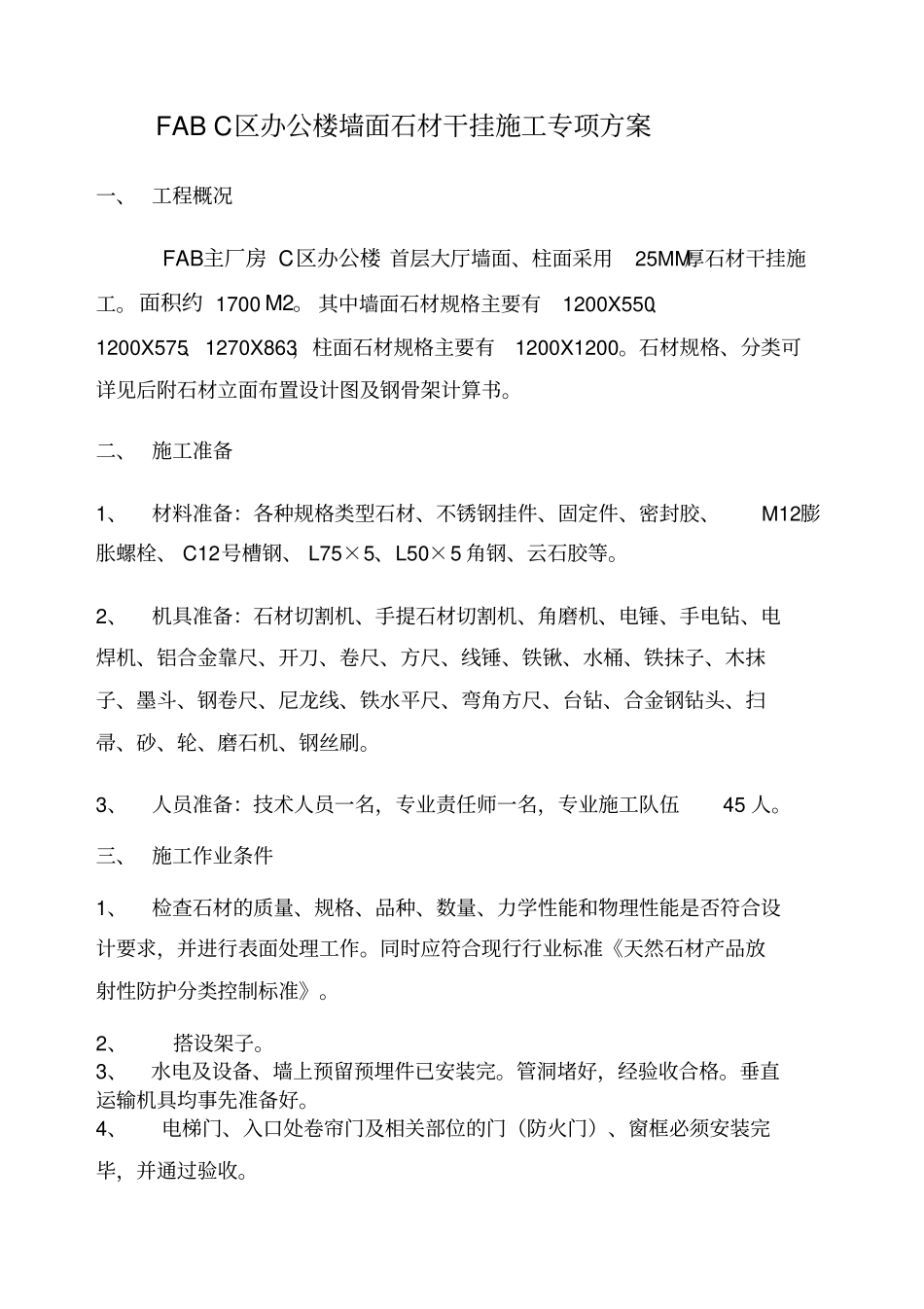

FABC区办公楼墙面石材干挂施工专项方案一、工程概况FAB主厂房C区办公楼首层大厅墙面、柱面采用25MM厚石材干挂施工
面积约1700M2
其中墙面石材规格主要有1200X550、1200X575、1270X863,柱面石材规格主要有1200X1200
石材规格、分类可详见后附石材立面布置设计图及钢骨架计算书
二、施工准备1、材料准备:各种规格类型石材、不锈钢挂件、固定件、密封胶、M12膨胀螺栓、C12号槽钢、L75×5、L50×5角钢、云石胶等
2、机具准备:石材切割机、手提石材切割机、角磨机、电锤、手电钻、电焊机、铝合金靠尺、开刀、卷尺、方尺、线锤、铁锹、水桶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、铁水平尺、弯角方尺、台钻、合金钢钻头、扫帚、砂、轮、磨石机、钢丝刷
3、人员准备:技术人员一名,专业责任师一名,专业施工队伍45人
三、施工作业条件1、检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求,并进行表面处理工作
同时应符合现行行业标准《天然石材产品放射性防护分类控制标准》
2、搭设架子
3、水电及设备、墙上预留预埋件已安装完
管洞堵好,经验收合格
垂直运输机具均事先准备好
4、电梯门、入口处卷帘门及相关部位的门(防火门)、窗框必须安装完毕,并通过验收
5、大面积施工前,施工样板必须经过三方验收通过方可全面进行6、对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工
7、安装系统隐蔽项目已经验收

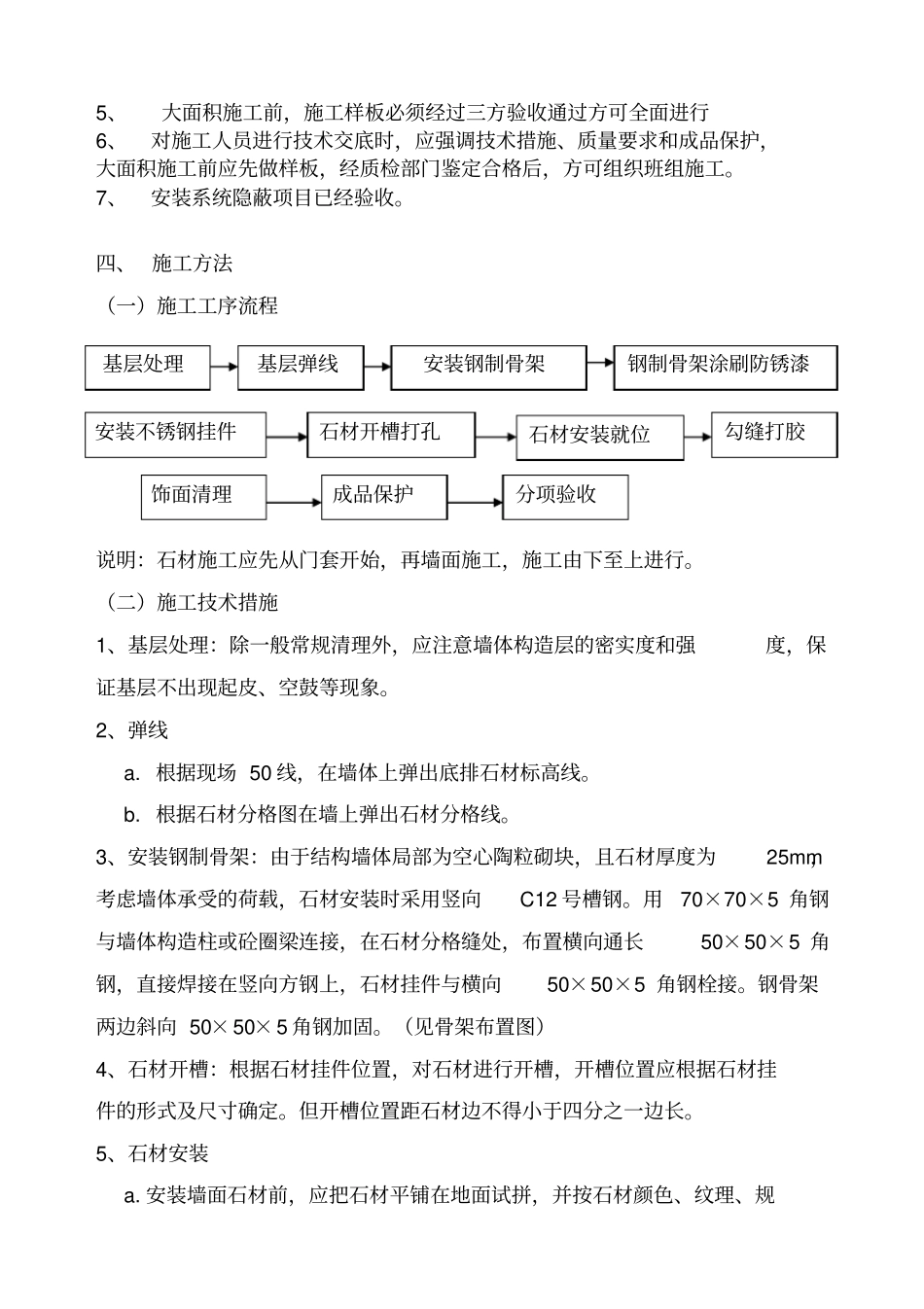

四、施工方法(一)施工工序流程说明:石材施工应先从门套开始,再墙面施工,施工由下至上进行
(二)施工技术措施1、基层处理:除一般常规清理外,应注意墙体构造层的密实度和强度,保证基层不出现起皮、空鼓等现象
根据现场50线,在墙体上弹出底排石材标高线

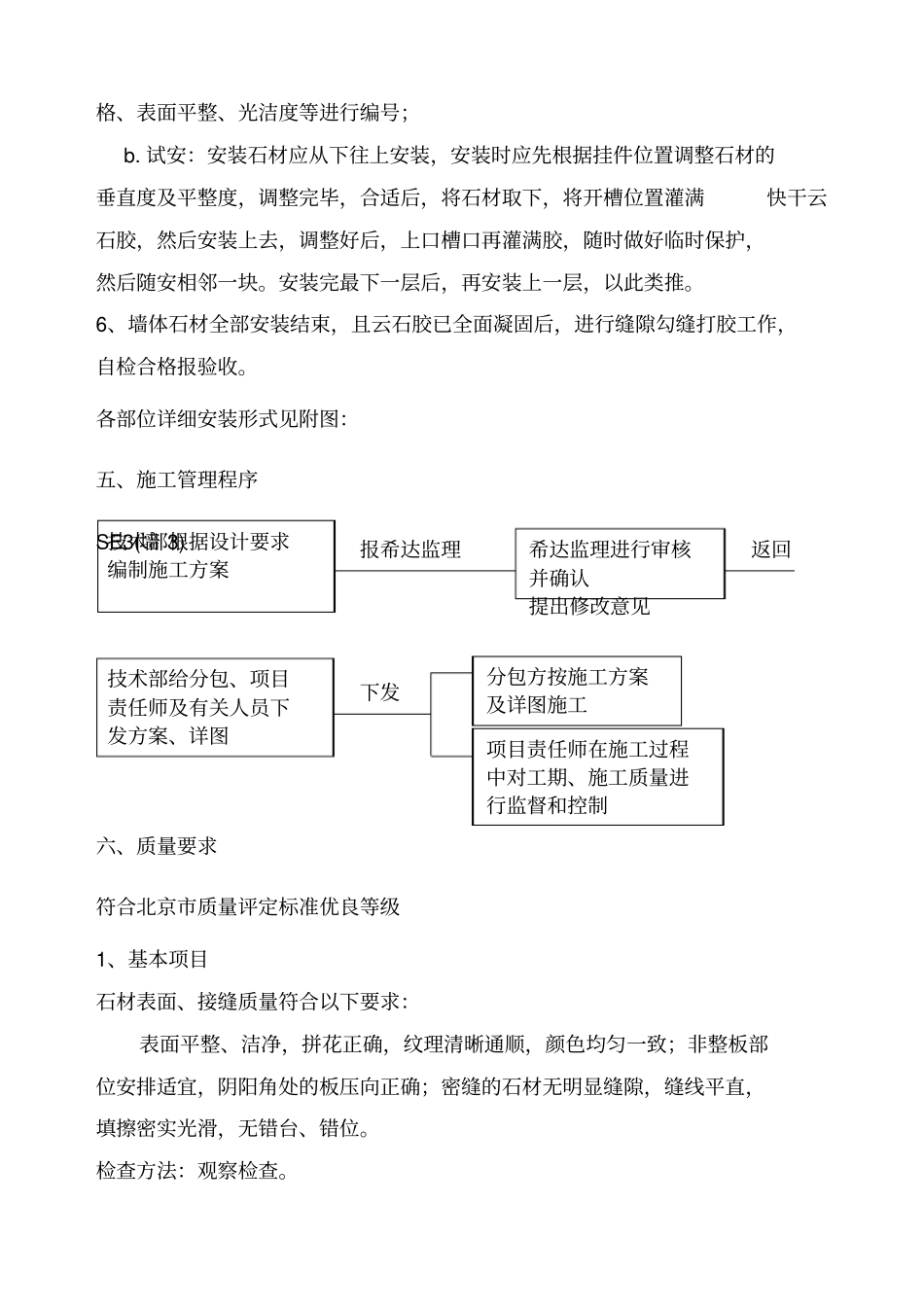

根据石材分格图在墙上弹
