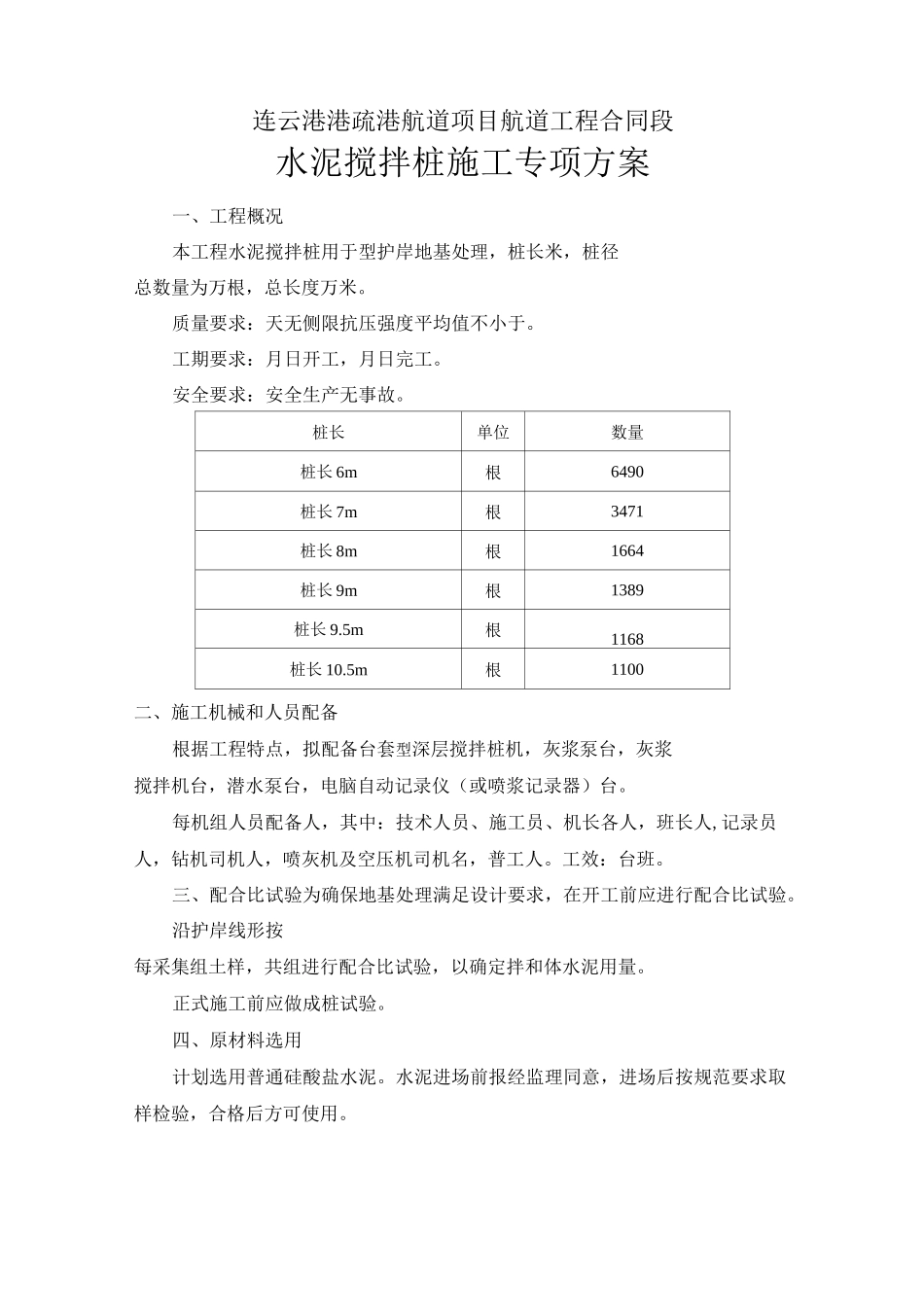

连云港港疏港航道项目航道工程合同段水泥搅拌桩施工专项方案一、工程概况本工程水泥搅拌桩用于型护岸地基处理,桩长米,桩径总数量为万根,总长度万米。质量要求:天无侧限抗压强度平均值不小于。工期要求:月日开工,月日完工。安全要求:安全生产无事故。桩长单位数量桩长6m根6490桩长7m根3471桩长8m根1664桩长9m根1389桩长9.5m根1168桩长10.5m根1100二、施工机械和人员配备根据工程特点,拟配备台套型深层搅拌桩机,灰浆泵台,灰浆搅拌机台,潜水泵台,电脑自动记录仪(或喷浆记录器)台。每机组人员配备人,其中:技术人员、施工员、机长各人,班长人,记录员人,钻机司机人,喷灰机及空压机司机名,普工人。工效:台班。三、配合比试验为确保地基处理满足设计要求,在开工前应进行配合比试验。沿护岸线形按每采集组土样,共组进行配合比试验,以确定拌和体水泥用量。正式施工前应做成桩试验。四、原材料选用计划选用普通硅酸盐水泥。水泥进场前报经监理同意,进场后按规范要求取样检验,合格后方可使用。现场设水泥仓库,做好地面硬化和遮盖,仓库四周挖排水沟排水,以确保水泥避潮、防水。五、施工工艺流程工艺流程如下:六、施工方法、准备工作基坑第层土方开挖完成后,进行测量放样,局部土质较差的地段需回填土料,不得回填杂土。合理布置后台浆泵位置,以离开桩机的最近回旋半径为佳,以便减少浆管长度,节约冲洗浆管时浆液损耗量。充分熟悉图纸,按设计要求落实需准备的各种原材料,并做好复试工作。按施工图定出桩体位置,桩位用白浆或木桩标识,并标识出搅拌桩施工顺序。安装机械设备,调试至正常状态后,进场就位,同时备足浆喷材料。丈量钻杆长度,标上明显标识,以便掌握钻杆钻入深度和复搅深度,保证设计桩长。成桩试验:试验桩至少两根,取得以下满足设计喷入量的技术参数:钻进速度、提升速度、搅拌速度、喷浆压力、单位时间喷入量等,确定搅拌的均匀性,掌握下钻和提升的阻力情况,选择合理的技术措施。、桩机就位:由专人统一指挥桩机就位,保证桩机平稳周正,使动力头、搅拌头、桩位三个中心位于同一垂直线上;偏差不大于。、预搅下沉:严格控制下沉速度在〜,密切观察动力头电机工作负荷,其电流指数不大于,以防烧毁电机。如遇较硬地层下沉速度过慢时,可以通过中心管加压使之下沉到设计标底标高。、制备浆液:采用普硅水泥。先将搅拌桶中加入预先测算好的水,开动拌和机;然后按水灰比为〜的比例加入水泥,并搅拌均匀。浆液配比按设计要求配制。、第一次注浆提升搅拌:拌头到达设计桩底标高后即刻上提,开动压浆泵,经过秒后,搅拌头以不大于的速度向上提升,使搅拌头边搅边提至设计桩顶止。、第二次下沉搅拌:放松钢丝绳,停压浆泵,再边下沉边搅拌至设计桩底标咼。、第二次注浆提升搅拌:以小于的速度向上提升,同时注浆搅拌,当桩机提升至孔口时应停留搅拌数秒钟,以保证桩头质量。、桩机移位:复搅后,提出钻头,钻机移位进行下根桩施工。七、质量控制要求、水泥搅拌桩属地下隐蔽工程,影响质量的因素很多,以下工序重点控制:钻机定位准确及调整;钻孔深度、喷浆、停喷时间;单桩喷浆量及搅拌长度。、严格控制喷浆标高和停喷标高,不中途停喷,避免在尚未喷浆的情况下提升钻杆。、施工中发现喷浆量不足,采取整桩复打措施,复打时喷浆量不少于设计用量,中途因故停喷中断时,进行复打,复打重叠孔不小于。、浆体发送器设浆料计算装置,由专人对浆体瞬时喷入量和累计喷入量进行计录。、储灰罐容量不小于一根桩用灰量加,储量不足时,不进行下一根桩施工。、定时检查水泥搅拌桩的成桩直径及搅拌均匀程度,正在使用的钻头定期进行检查,其直径磨耗量不得大于。、加固料的进场、使用、保管设专人负责管理。防止受潮变质或污染环境。、钻至设计深度后,严禁停转、停喷,保持原位不变,空搅,以防喷口堵塞。、配备一台发电机作备用,保证连续供电。、按设计要求采用取芯、轻便触探等试验手段做质量检查。八、施工安全管理、安全工作的管理要求()建立健全项目部安全管理制度,确立安全责任制,项目经理为第一责任人。()建立完善安全检查管理网络,项目经理...
