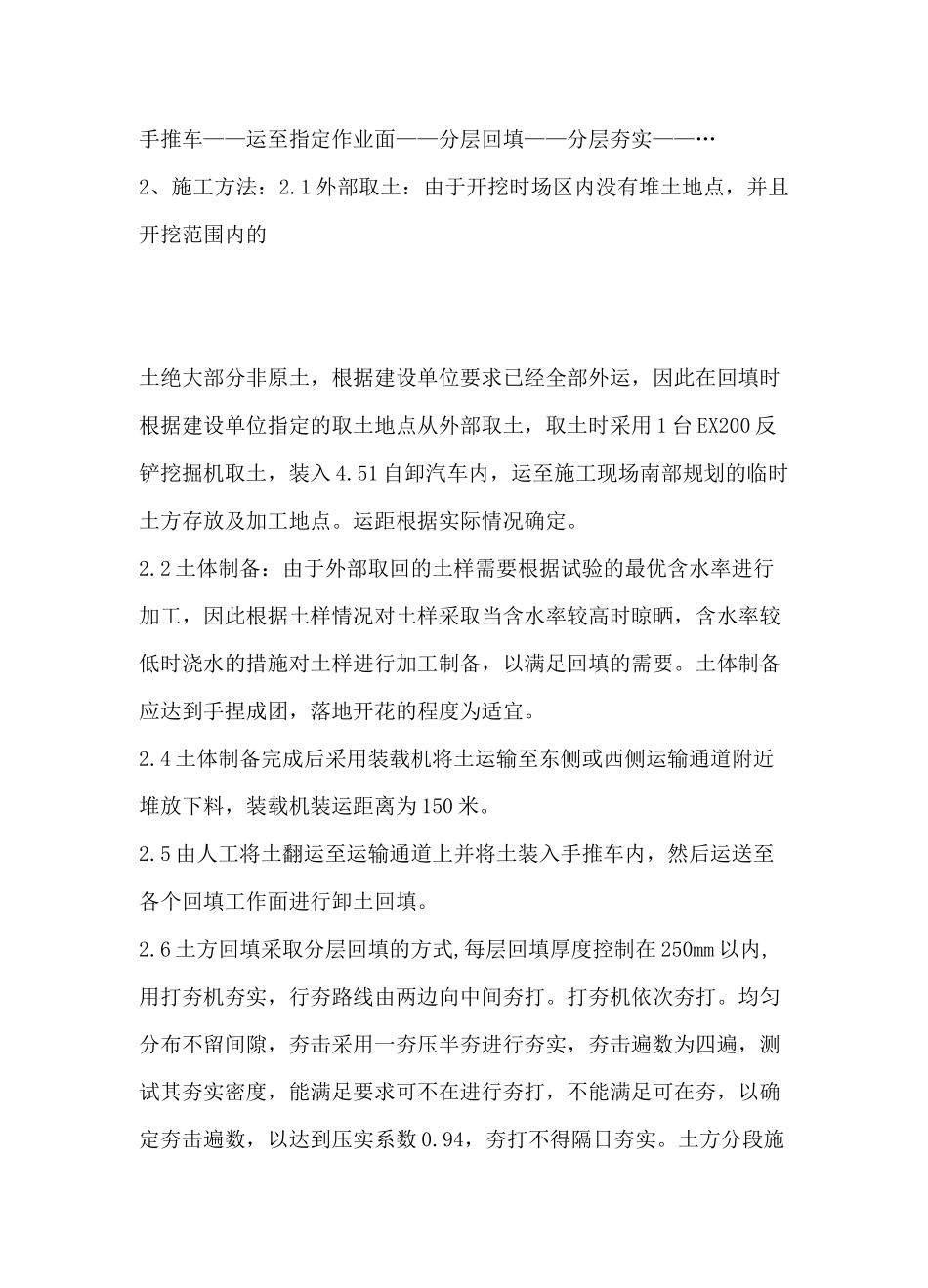

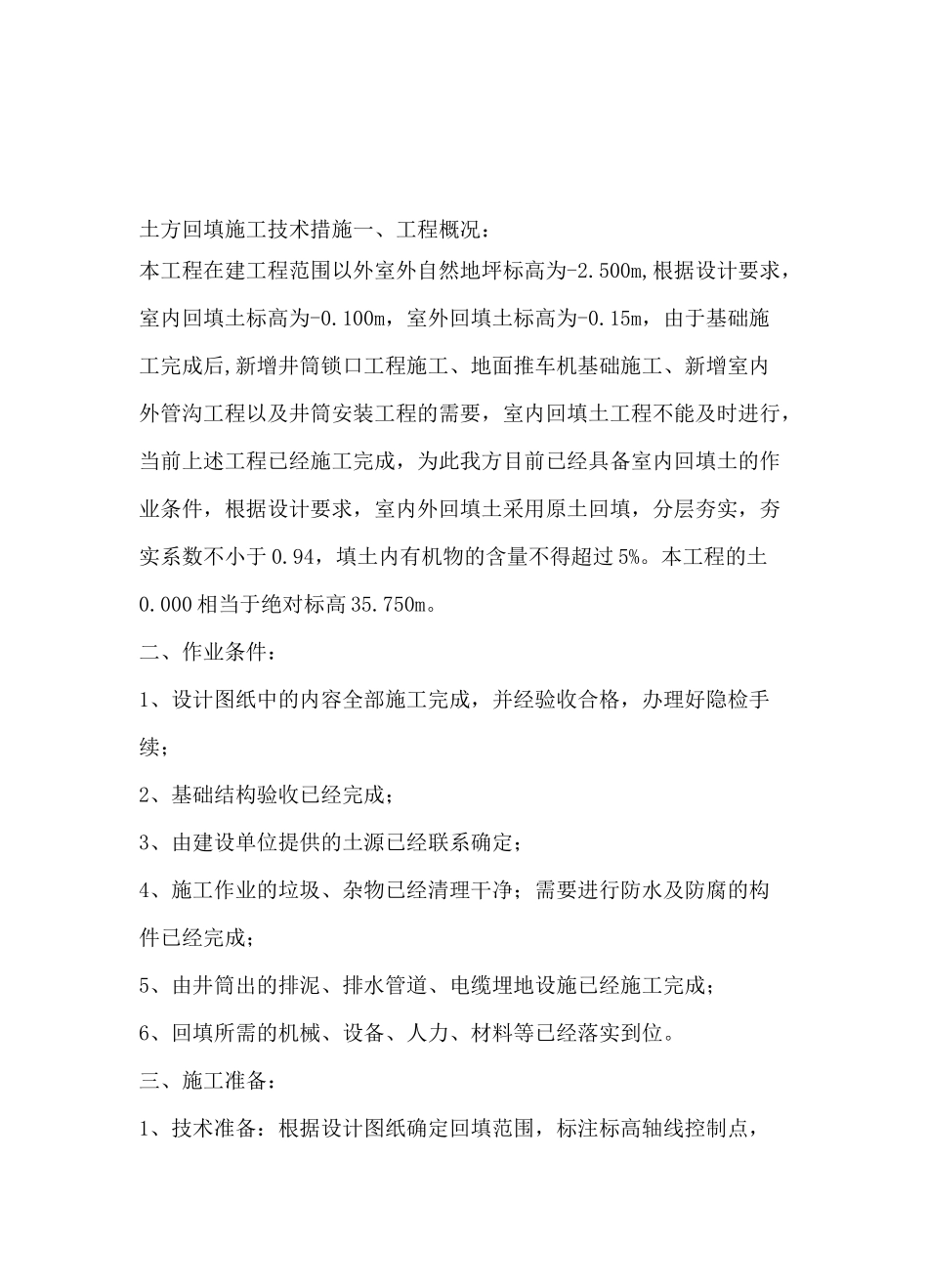

土方回填施工技术措施一、工程概况:本工程在建工程范围以外室外自然地坪标高为-2
500m,根据设计要求,室内回填土标高为-0
100m,室外回填土标高为-0
15m,由于基础施工完成后,新增井筒锁口工程施工、地面推车机基础施工、新增室内外管沟工程以及井筒安装工程的需要,室内回填土工程不能及时进行,当前上述工程已经施工完成,为此我方目前已经具备室内回填土的作业条件,根据设计要求,室内外回填土采用原土回填,分层夯实,夯实系数不小于0
94,填土内有机物的含量不得超过5%
本工程的土0
000相当于绝对标高35
二、作业条件:1、设计图纸中的内容全部施工完成,并经验收合格,办理好隐检手续;2、基础结构验收已经完成;3、由建设单位提供的土源已经联系确定;4、施工作业的垃圾、杂物已经清理干净;需要进行防水及防腐的构件已经完成;5、由井筒出的排泥、排水管道、电缆埋地设施已经施工完成;6、回填所需的机械、设备、人力、材料等已经落实到位

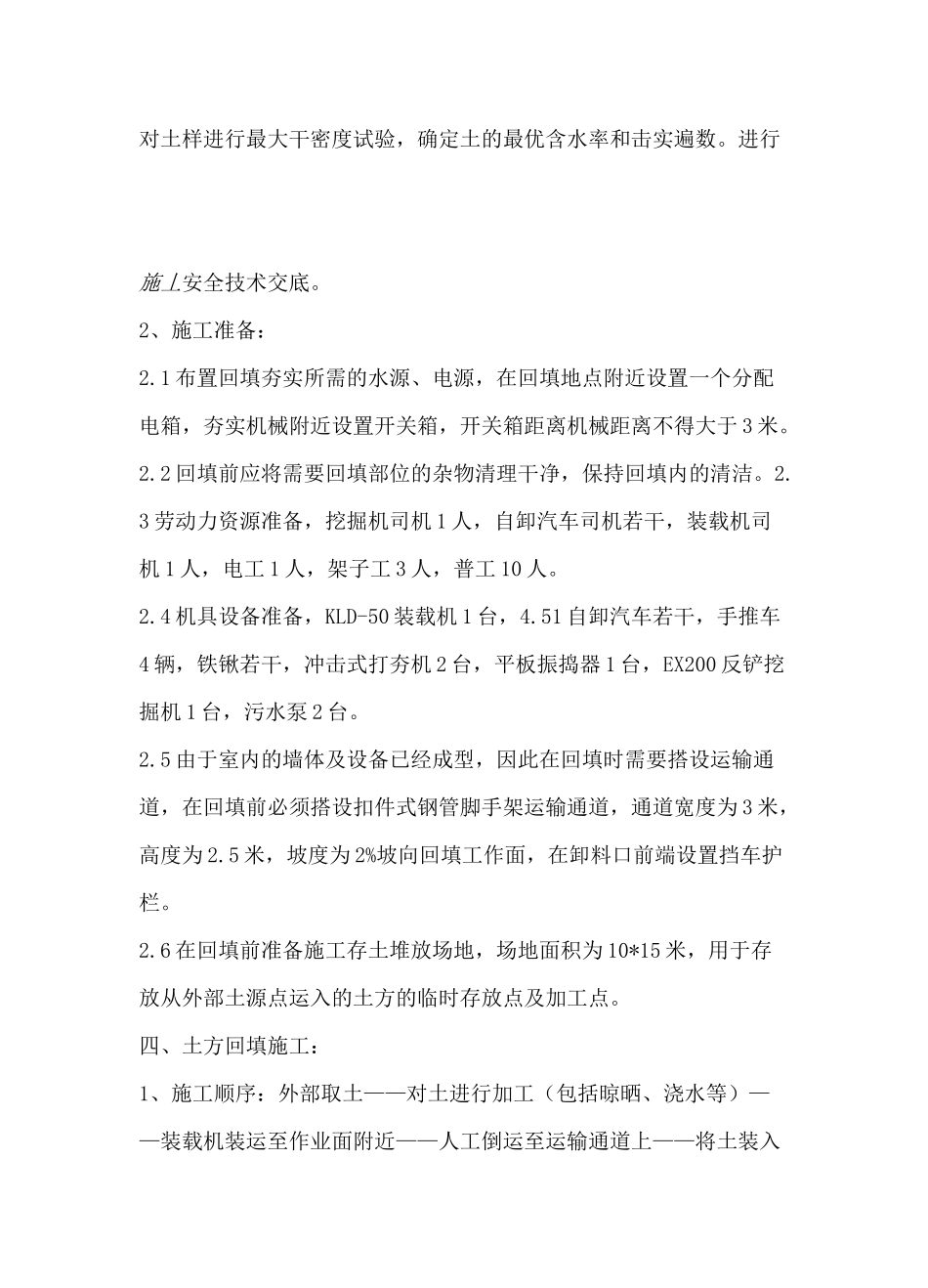

三、施工准备:1、技术准备:根据设计图纸确定回填范围,标注标高轴线控制点,对土样进行最大干密度试验,确定土的最优含水率和击实遍数
进行施丄安全技术交底
2、施工准备:2
1布置回填夯实所需的水源、电源,在回填地点附近设置一个分配电箱,夯实机械附近设置开关箱,开关箱距离机械距离不得大于3米
2回填前应将需要回填部位的杂物清理干净,保持回填内的清洁
3劳动力资源准备,挖掘机司机1人,自卸汽车司机若干,装载机司机1人,电工1人,架子工3人,普工10人
4机具设备准备,KLD-50装载机1台,4
51自卸汽车若干,手推车4辆,铁锹若干,冲击式打夯机2台,平板振捣器1台,EX200反铲挖掘机1台,污水泵2台
5由于室内的墙体及设备已经成型,因此在回填时需要搭设运输通道,在回填前必须搭设扣件式钢管脚手架运输通道,通道宽度为3米,高度为2
