锚杆拉拔力试验操作规程一、试验工具和设备试验的工具与设备主要有:1、锚杆拉力计(我矿现有型号:LDZ20型,额定压力49Mpa,额定张拉力200KN)2、锚杆扭矩扳手二、锚杆的选择试验地点应尽量靠近掘进工作面,围岩较平整,顶板支护完好,未发生脱落、片帮等现象
拉拔试验在锚杆安装后1h后进行
三、拉拔试验1、锚杆扭矩力利用锚杆扭矩扳手检查锚杆扭矩力,被试验锚杆扭矩力应达200N
2、锚杆拉拔力试验必须按以下顺序操作:①备齐机具
②检查并处理工作地点的隐患
③选择好要做拉拔试验的帮(顶)锚杆

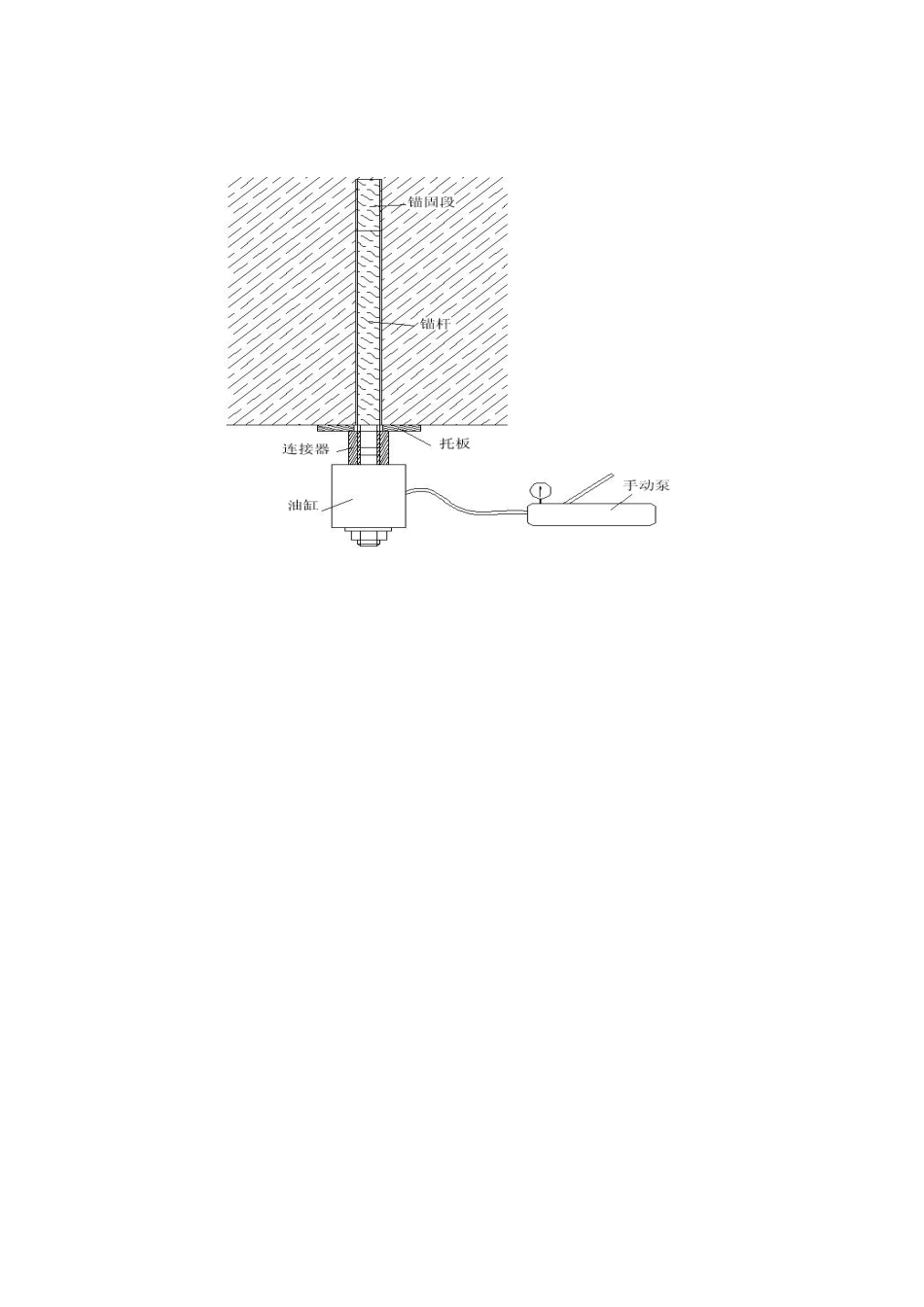

④安设导向管,并把张拉油缸套在锚杆上,使张拉油缸和锚杆同轴并拧紧螺母
⑤人员撤开,关闭拉力计进出油液阀
⑥张拉锚杆(试验时应缓慢均匀地操作手动泵压杆)
⑦做测试记录,记录要详细清楚,包括:锚杆位置、拉拔试验值、锚杆是否拉动(当锚杆出现明显位移时,停止加压,记录锚杆拉力计此时的读数,即为拉拔试验值)
⑧张拉油缸卸压,取下机具,清理现场
3、锚杆拉拔力必须满足规定值,张拉时如发现锚固不合格,必须重新补打锚杆
四、锚杆拉拔测试要求1、锚杆的抗拔力不小于设计值(岩巷顶帮为80KN,煤巷顶板80KN、帮部50KN)
2、巷道每40米做一组测试
锚杆支护巷道在顶板岩性发生变化时,必须做一组测试
每组测试的锚杆不少于三根
五、注意事项1、拉拔前要认真检查拉拔器械的油管连接情况,压力表是否工作正常及各部位是否灵活可靠
2、拉拔试验要选择围岩较稳定的部位,拉拔前要对试验部位围岩进行敲帮问顶工作,及时凿掉活矸危岩,保证试验人员的安全
3、拉拔前要将拉拔杆丝套、丝扣戴满紧固,严禁使用损坏丝扣的锚杆作试验
4、拉拔试验的锚杆要选择密贴岩面丝扣外露不少于20mm的锚杆
5、拉拔锚杆时,若需登梯作业时,梯子要架设稳固
6、拉力计安装好后,在进行测试前,测试人员和工作面内其他人员必须撤至被测锚杆45°角投影范围以外
