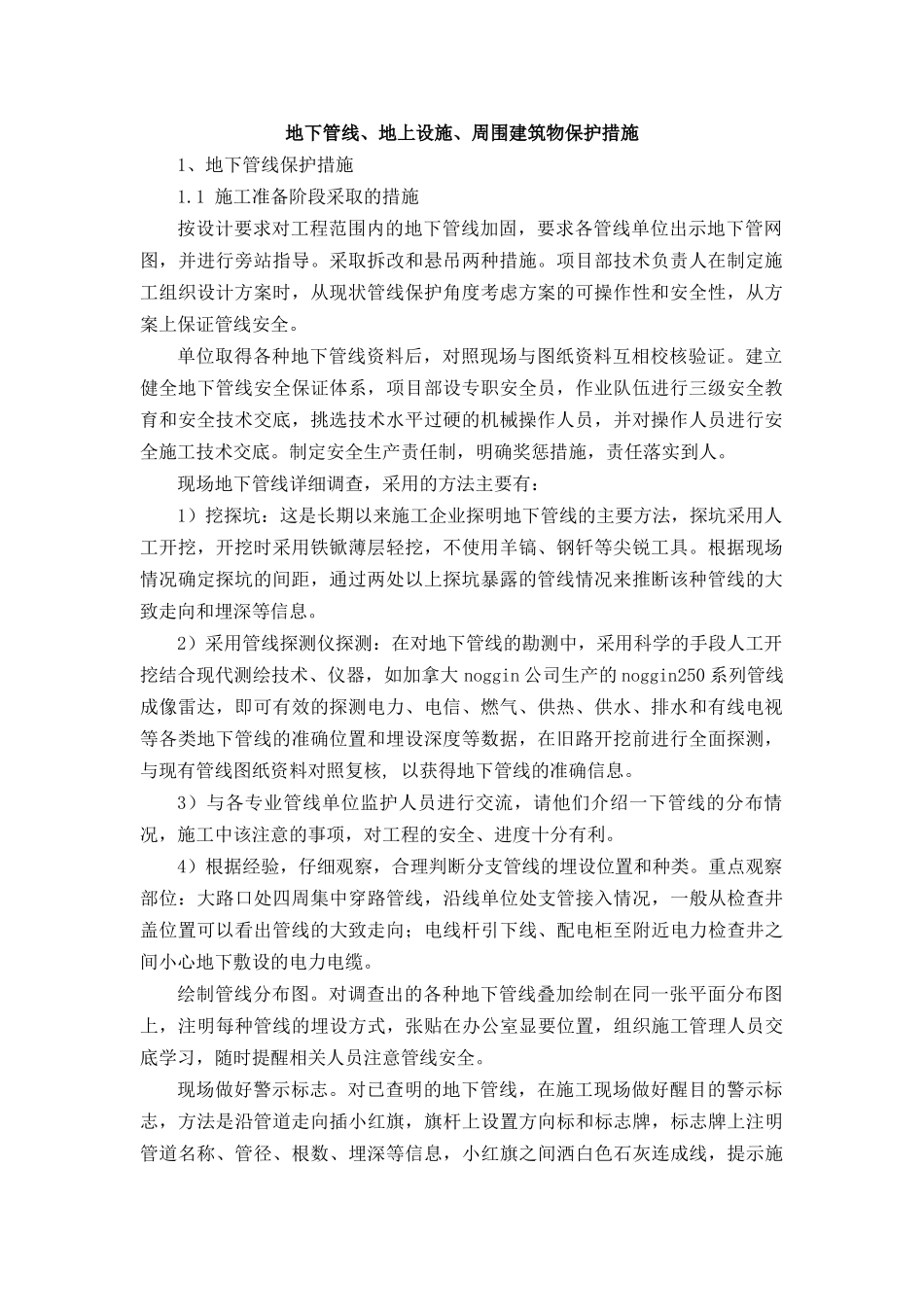

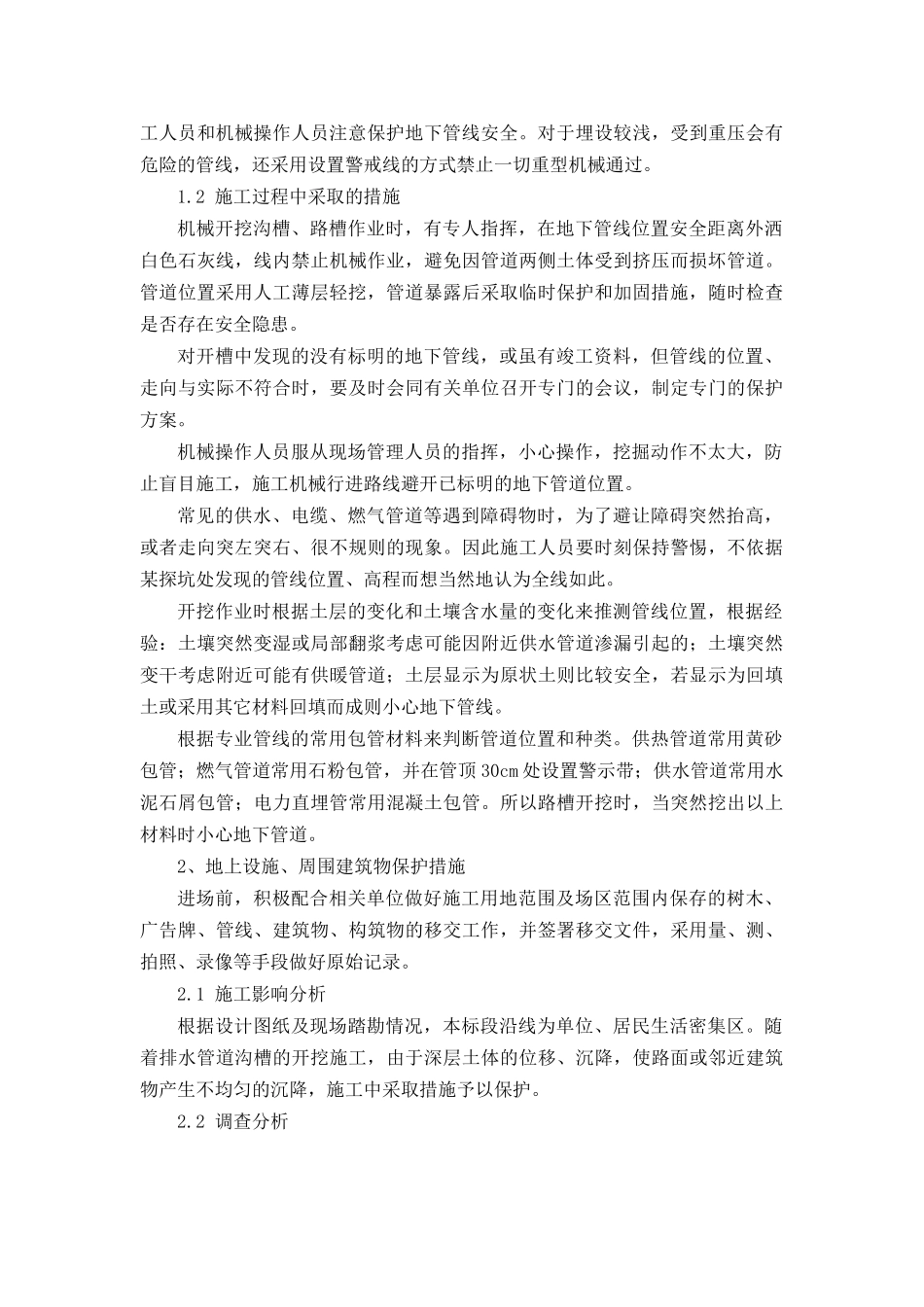

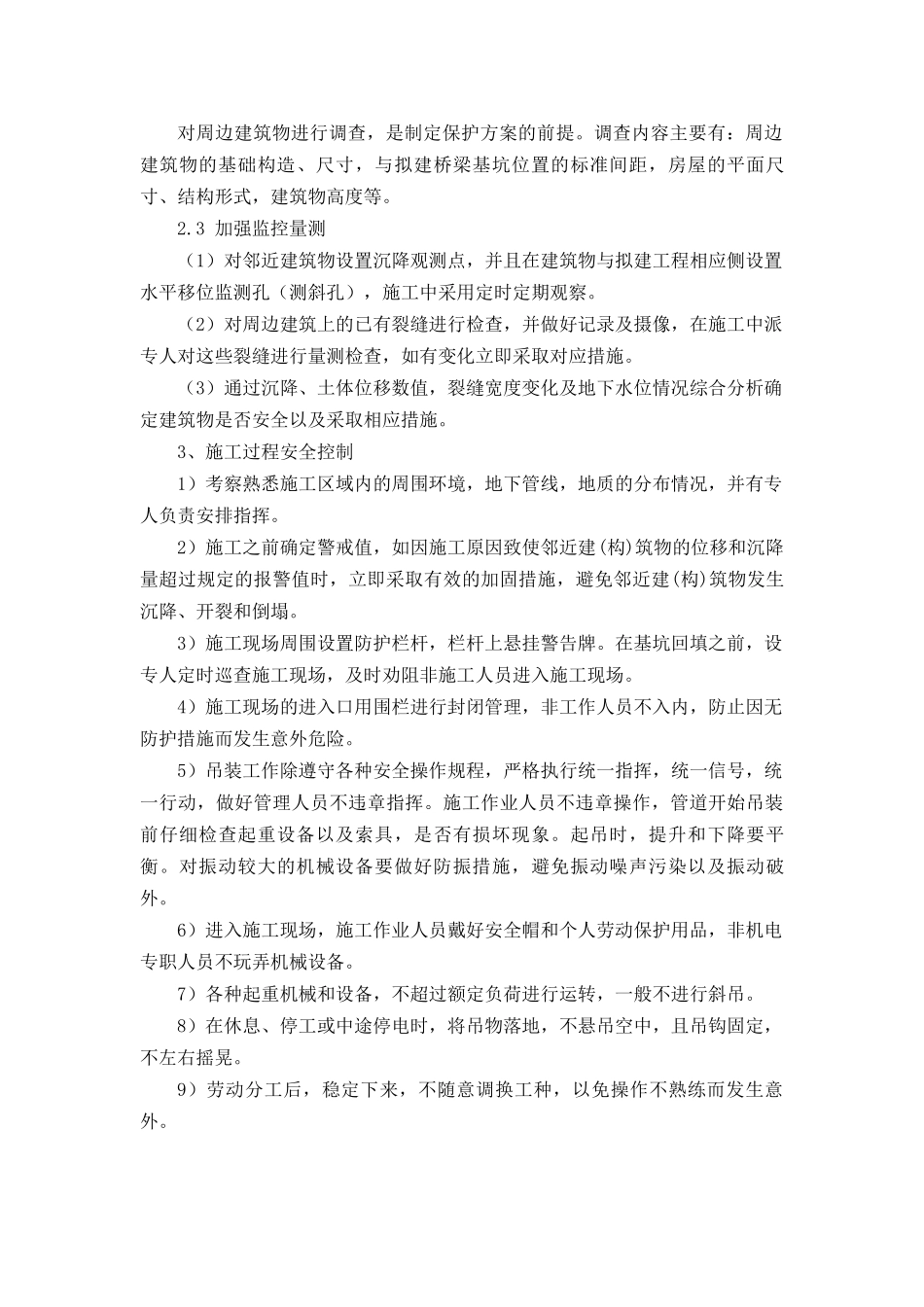

地下管线、地上设施、周围建筑物保护措施1、地下管线保护措施1
1施工准备阶段采取的措施按设计要求对工程范围内的地下管线加固,要求各管线单位出示地下管网图,并进行旁站指导
采取拆改和悬吊两种措施
项目部技术负责人在制定施工组织设计方案时,从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线安全
单位取得各种地下管线资料后,对照现场与图纸资料互相校核验证
建立健全地下管线安全保证体系,项目部设专职安全员,作业队伍进行三级安全教育和安全技术交底,挑选技术水平过硬的机械操作人员,并对操作人员进行安全施工技术交底
制定安全生产责任制,明确奖惩措施,责任落实到人
现场地下管线详细调查,采用的方法主要有:1)挖探坑:这是长期以来施工企业探明地下管线的主要方法,探坑采用人工开挖,开挖时采用铁锨薄层轻挖,不使用羊镐、钢钎等尖锐工具
根据现场情况确定探坑的间距,通过两处以上探坑暴露的管线情况来推断该种管线的大致走向和埋深等信息
2)采用管线探测仪探测:在对地下管线的勘测中,采用科学的手段人工开挖结合现代测绘技术、仪器,如加拿大noggin公司生产的noggin250系列管线成像雷达,即可有效的探测电力、电信、燃气、供热、供水、排水和有线电视等各类地下管线的准确位置和埋设深度等数据,在旧路开挖前进行全面探测,与现有管线图纸资料对照复核,以获得地下管线的准确信息
3)与各专业管线单位监护人员进行交流,请他们介绍一下管线的分布情况,施工中该注意的事项,对工程的安全、进度十分有利
4)根据经验,仔细观察,合理判断分支管线的埋设位置和种类
重点观察部位:大路口处四周集中穿路管线,沿线单位处支管接入情况,一般从检查井盖位置可以看出管线的大致走向;电线杆引下线、配电柜至附近电力检查井之间小心地下敷设的电力电缆
绘制管线分布图
对调查出的各种地下管线叠加绘制在同一张平面分布图上,注明每种管线的埋设方
