路基边坡锚杆框架梁施工工艺路基边坡锚杆框架梁施工工艺目录锚杆施工方法框架梁施工方法锚杆框架施工工艺流程一.锚杆框架施工工艺流程确定孔位→钻机就位→调整角度→钻孔→清孔→安装锚杆→注浆→制作框架梁

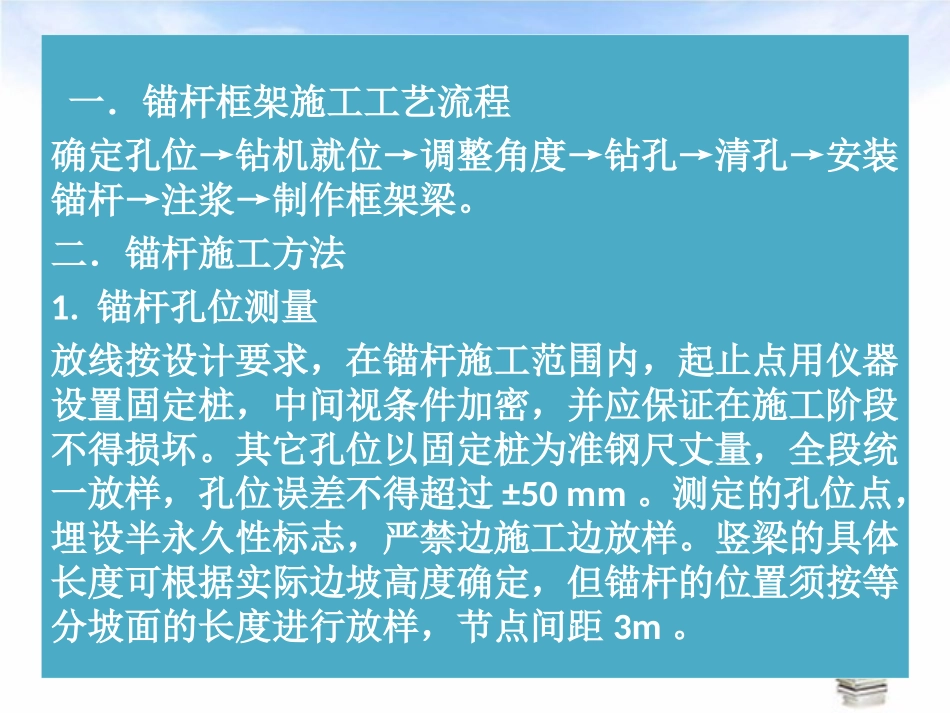

二.锚杆施工方法1
锚杆孔位测量放线按设计要求,在锚杆施工范围内,起止点用仪器设置固定桩,中间视条件加密,并应保证在施工阶段不得损坏
其它孔位以固定桩为准钢尺丈量,全段统一放样,孔位误差不得超过±50mm
测定的孔位点,埋设半永久性标志,严禁边施工边放样
竖梁的具体长度可根据实际边坡高度确定,但锚杆的位置须按等分坡面的长度进行放样,节点间距3m
钻孔设备钻孔机具的选择,根据锚固地层的类别、锚杆孔径、锚杆深度、以及施工场地条件等来选择钻孔设备
岩层中采用MG-50锚杆钻机钻孔成孔;在岩层破碎或松软饱水等易于塌缩孔和卡钻埋钻的地层中采用跟管钻进技术
钻机就位利用φ50mm脚手架杆搭设平台,平台用锚杆与坡面固定,钻机用三脚支架提升到平台上
锚杆孔钻进施工,搭设满足相应承载能力和稳固条件的脚手架,根据坡面测放孔位,准确安装固定钻机,并严格认真进行机位调整,确保锚杆孔开钻就位纵横误差不得超过±50mm,高程误差不得超过±100mm,钻孔倾角和方向符合设计要求,倾角允许误差为±1
0°,方位允许误差±2
锚杆与水平面交角为35°
钻机安装要求水平、稳固,施钻过程中应随时检查
钻进方式钻孔要求干钻,禁止采用水钻,以确保锚杆施工不至于恶化边坡岩体的工程地质条件和保证孔壁的粘结性能
钻孔速度根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故
钻进过程钻进过程中对每个孔的地层变化,钻进状态(钻压、钻速)、地下水及一些特殊情况作好现场施工记录
如遇塌孔缩孔等不良钻进现象时,须立即停钻,及时进行固壁灌浆处理(灌浆压力0
2MPa),待水泥砂浆初
