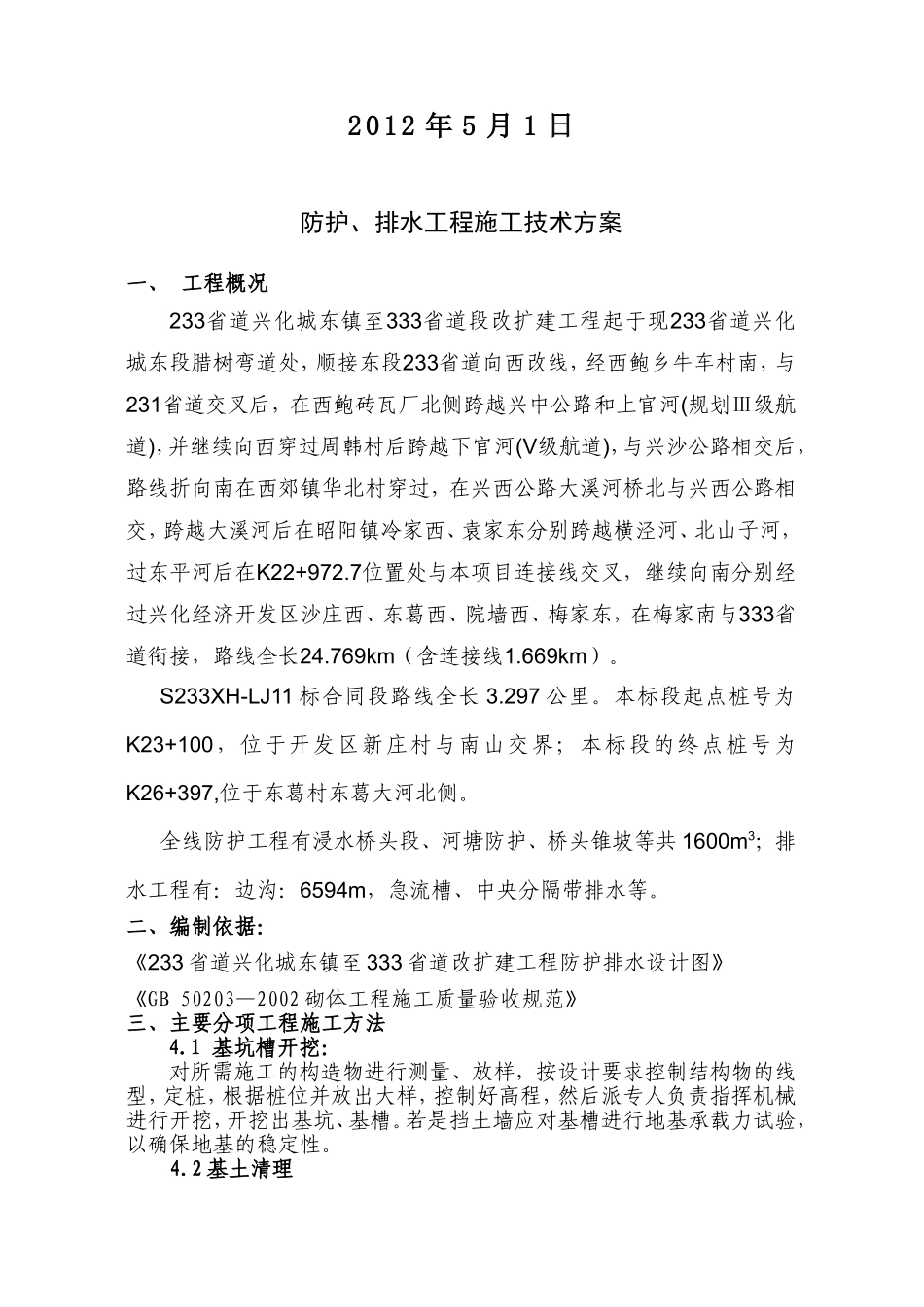

233省道兴化城东镇至333省道段改扩建工程S233XH-LJ11标路基防护及排水工程施工技术方案兴化金桥工程有限公司S233XH-LJ11标项目部2012年5月1日防护、排水工程施工技术方案一、工程概况233省道兴化城东镇至333省道段改扩建工程起于现233省道兴化城东段腊树弯道处,顺接东段233省道向西改线,经西鲍乡牛车村南,与231省道交叉后,在西鲍砖瓦厂北侧跨越兴中公路和上官河(规划Ⅲ级航道),并继续向西穿过周韩村后跨越下官河(V级航道),与兴沙公路相交后,路线折向南在西郊镇华北村穿过,在兴西公路大溪河桥北与兴西公路相交,跨越大溪河后在昭阳镇冷家西、袁家东分别跨越横泾河、北山子河,过东平河后在K22+972
7位置处与本项目连接线交叉,继续向南分别经过兴化经济开发区沙庄西、东葛西、院墙西、梅家东,在梅家南与333省道衔接,路线全长24
769km(含连接线1
669km)
S233XH-LJ11标合同段路线全长3
本标段起点桩号为K23+100,位于开发区新庄村与南山交界;本标段的终点桩号为K26+397,位于东葛村东葛大河北侧
全线防护工程有浸水桥头段、河塘防护、桥头锥坡等共1600m3;排水工程有:边沟:6594m,急流槽、中央分隔带排水等
二、编制依据:《233省道兴化城东镇至333省道改扩建工程防护排水设计图》《GB50203—2002砌体工程施工质量验收规范》三、主要分项工程施工方法4

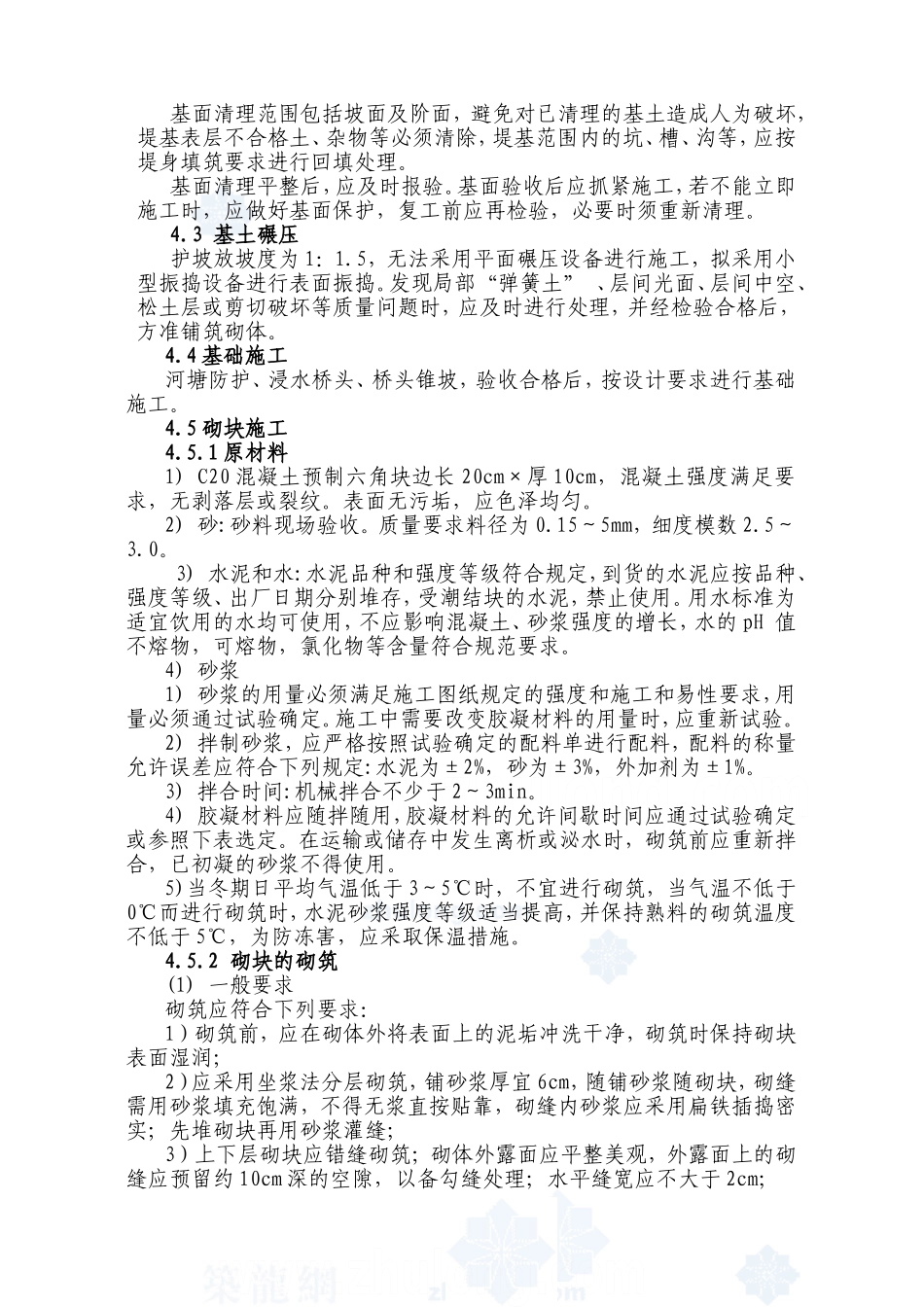

1基坑槽开挖:对所需施工的构造物进行测量、放样,按设计要求控制结构物的线型,定桩,根据桩位并放出大样,控制好高程,然后派专人负责指挥机械进行开挖,开挖出基坑、基槽
若是挡土墙应对基槽进行地基承载力试验,以确保地基的稳定性
2基土清理基面清理范围包括坡面及阶面,避免对已清理的基土造成人为破坏,堤基表层不合格土、杂物等必须清除,堤基范围内的坑、槽、沟等,应按堤身
