万科松朗花园项目拉片式铝模施工指南松朗花园项目部技术组2016

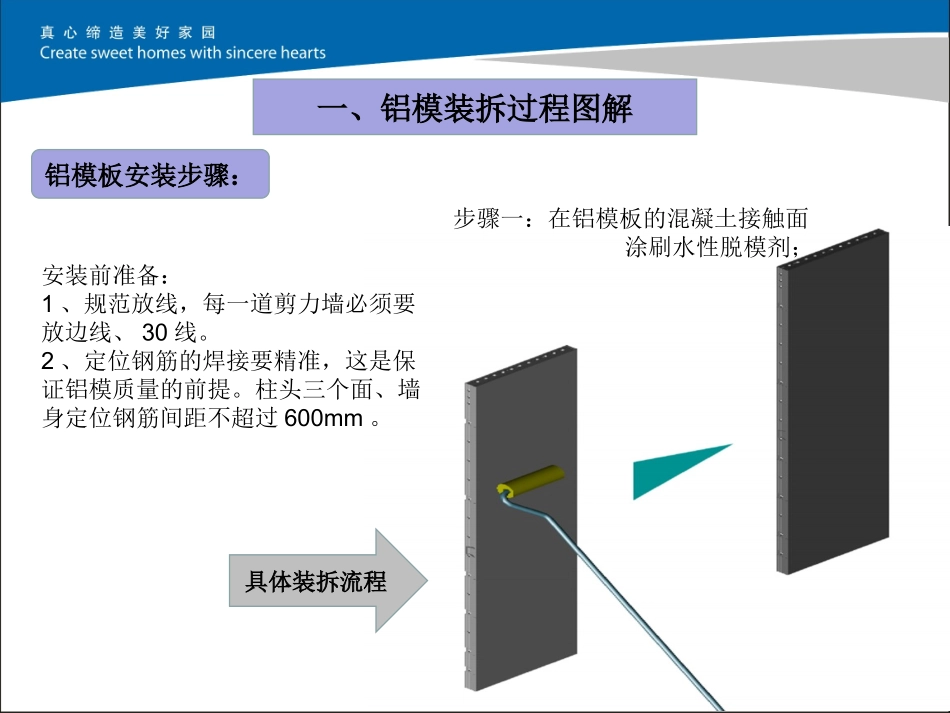

03一、铝模装拆过程图解铝模板安装步骤:步骤一:在铝模板的混凝土接触面涂刷水性脱模剂;安装前准备:1、规范放线,每一道剪力墙必须要放边线、30线
2、定位钢筋的焊接要精准,这是保证铝模质量的前提
柱头三个面、墙身定位钢筋间距不超过600mm

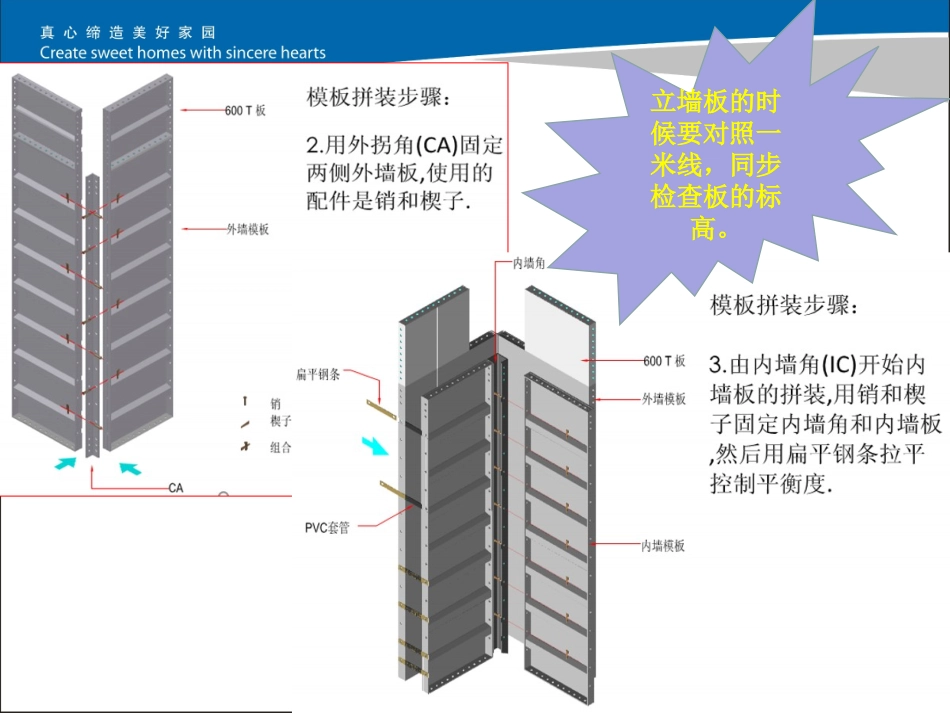

具体装拆流程立墙板的时候要对照一米线,同步检查板的标高
墙板支模顺序是先角部支模,从角部向两边拼装
楼板支模顺序是先局部支模,从局部发散到整体成活
墙板支模顺序是先角部支模,从角部向两边拼装
注意:每层的楼板砼浇筑完成后铝模在拼装前,要先调平整个板面的K板方可进行下一道施工
否则会对实测数据有极大的影响如果作业人员经常有变动的,建议班组人员将铝模的编号在图纸上相应的标记做好留底,这样新工人进场后,方便给他们交底,尽快熟悉拼装流程浇筑混凝土之前要调模,经管理人员验收合格后方可进行浇筑;浇筑过程中必须安排工人在下面二次调模
铝模板拆除步骤:楼板和飘板的铝模顶撑绝对不能早拆,至少要保留3层顶撑
楼板和飘板的铝模顶撑绝对不能早拆,至少要保留3层顶撑
二、铝模板控制要点1、规范的放线,每一道剪力墙必须要放30线、边线或者中线
2、定位钢筋的焊制,柱头三个面、墙身定位钢筋间距不超过600mm
4、混凝土浇筑严格按照50线标高控制,板面控制在正负半公分之内,柱脚边最好是低半公分
5、铝模墙柱安装严格按照30线控制
6、铝模天花板和梁底安装严格按照1米线标高控制
7、厨房、阳台、卫生间设拉顶结合措施,大斜撑间距不能超过2M,小斜撑间距1M~1
5M,背楞是内墙不少于四道、外墙不少于五道,背楞间距不大于600mm,第一道起步背楞不要超过200mm,剪力墙柱采用对拉螺杆加固,楼面预埋斜撑固定件
8、独立构造柱一次成型,背楞不少于三道,而且四个面都要用斜撑加固
9、墙身销钉满设,天花销钉不
