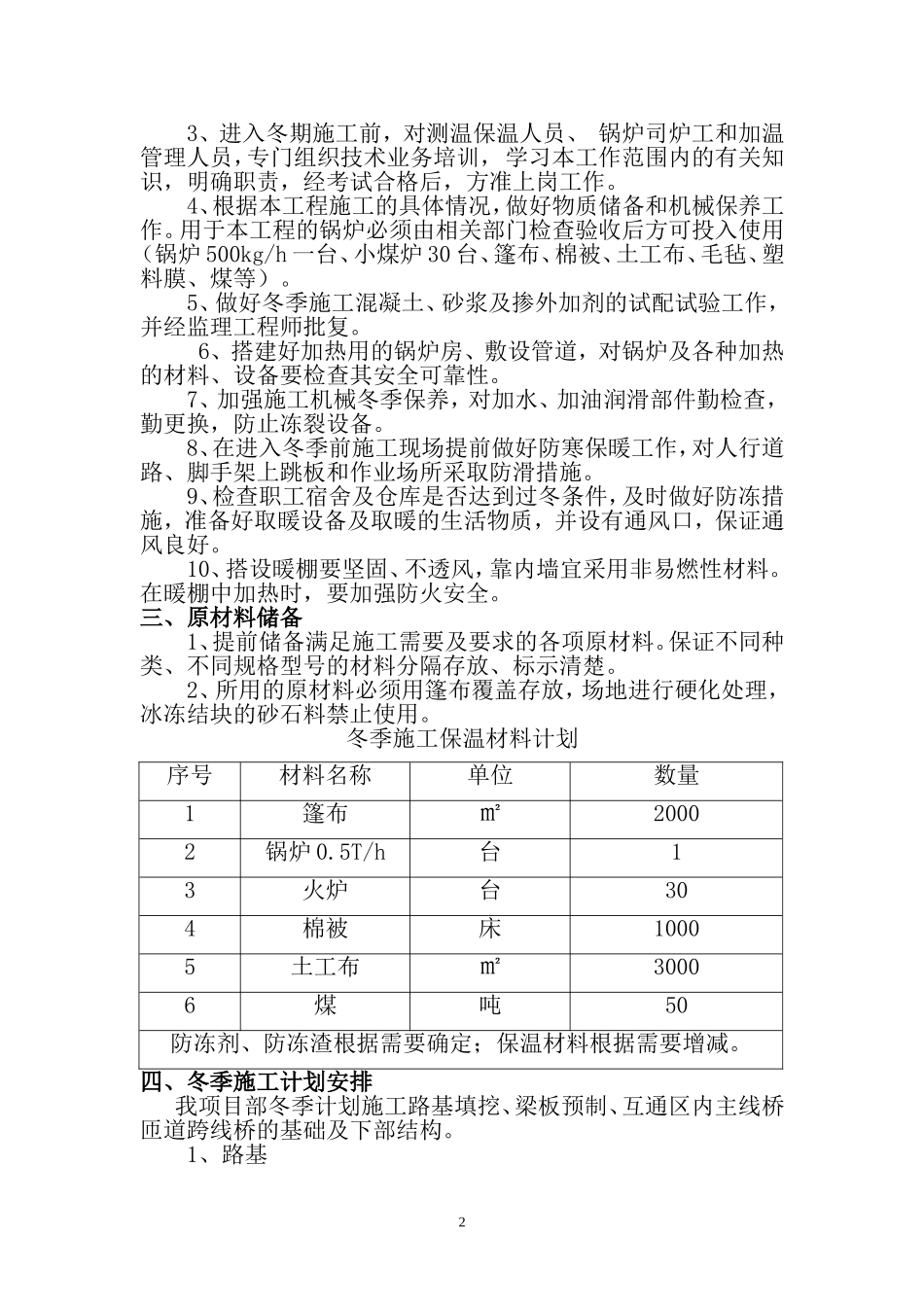

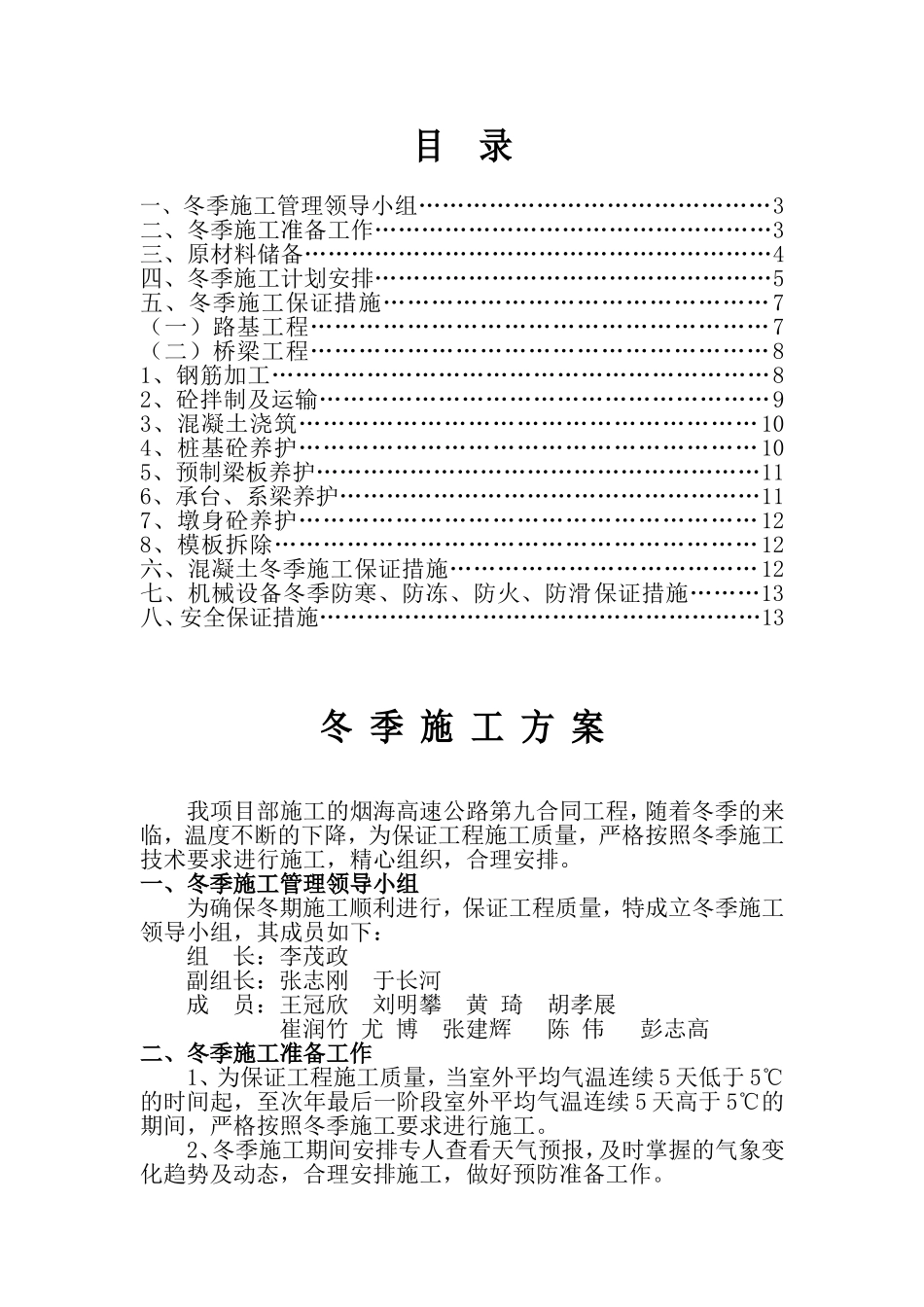

目录一、冬季施工管理领导小组………………………………………3二、冬季施工准备工作……………………………………………3三、原材料储备……………………………………………………4四、冬季施工计划安排……………………………………………5五、冬季施工保证措施…………………………………………7(一)路基工程…………………………………………………7(二)桥梁工程…………………………………………………81、钢筋加工………………………………………………………82、砼拌制及运输…………………………………………………93、混凝土浇筑…………………………………………………104、桩基砼养护…………………………………………………105、预制梁板养护…………………………………………………116、承台、系梁养护………………………………………………117、墩身砼养护…………………………………………………128、模板拆除……………………………………………………12六、混凝土冬季施工保证措施…………………………………12七、机械设备冬季防寒、防冻、防火、防滑保证措施………13八、安全保证措施…………………………………………………13冬季施工方案我项目部施工的烟海高速公路第九合同工程,随着冬季的来临,温度不断的下降,为保证工程施工质量,严格按照冬季施工技术要求进行施工,精心组织,合理安排
一、冬季施工管理领导小组为确保冬期施工顺利进行,保证工程质量,特成立冬季施工领导小组,其成员如下:组长:李茂政副组长:张志刚于长河成员:王冠欣刘明攀黄琦胡孝展崔润竹尤博张建辉陈伟彭志高二、冬季施工准备工作1、为保证工程施工质量,当室外平均气温连续5天低于5℃的时间起,至次年最后一阶段室外平均气温连续5天高于5℃的期间,严格按照冬季施工要求进行施工

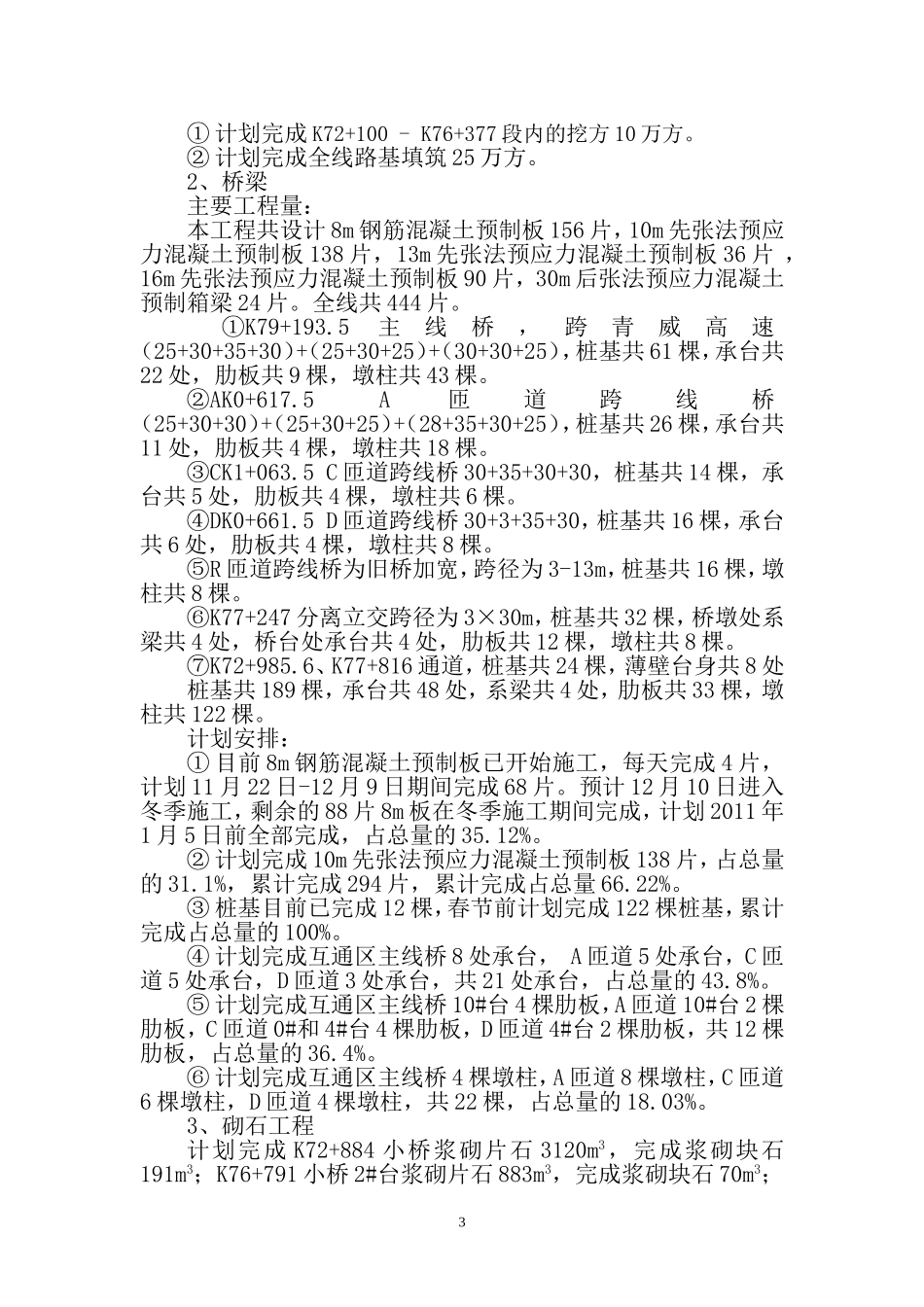

2、冬季施工期间安排专人查看天气预报,及时掌握的气象变化趋势及动态,合理安排施工
