XXXX热电有限公司2×75T/H循环流化床锅炉脱硫工程整套启动调试方案XXXX电力工程有限公司2012年X月XX日1XXXX热电有限公司2×75T/H循环流化床锅炉脱硫工程整套启动调试方案会签单编制单位签名日期XXXX电力工程有限公司会审单位签名日期XXXX热电有限公司XXXX电力建设监理有限公司XXXX有限公司XXXX电力工程有限公司批准单位签名日期XXXX电力建设监理有限公司2调试说明本方案于年月日经海安华新热电有限公司、南通三创机械制造有限公司、监理公司、调试公司有关专业人员讨论修改和通过

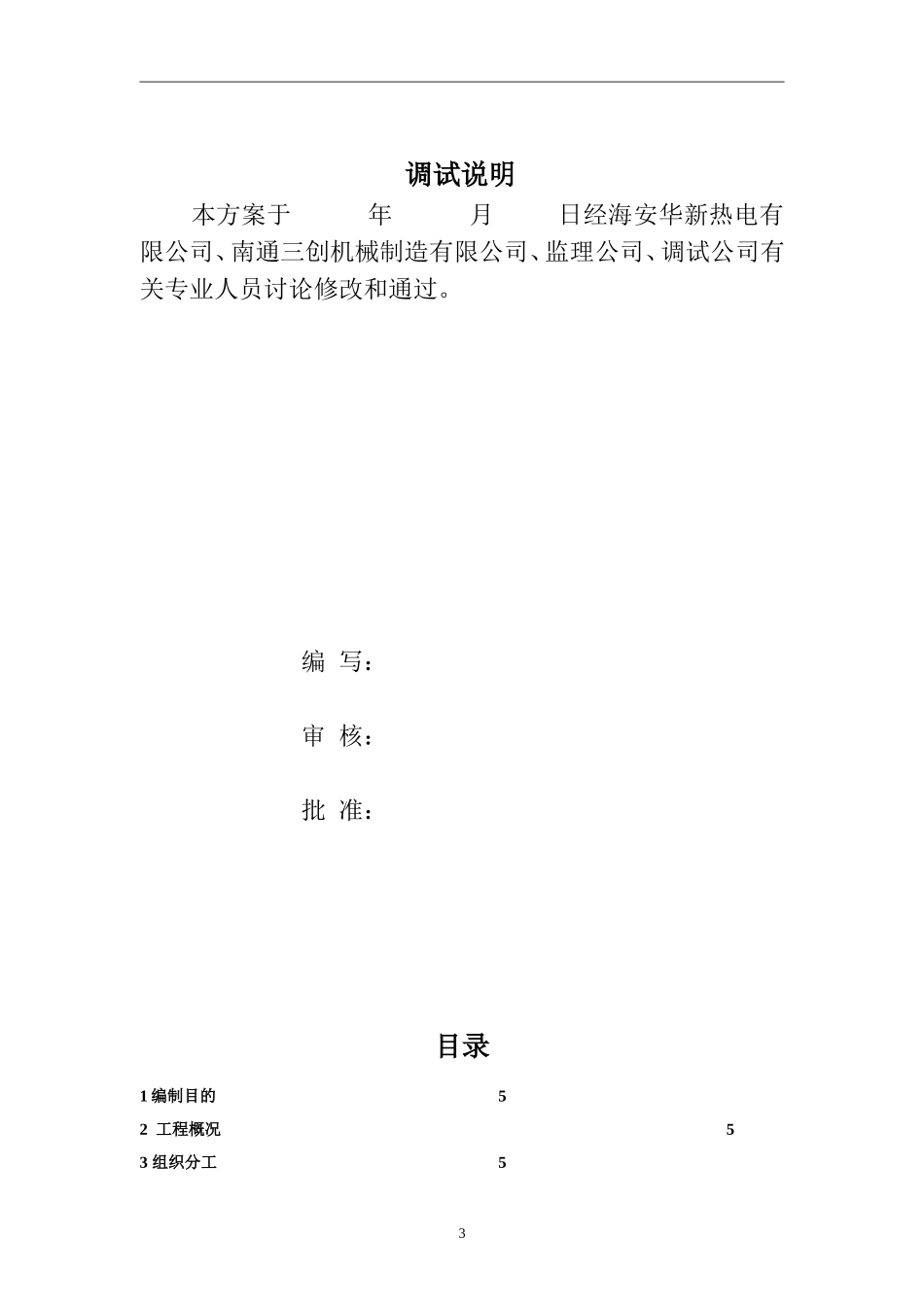

编写:审核:批准:目录1编制目的52工程概况53组织分工534调试主要标准和规范75.系统概况76.调试人员和仪器87整套启动前应具备的条件98整套启动程序119整套启动试运期间的主要调试1310安全与作业风险控制措施1411、附件151.编制目的烟气脱硫工程的整套启动试运是全面检验脱硫工程主体及其配套的附属设备制造、设计、施工、调试、生产准备情况质量的重要环节,是保证脱硫设备能安全、可靠、经济、有效地投入生产、发挥投资效益的关键性程序,是一项复杂而细致的系统工程
脱硫工程的整套启动试运为脱硫工程试运的一个重要阶段,为了优质高效、积极稳妥、有条不紊地做好脱硫工程整套启动调试的各项工作,特编制本方案
本方案经试运总指挥批准后实施
42.工程概况本工程为XXXX热电有限公司2×75t/h循环流化床锅炉配置石灰石—石膏湿法烟气脱硫装置,配有烟气系统,吸收塔系统、脱硫剂制备及供给系统、石膏脱水系统、工艺水系统、事故浆液系统、电气控制系统等
其中FGD控制系统采用DCS控制系统
在设计工况下,系统设计脱硫效率为98%
为适应当前脱硫工程技术水平及自动化程度越来越高的需要,提高工程整体质量和投产水平,充分发挥投资效益的原则,本工程将参照国家发展和改革委员会2007年发布的《DL/T5403—
