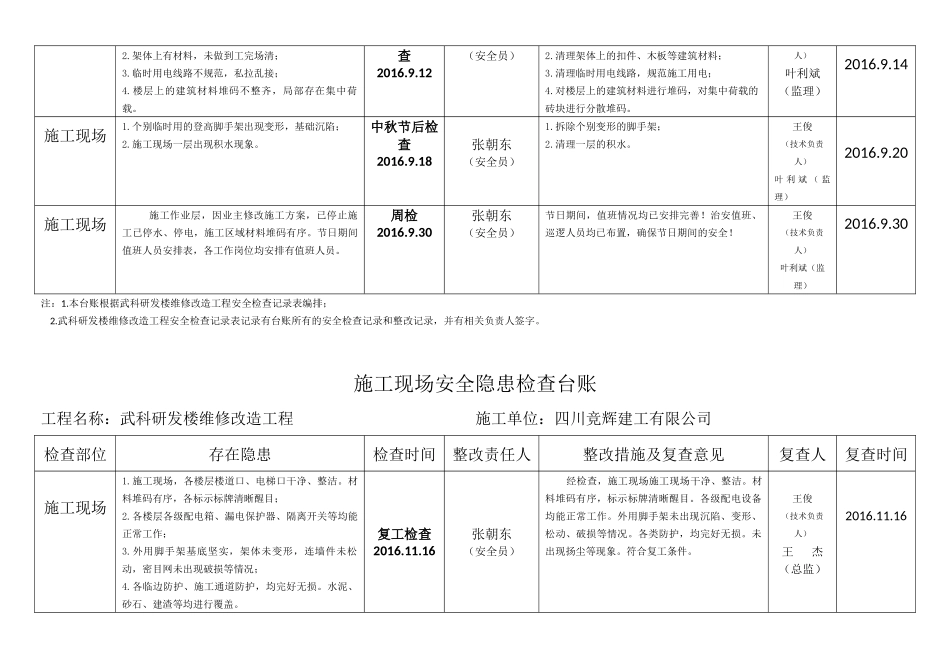

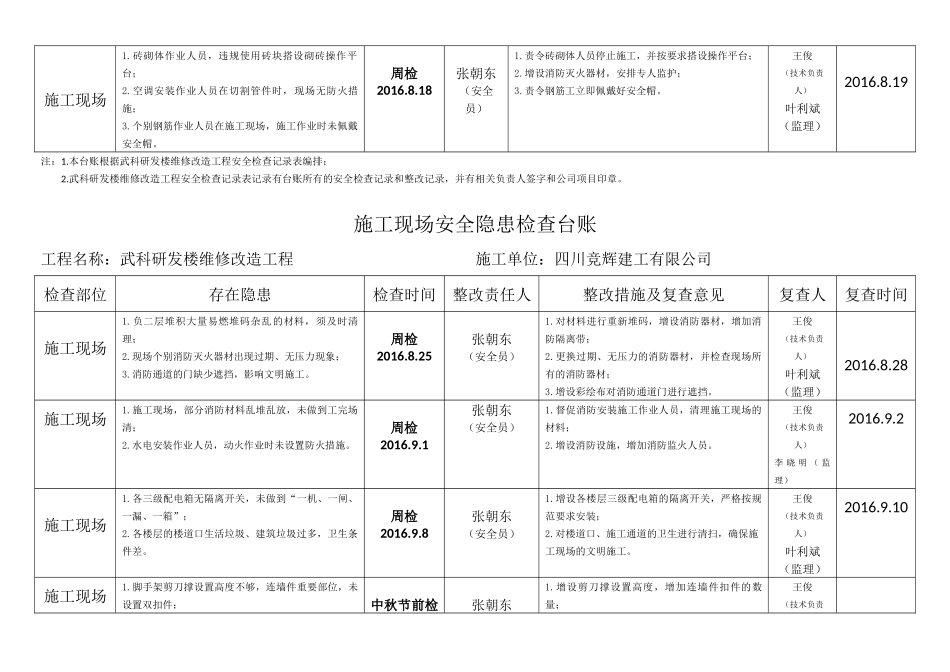

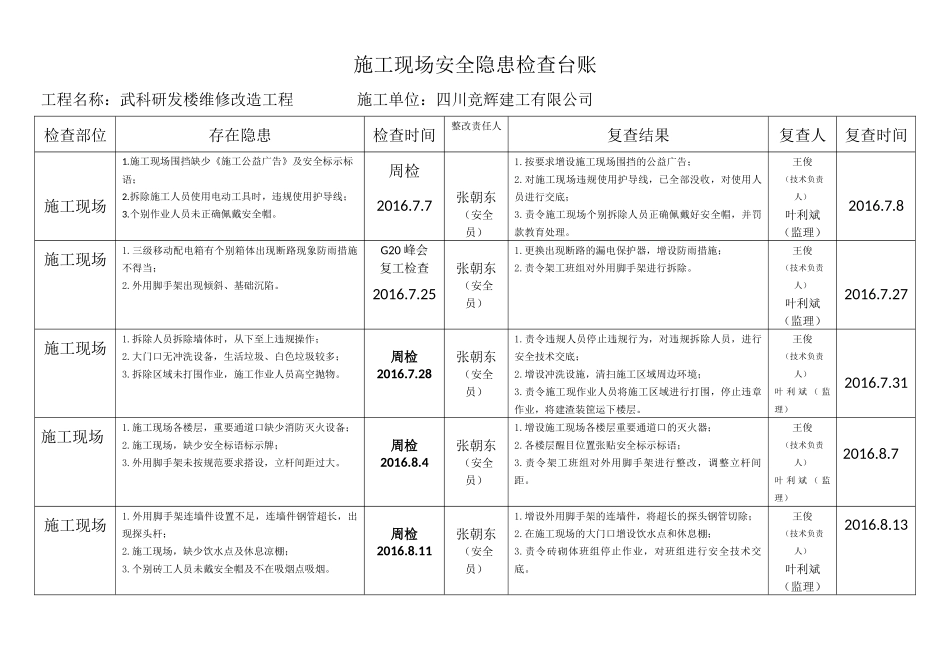

施工现场安全隐患检查台账工程名称:武科研发楼维修改造工程施工单位:四川竞辉建工有限公司检查部位存在隐患检查时间整改责任人复查结果复查人复查时间施工现场1.施工现场围挡缺少《施工公益广告》及安全标示标语;2.拆除施工人员使用电动工具时,违规使用护导线;3.个别作业人员未正确佩戴安全帽。周检2016.7.7张朝东(安全员)1.按要求增设施工现场围挡的公益广告;2.对施工现场违规使用护导线,已全部没收,对使用人员进行交底;3.责令施工现场个别拆除人员正确佩戴好安全帽,并罚款教育处理。王俊(技术负责人)叶利斌(监理)2016.7.8施工现场1.三级移动配电箱有个别箱体出现断路现象防雨措施不得当;2.外用脚手架出现倾斜、基础沉陷。G20峰会复工检查2016.7.25张朝东(安全员)1.更换出现断路的漏电保护器,增设防雨措施;2.责令架工班组对外用脚手架进行拆除。王俊(技术负责人)叶利斌(监理)2016.7.27施工现场1.拆除人员拆除墙体时,从下至上违规操作;2.大门口无冲洗设备,生活垃圾、白色垃圾较多;3.拆除区域未打围作业,施工作业人员高空抛物。周检2016.7.28张朝东(安全员)1.责令违规人员停止违规行为,对违规拆除人员,进行安全技术交底;2.增设冲洗设施,清扫施工区域周边环境;3.责令施工现作业人员将施工区域进行打围,停止违章作业,将建渣装筐运下楼层。王俊(技术负责人)叶利斌(监理)2016.7.31施工现场1.施工现场各楼层,重要通道口缺少消防灭火设备;2.施工现场,缺少安全标语标示牌;3.外用脚手架未按规范要求搭设,立杆间距过大。周检2016.8.4张朝东(安全员)1.增设施工现场各楼层重要通道口的灭火器;2.各楼层醒目位置张贴安全标示标语;3.责令架工班组对外用脚手架进行整改,调整立杆间距。王俊(技术负责人)叶利斌(监理)2016.8.7施工现场1.外用脚手架连墙件设置不足,连墙件钢管超长,出现探头杆;2.施工现场,缺少饮水点及休息凉棚;3.个别砖工人员未戴安全帽及不在吸烟点吸烟。周检2016.8.11张朝东(安全员)1.增设外用脚手架的连墙件,将超长的探头钢管切除;2.在施工现场的大门口增设饮水点和休息棚;3.责令砖砌体班组停止作业,对班组进行安全技术交底。王俊(技术负责人)叶利斌(监理)2016.8.13施工现场1.砖砌体作业人员,违规使用砖块搭设砌砖操作平台;2.空调安装作业人员在切割管件时,现场无防火措施;3.个别钢筋作业人员在施工现场,施工作业时未佩戴安全帽。周检2016.8.18张朝东(安全员)1.责令砖砌体人员停止施工,并按要求搭设操作平台;2.增设消防灭火器材,安排专人监护;3.责令钢筋工立即佩戴好安全帽。王俊(技术负责人)叶利斌(监理)2016.8.19注:1.本台账根据武科研发楼维修改造工程安全检查记录表编排;2.武科研发楼维修改造工程安全检查记录表记录有台账所有的安全检查记录和整改记录,并有相关负责人签字和公司项目印章。施工现场安全隐患检查台账工程名称:武科研发楼维修改造工程施工单位:四川竞辉建工有限公司检查部位存在隐患检查时间整改责任人整改措施及复查意见复查人复查时间施工现场1.负二层堆积大量易燃堆码杂乱的材料,须及时清理;2.现场个别消防灭火器材出现过期、无压力现象;3.消防通道的门缺少遮挡,影响文明施工。周检2016.8.25张朝东(安全员)1.对材料进行重新堆码,增设消防器材,增加消防隔离带;2.更换过期、无压力的消防器材,并检查现场所有的消防器材;3.增设彩绘布对消防通道门进行遮挡。王俊(技术负责人)叶利斌(监理)2016.8.28施工现场1.施工现场,部分消防材料乱堆乱放,未做到工完场清;2.水电安装作业人员,动火作业时未设置防火措施。周检2016.9.1张朝东(安全员)1.督促消防安装施工作业人员,清理施工现场的材料;2.增设消防设施,增加消防监火人员。王俊(技术负责人)李晓明(监理)2016.9.2施工现场1.各三级配电箱无隔离开关,未做到“一机、一闸、一漏、一箱”;2.各楼层的楼道口生活垃圾、建筑垃圾过多,卫生条件差。周检2016.9.8张朝东(安全员)1.增设各楼层三级配电箱的隔离开关,严格按规范要求安装;2.对楼道口、施工通道的卫生进行清扫,确保施工现场的文明施...
