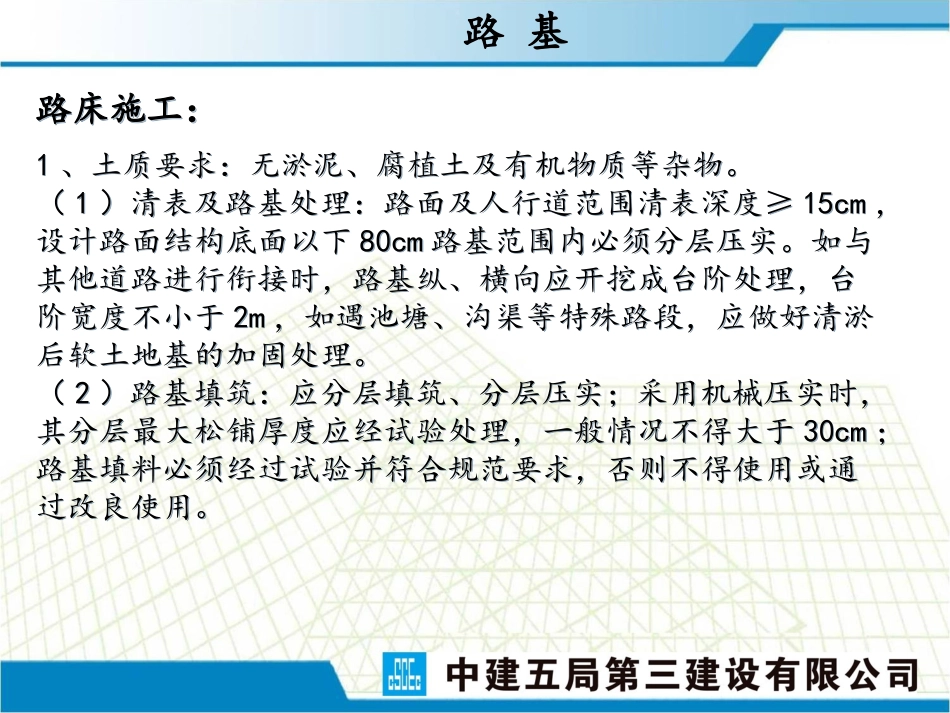

市政道路施工质量控制要点市政道路施工质量控制要点路基1、土质要求:无淤泥、腐植土及有机物质等杂物
(1)清表及路基处理:路面及人行道范围清表深度≥15cm,设计路面结构底面以下80cm路基范围内必须分层压实
如与其他道路进行衔接时,路基纵、横向应开挖成台阶处理,台阶宽度不小于2m,如遇池塘、沟渠等特殊路段,应做好清淤后软土地基的加固处理
(2)路基填筑:应分层填筑、分层压实;采用机械压实时,其分层最大松铺厚度应经试验处理,一般情况不得大于30cm;路基填料必须经过试验并符合规范要求,否则不得使用或通过改良使用
1、土质要求:无淤泥、腐植土及有机物质等杂物
(1)清表及路基处理:路面及人行道范围清表深度≥15cm,设计路面结构底面以下80cm路基范围内必须分层压实
如与其他道路进行衔接时,路基纵、横向应开挖成台阶处理,台阶宽度不小于2m,如遇池塘、沟渠等特殊路段,应做好清淤后软土地基的加固处理
(2)路基填筑:应分层填筑、分层压实;采用机械压实时,其分层最大松铺厚度应经试验处理,一般情况不得大于30cm;路基填料必须经过试验并符合规范要求,否则不得使用或通过改良使用

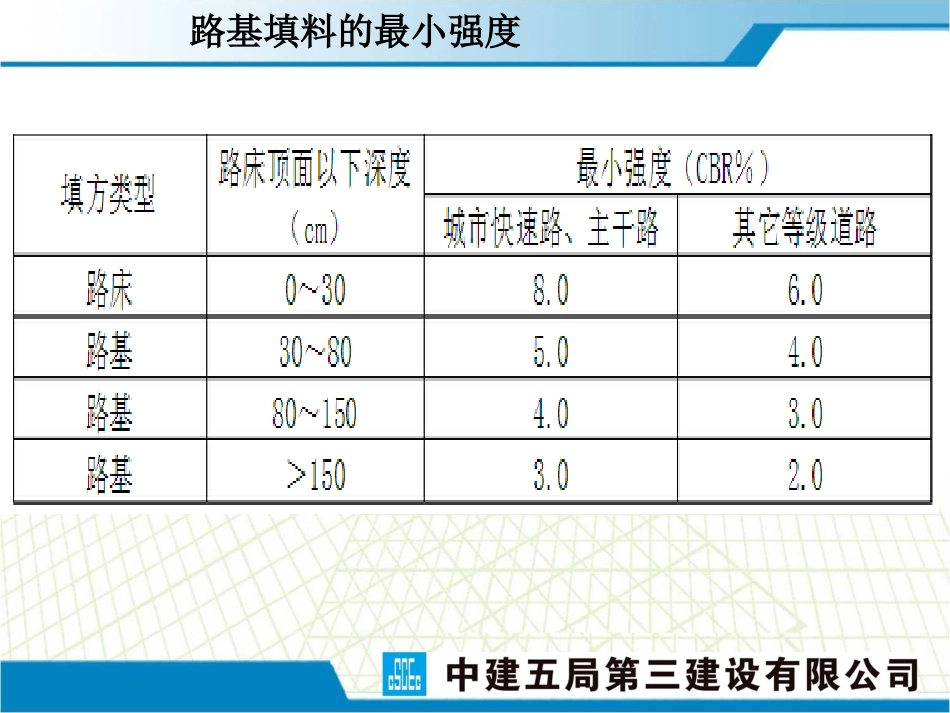

路床施工:路床施工:路基填料的最小强度路基填筑的施工工艺路基压实度标准1)压实应先轻后重、先慢后快、均匀一致
压路机最大速度不宜超过4km/h
2)填土的压实遍数,应按压实度要求,经现场试验确定
3)压实过程中应采取措施保护地下管线、构筑物安全
4)碾压应自路基边缘向中央进行,压路机轮外缘距路基边应保持安全距离,压实度应达到要求表面应无显著轮迹、翻浆、起皮、波浪等现象
5)压实应在土壤含水量接近最佳含水量值的±2%时进行
注意:注意:1、施工前,应根据管线等构筑物顶部与路床的高差,结合构筑物结构状况,分析、评估其受施工影响程度,采取相应的保护措施
2、构筑物拆改或加固保护处理措施完成后,应进行隐蔽验收、确认符合要
