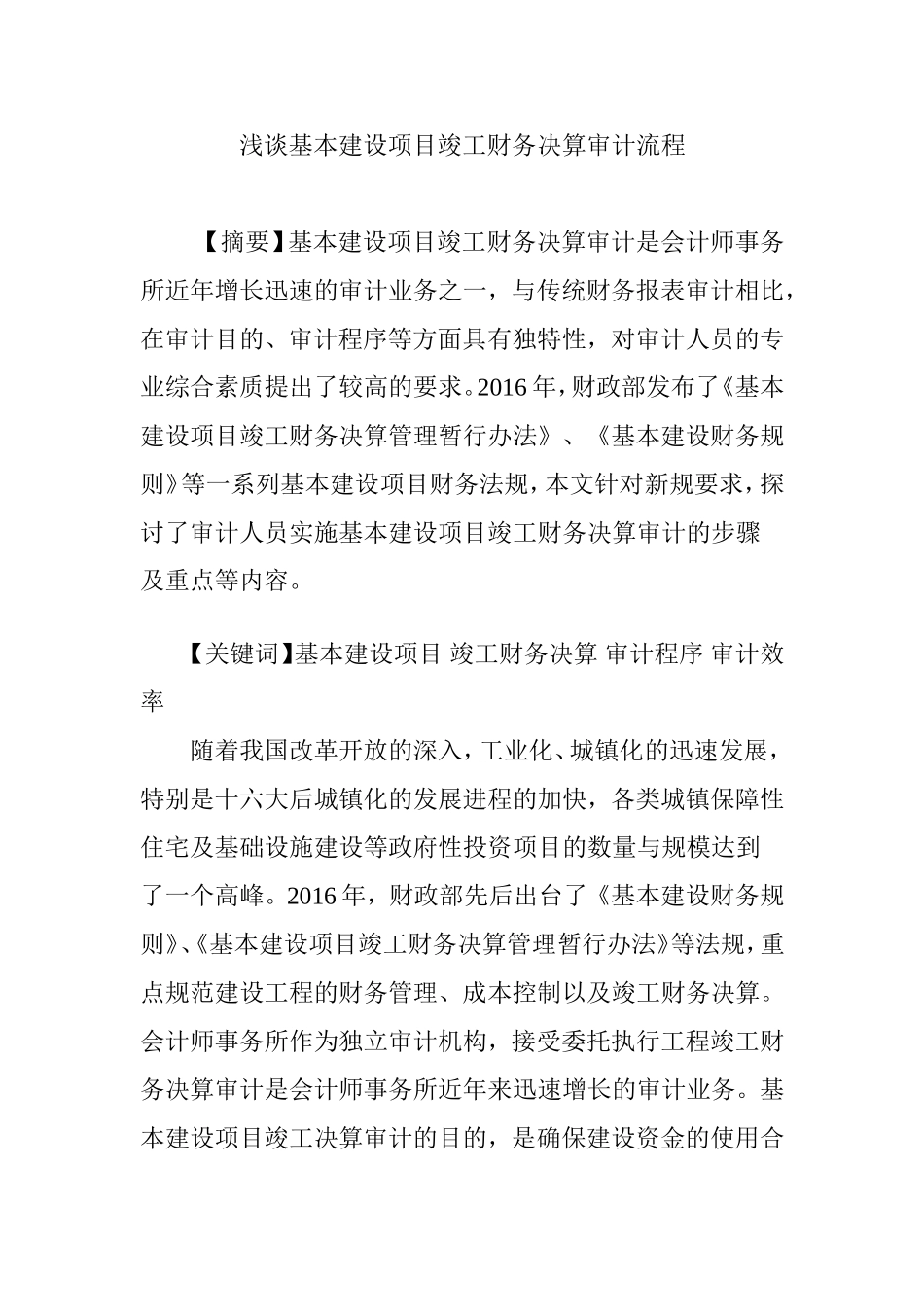

浅谈基本建设项目竣工财务决算审计流程【摘要】基本建设项目竣工财务决算审计是会计师事务所近年增长迅速的审计业务之一,与传统财务报表审计相比,在审计目的、审计程序等方面具有独特性,对审计人员的专业综合素质提出了较高的要求
2016年,财政部发布了《基本建设项目竣工财务决算管理暂行办法》、《基本建设财务规则》等一系列基本建设项目财务法规,本文针对新规要求,探讨了审计人员实施基本建设项目竣工财务决算审计的步骤及重点等内容
【关键词】基本建设项目竣工财务决算审计程序审计效率随着我国改革开放的深入,工业化、城镇化的迅速发展,特别是十六大后城镇化的发展进程的加快,各类城镇保障性住宅及基础设施建设等政府性投资项目的数量与规模达到了一个高峰
2016年,财政部先后出台了《基本建设财务规则》、《基本建设项目竣工财务决算管理暂行办法》等法规,重点规范建设工程的财务管理、成本控制以及竣工财务决算
会计师事务所作为独立审计机构,接受委托执行工程竣工财务决算审计是会计师事务所近年来迅速增长的审计业务
基本建设项目竣工决算审计的目的,是确保建设资金的使用合法、合理,防止高估冒算,促进建设单位节约资金,为评价建设资金的使用绩效提供依据
为达到这一审计目的,深入了解基建项目竣工财务决算审计程序及审计重点,对会计师事务所审计人员有着重要意义
一、基本建设项目竣工财务决算审计程序(一)接受委托后的初步工作通过查阅资料、踏看现场,调查了解建设项目的相关情况,形成调查记录,评估建设项目是否具备执行竣工财务决算审计的条件,以及存在重大

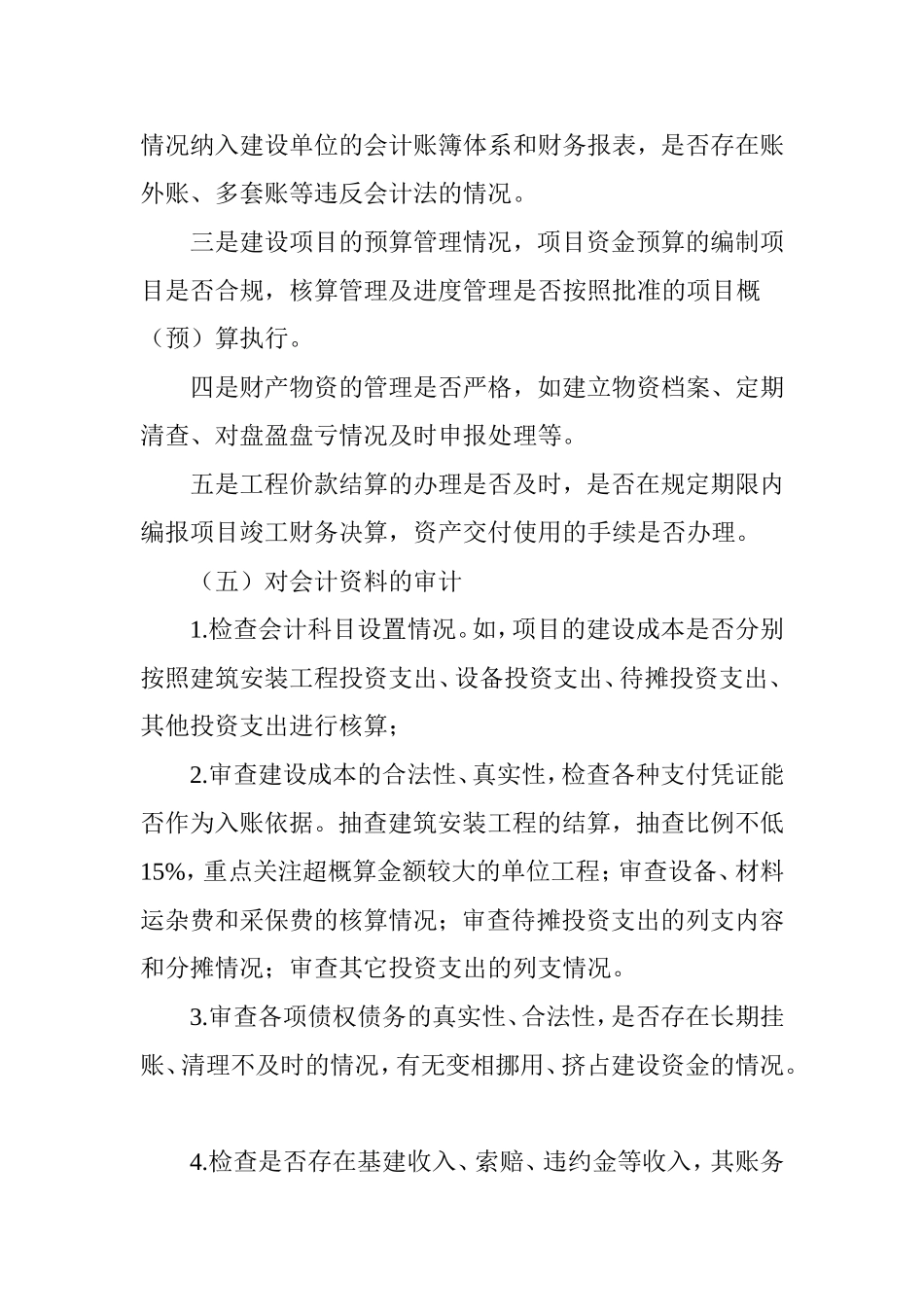

(二)取得决算资料并审查其完整性包括立项文件、可研报告、初设报告、概算及概算调整批复、造价审核报告、审价定案表、招投标文件、施工图竣工图、设计变更、工程量变更、各年财务报表及审计报告等会计资料、各种合同协议、财产移交清单等
(三)对项目建设程序的审计一是项目的建设程序是否
