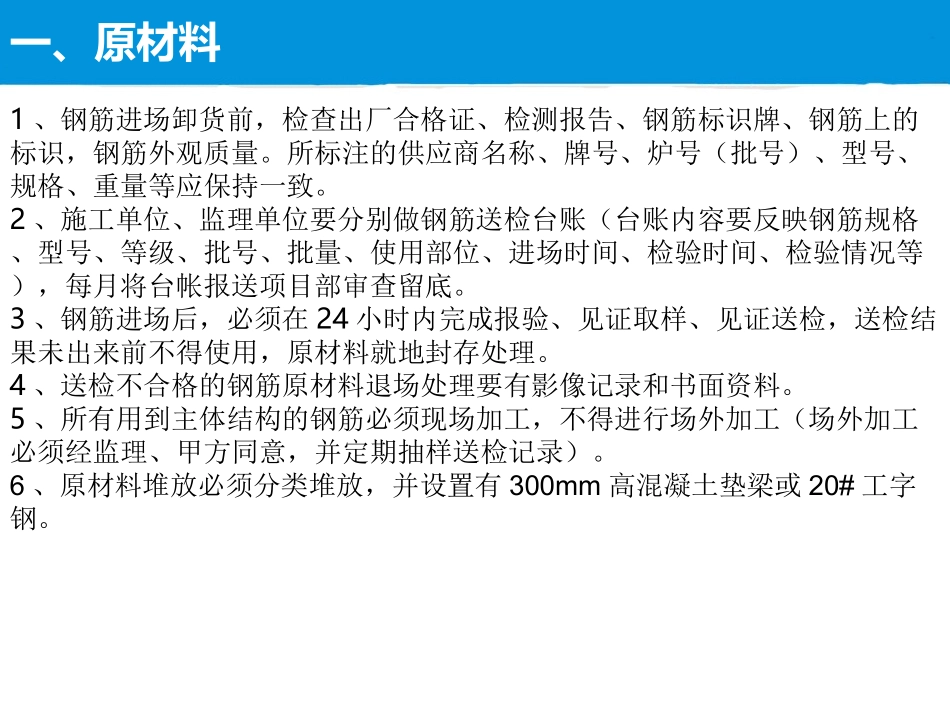

钢筋工程施工工艺2017年5月一、原材料1、钢筋进场卸货前,检查出厂合格证、检测报告、钢筋标识牌、钢筋上的标识,钢筋外观质量
所标注的供应商名称、牌号、炉号(批号)、型号、规格、重量等应保持一致
2、施工单位、监理单位要分别做钢筋送检台账(台账内容要反映钢筋规格、型号、等级、批号、批量、使用部位、进场时间、检验时间、检验情况等),每月将台帐报送项目部审查留底
3、钢筋进场后,必须在24小时内完成报验、见证取样、见证送检,送检结果未出来前不得使用,原材料就地封存处理
4、送检不合格的钢筋原材料退场处理要有影像记录和书面资料
5、所有用到主体结构的钢筋必须现场加工,不得进行场外加工(场外加工必须经监理、甲方同意,并定期抽样送检记录)
6、原材料堆放必须分类堆放,并设置有300mm高混凝土垫梁或20#工字钢
二、钢筋工程施工工艺、技术介绍1

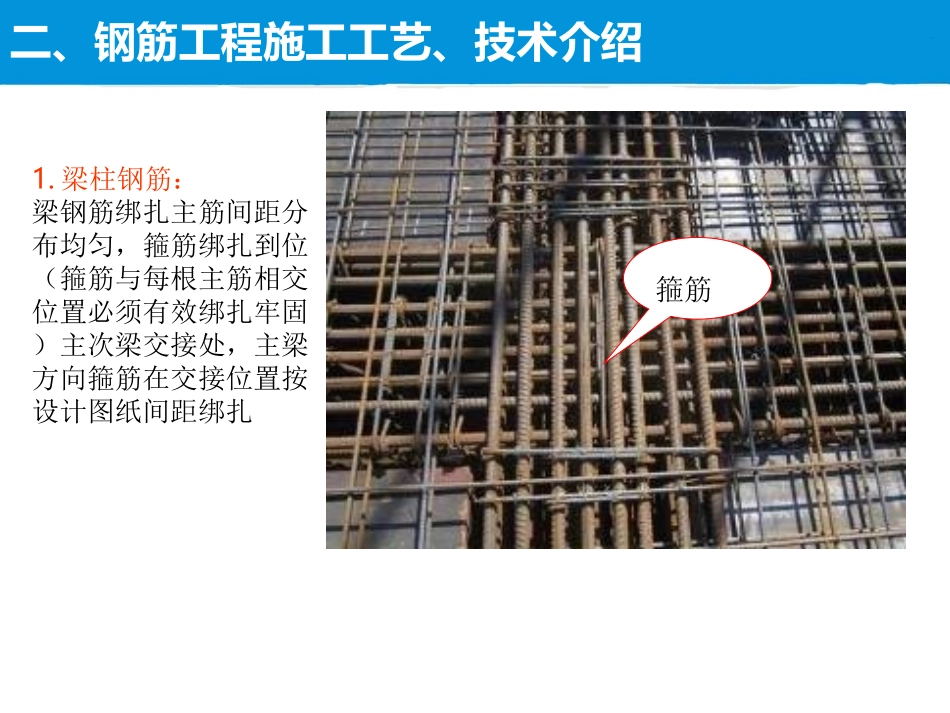

梁柱钢筋:梁钢筋绑扎主筋间距分布均匀,箍筋绑扎到位(箍筋与每根主筋相交位置必须有效绑扎牢固)主次梁交接处,主梁方向箍筋在交接位置按设计图纸间距绑扎箍筋二、钢筋工程施工工艺、技术介绍1
梁柱钢筋:梁钢筋一排筋与二排筋采用分隔筋隔开,分隔筋直径≥主筋直径或25mm;分隔筋距支座边500mm设置一道,中间每隔3m设置一道二、钢筋工程施工工艺、技术介绍1
梁柱钢筋:梁、柱箍筋按抗震要求,弯成135°角箍筋135°弯钩二、钢筋工程施工工艺、技术介绍1
梁柱钢筋:墙、柱钢筋直径≥25mm,采用机械接头连接,14mm≤直径<25mm,采用电渣压力焊连接,其余采用绑扎搭接
焊包凸出面不少于4mm,不得出现偏心、气孔、裂缝、咬边、夹渣等缺陷,雨天严禁作业
二、钢筋工程施工工艺、技术介绍1
梁柱钢筋:墙柱钢筋绑扎要求画线绑扎,水平(箍筋)钢筋间距满足设计要求,水平筋或箍筋与每根主筋相交位置绑扎到位,严禁跳绑
二、钢筋工程施工工艺、技术介绍1
梁柱钢筋:紧贴楼板面
