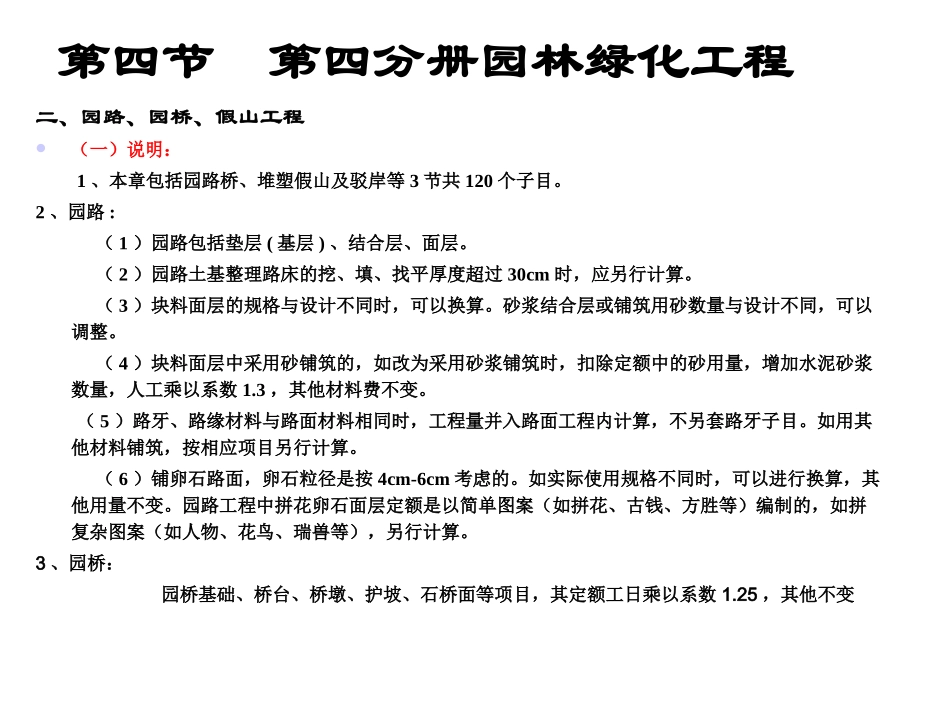

第四节第四分册园林绿化工程二、园路、园桥、假山工程(一)说明:1、本章包括园路桥、堆塑假山及驳岸等3节共120个子目
2、园路:(1)园路包括垫层(基层)、结合层、面层
(2)园路土基整理路床的挖、填、找平厚度超过30cm时,应另行计算
(3)块料面层的规格与设计不同时,可以换算
砂浆结合层或铺筑用砂数量与设计不同,可以调整
(4)块料面层中采用砂铺筑的,如改为采用砂浆铺筑时,扣除定额中的砂用量,增加水泥砂浆数量,人工乘以系数1
3,其他材料费不变
(5)路牙、路缘材料与路面材料相同时,工程量并入路面工程内计算,不另套路牙子目
如用其他材料铺筑,按相应项目另行计算
(6)铺卵石路面,卵石粒径是按4cm-6cm考虑的
如实际使用规格不同时,可以进行换算,其他用量不变
园路工程中拼花卵石面层定额是以简单图案(如拼花、古钱、方胜等)编制的,如拼复杂图案(如人物、花鸟、瑞兽等),另行计算
3、园桥:园桥基础、桥台、桥墩、护坡、石桥面等项目,其定额工日乘以系数1

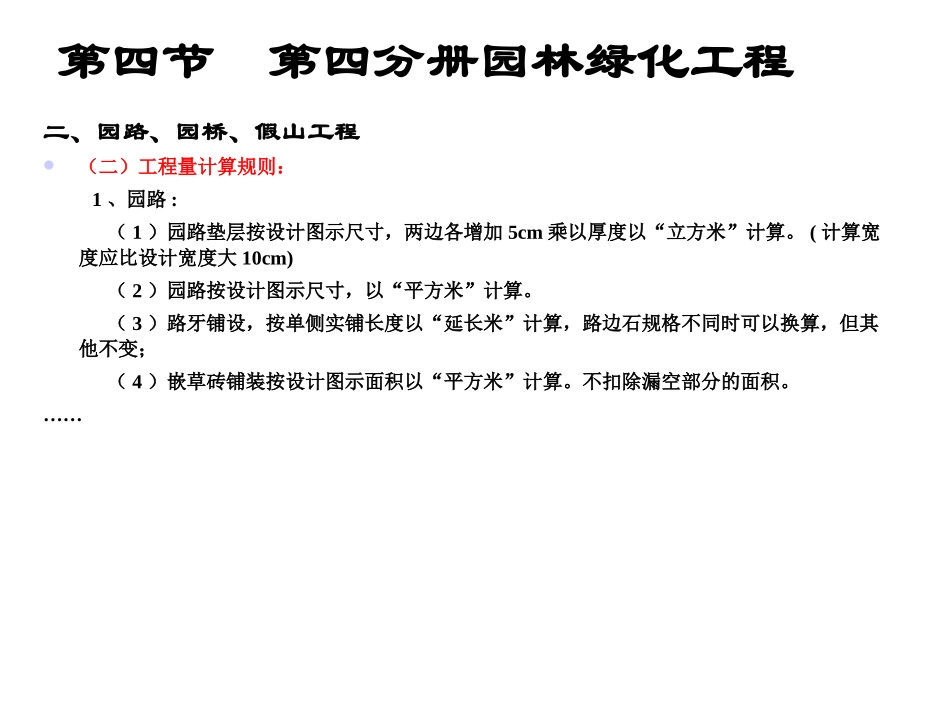

25,其他不变第四节第四分册园林绿化工程二、园路、园桥、假山工程(二)工程量计算规则:1、园路:(1)园路垫层按设计图示尺寸,两边各增加5cm乘以厚度以“立方米”计算
(计算宽度应比设计宽度大10cm)(2)园路按设计图示尺寸,以“平方米”计算
(3)路牙铺设,按单侧实铺长度以“延长米”计算,路边石规格不同时可以换算,但其他不变;(4)嵌草砖铺装按设计图示面积以“平方米”计算
不扣除漏空部分的面积
……第四节第四分册园林绿化工程二、园路、园桥、假山工程(二)工程量计算规则:2、园桥:(1)园桥的毛石基础、条石桥墩的工程量按其体积计算,计量单位为“立方米”
(2)园桥的桥台、护坡的工程量按不同石料(毛石或条石),以其体积计算,计量单位为“立方米”
(3)园桥的石桥面的工程量按其面积计算,计量单位为“平方米”
……第四节第
