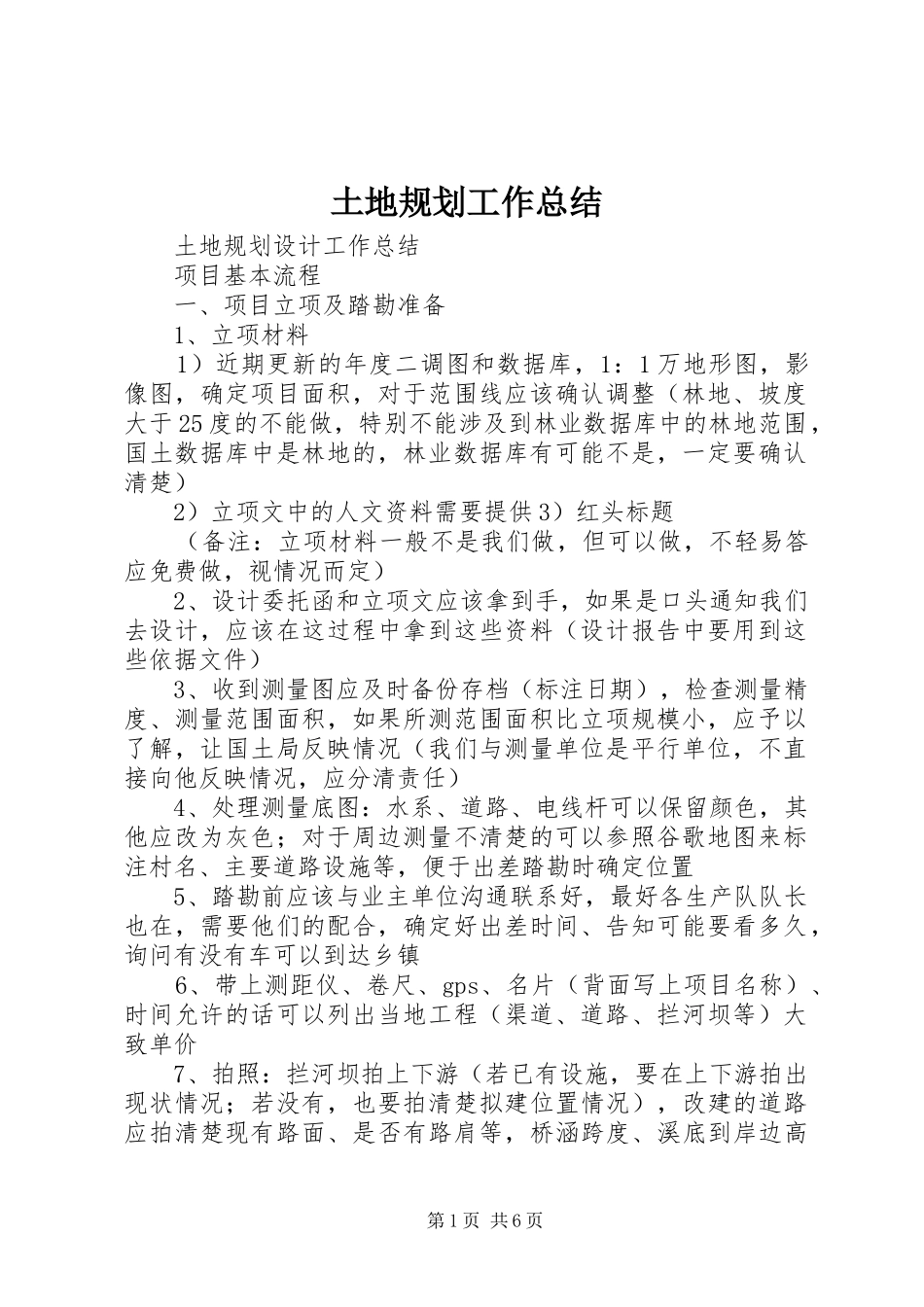

土地规划工作总结土地规划设计工作总结项目基本流程一、项目立项及踏勘准备1、立项材料1)近期更新的年度二调图和数据库,1:1万地形图,影像图,确定项目面积,对于范围线应该确认调整(林地、坡度大于25度的不能做,特别不能涉及到林业数据库中的林地范围,国土数据库中是林地的,林业数据库有可能不是,一定要确认清楚)2)立项文中的人文资料需要提供3)红头标题(备注:立项材料一般不是我们做,但可以做,不轻易答应免费做,视情况而定)2、设计委托函和立项文应该拿到手,如果是口头通知我们去设计,应该在这过程中拿到这些资料(设计报告中要用到这些依据文件)3、收到测量图应及时备份存档(标注日期),检查测量精度、测量范围面积,如果所测范围面积比立项规模小,应予以了解,让国土局反映情况(我们与测量单位是平行单位,不直接向他反映情况,应分清责任)4、处理测量底图:水系、道路、电线杆可以保留颜色,其他应改为灰色;对于周边测量不清楚的可以参照谷歌地图来标注村名、主要道路设施等,便于出差踏勘时确定位置5、踏勘前应该与业主单位沟通联系好,最好各生产队队长也在,需要他们的配合,确定好出差时间、告知可能要看多久,询问有没有车可以到达乡镇6、带上测距仪、卷尺、gps、名片(背面写上项目名称)、时间允许的话可以列出当地工程(渠道、道路、拦河坝等)大致单价7、拍照:拦河坝拍上下游(若已有设施,要在上下游拍出现状情况;若没有,也要拍清楚拟建位置情况),改建的道路应拍清楚现有路面、是否有路肩等,桥涵跨度、溪底到岸边高第1页共6页差,拍到陪同看现场的人员,所有照片拍得越多越好8、出差踏勘不仅是看现场,更要沟通好以下内容:1)该项目区是否有其他项目在做或者将要做(农发、烟草、国土等)2)告知权属调整没有赔偿(砍树、青苗补偿是有拆迁补偿费、但整个项目赔偿资金很少,分摊到各个村更是少之又少)3)告知项目的不确定性(资金投资有限、灌排
