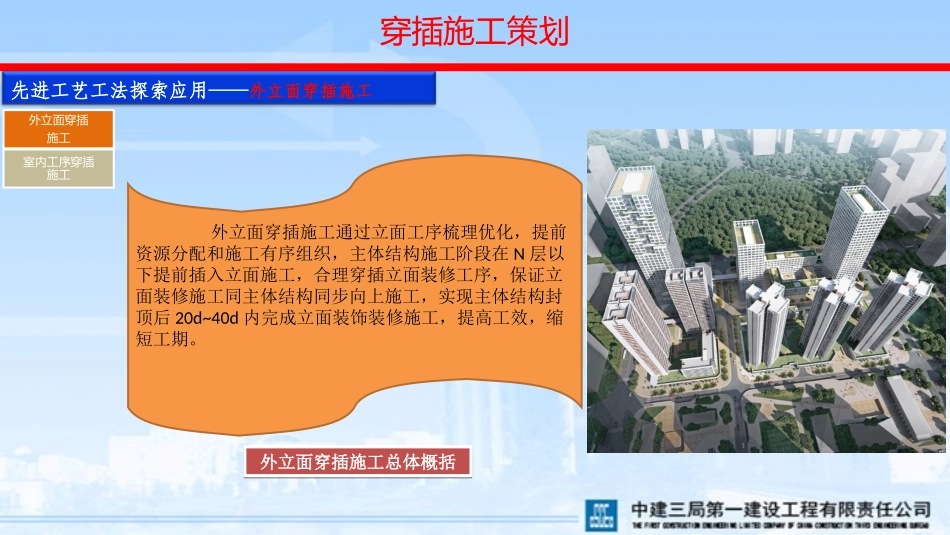

万科云城项目“穿插施工”策划2016万科云城三期项目部室内工序穿插施工外立面穿插施工总体概括外立面穿插施工总体概括外立面穿插施工通过立面工序梳理优化,提前资源分配和施工有序组织,主体结构施工阶段在N层以下提前插入立面施工,合理穿插立面装修工序,保证立面装修施工同主体结构同步向上施工,实现主体结构封顶后20d~40d内完成立面装饰装修施工,提高工效,缩短工期

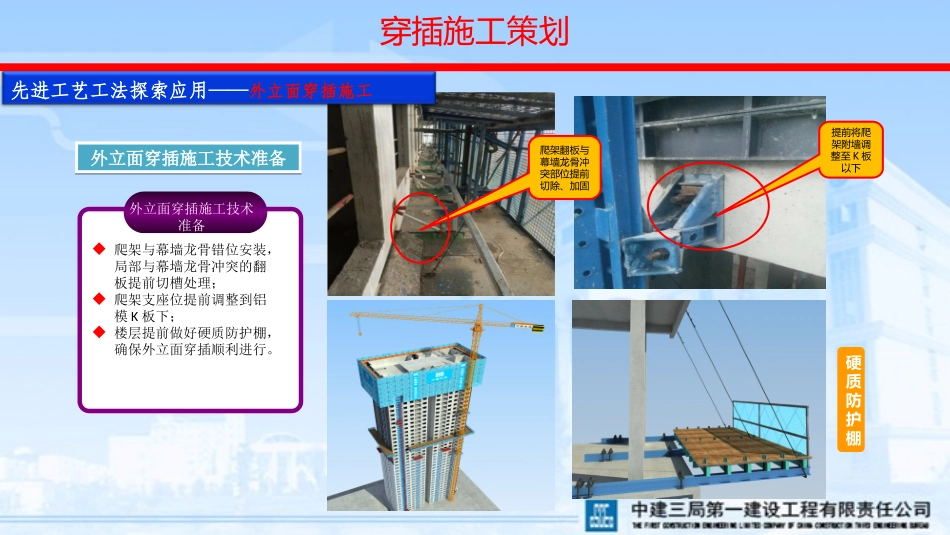

外立面穿插施工穿插施工策划先进工艺工法探索应用——外立面穿插施工提前将爬架附墙调整至K板以下外立面穿插施工技术准备外立面穿插施工技术准备外立面穿插施工技术准备爬架与幕墙龙骨错位安装,局部与幕墙龙骨冲突的翻板提前切槽处理;爬架支座位提前调整到铝模K板下;楼层提前做好硬质防护棚,确保外立面穿插顺利进行
爬架翻板与幕墙龙骨冲突部位提前切除、加固硬质防护棚穿插施工策划先进工艺工法探索应用——外立面穿插施工外立面穿插施工策划外立面穿插施工策划2F爬架插入28F30F幕墙玻璃安装从首层开始插入26F硬防护40F结构封顶7F外墙涂料、幕墙龙骨,安装立管从3层开始插入10F闭水层18F闭水层34F闭水层已施工计划施工室内精装从首层插入26F闭水层室内安装从2层开始插入15F第一道腻子第二道腻子拆模、打磨修补第N-1层第N-2层第N-3层第N-4层幕墙随主体预埋幕墙龙骨及安装立管幕墙龙骨及立管安装第N层第一道腻子幕墙龙骨及安装立管安装爬架第一天第二天第三天第四天第五天底漆涂刷腻子打磨第一道腻子第二道腻子以标准层第一天开始为起点幕墙龙骨及立管安装幕墙施工防护棚爬架吊篮安装25层以下幕墙安装施工第30层第29层第28层第27层第26层穿插施工策划先进工艺工法探索应用——外立面穿插施工山墙面在幕墙吊篮上二遍面漆全完成山墙面在幕墙吊篮上二遍面漆全完成外露部位验收之前完成一遍面漆,交付之前再刷一遍面漆外露部位验收之前完成一遍面漆,交付之前再刷
