下载后可任意编辑全县再生资源基地建设会议纪要与全县农业农村工作会议纪要汇编全县再生资源基地建设会议纪要一、关于加快推动基地基础设施建设问题
(1)由乡政府负责,县国土局、县拆迁办等部门配合,于7月底前全面完成30米大道北段与105国道连接段22米道路工程和新圳、40米主干道连接道路工程的征地拆迁工作
(2)由县林业局负责于7月28日前提出花卉苗木搬迁补偿标准
(3)由县供电公司负责于8月底前根据工业园建设规划,全面完成供电设施的搬迁与安装工作,确保落户企业和项目建设用电需求
(4)由县工业园区管委会负责协调广电、电信、移动、联通、网通等通讯部门根据园区规划和建设进度,切实做好通讯设施的铺设工作,确保路、电、管网、通讯等配套设施建设顺利推动
二、关于加快推动基地项目建设问题
(1)县发改委、县环保局、县安监局、县外经贸局、县国土局、县建设局、县工商局等部门要进一步法律规范流程,简化手续,严格根据招商引资相关政策做好项目立项、报批、环评、安评、规划评审以及土地招拍挂等前期工作,为项目建设构筑绿色通道
(2)县环保局要进一步加强对基地项目引进和建设的监督管理,确保项目建设单位严格落实环保“三同时”制度;县建设局要切实做好项目建设的规划监管工作,督促施工单位严格根据规划设计进行建设,实现基地项目环境效益、经济效益、社会效益相统一
(3)县委办、县政府办、县政协办、县经贸委、县工业园区管委会、乡政府、镇政府等项目责任单位要进一步加大跟踪服务力度,做好项目开工建设的基础工作,力争皇佳纸品、中南药业、金泰阁钴业、玉石加工、日用陶瓷以及标准厂房、再生资源回收利用市场等项目在7月底8月初开工建设

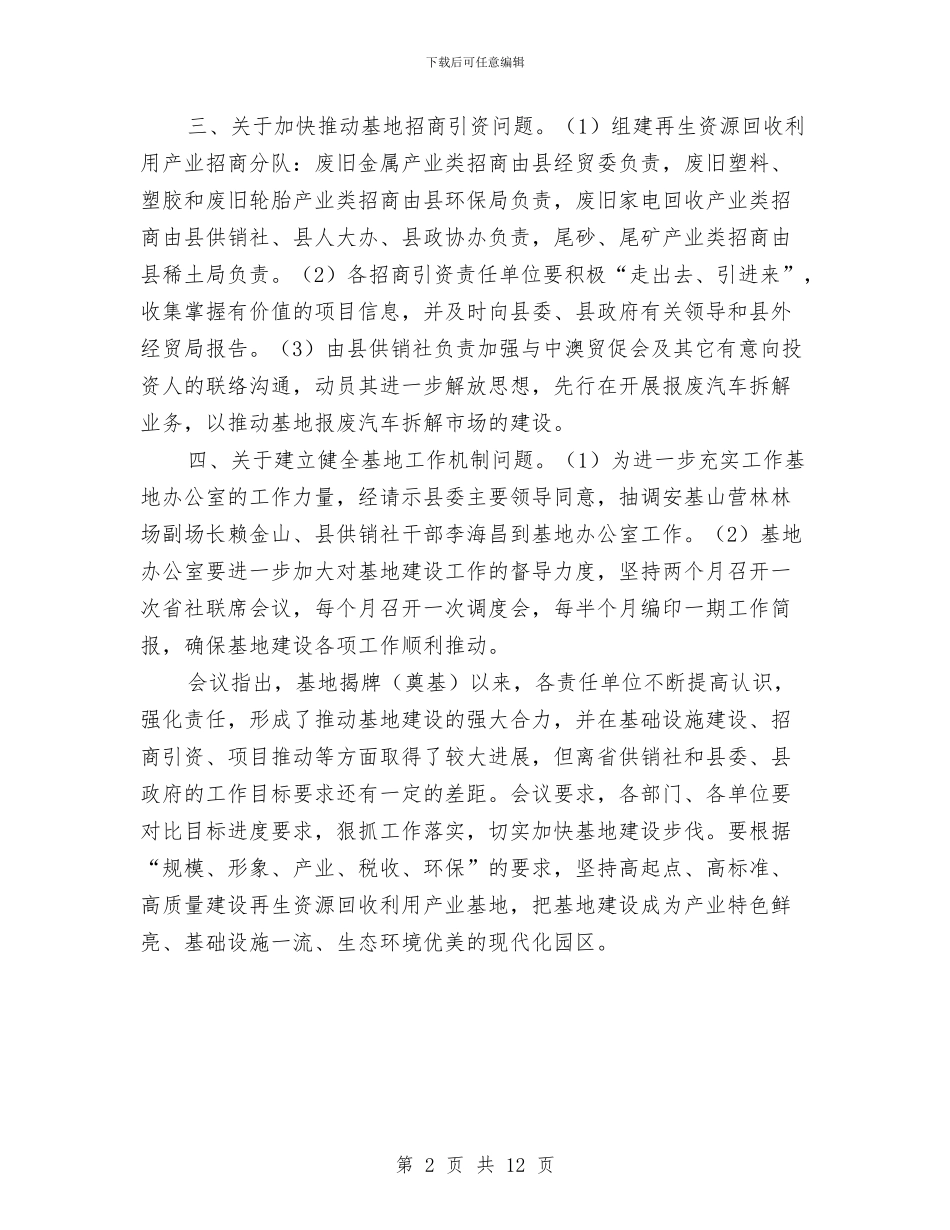

第1页共12页下载后可任意编辑三、关于加快推动基地招商引资问题
(1)组建再生资源回收利用产业招商分队:废旧金属产业类招商由县经贸委负责,废旧塑料、塑胶和废旧轮胎产业类招商由县环保局负责,废旧家电回
