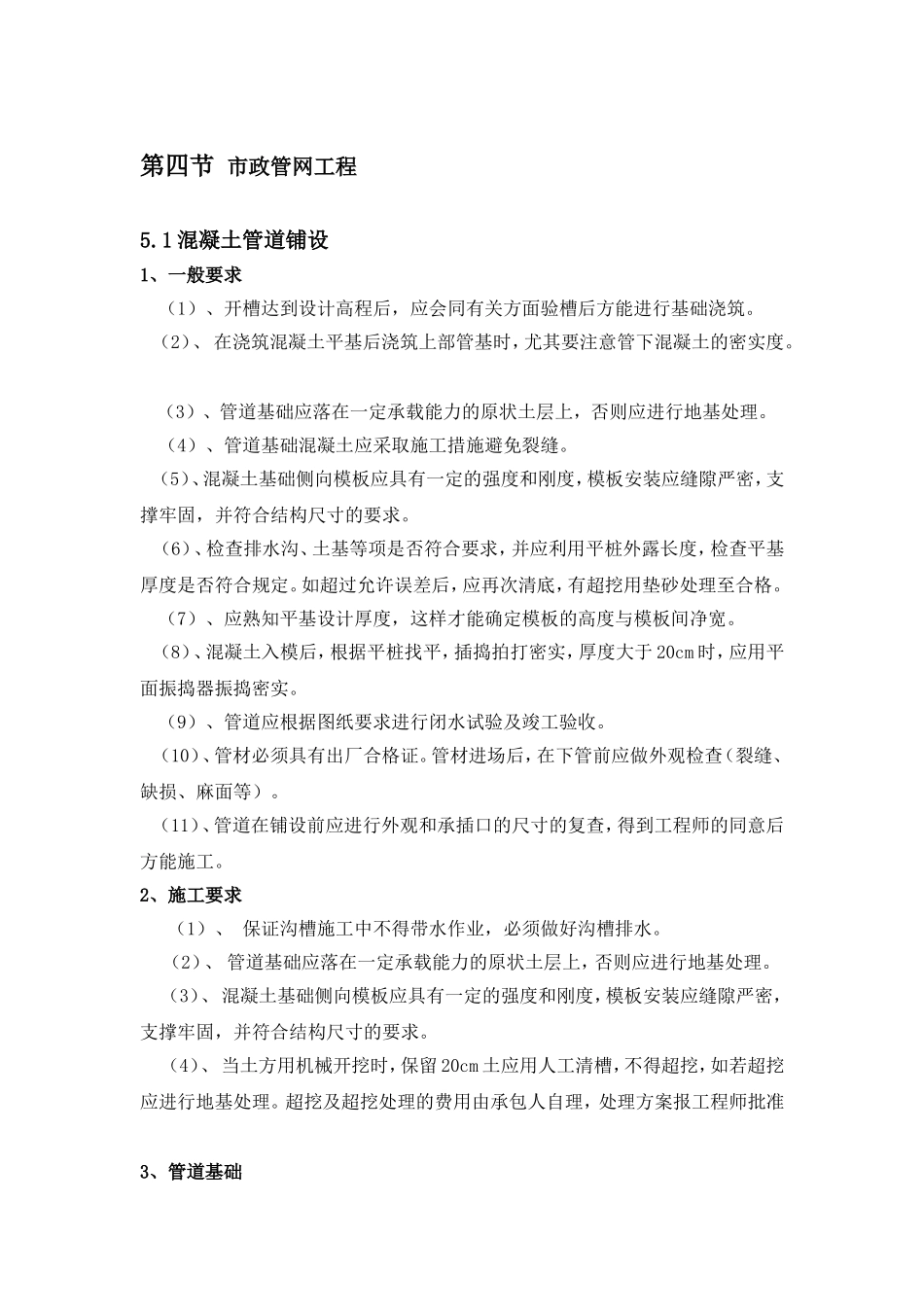

第四节市政管网工程5
1混凝土管道铺设1、一般要求(1)、开槽达到设计高程后,应会同有关方面验槽后方能进行基础浇筑
(2)、在浇筑混凝土平基后浇筑上部管基时,尤其要注意管下混凝土的密实度
(3)、管道基础应落在一定承载能力的原状土层上,否则应进行地基处理
(4)、管道基础混凝土应采取施工措施避免裂缝
(5)、混凝土基础侧向模板应具有一定的强度和刚度,模板安装应缝隙严密,支撑牢固,并符合结构尺寸的要求
(6)、检查排水沟、土基等项是否符合要求,并应利用平桩外露长度,检查平基厚度是否符合规定
如超过允许误差后,应再次清底,有超挖用垫砂处理至合格
(7)、应熟知平基设计厚度,这样才能确定模板的高度与模板间净宽
(8)、混凝土入模后,根据平桩找平,插捣拍打密实,厚度大于20cm时,应用平面振捣器振捣密实
(9)、管道应根据图纸要求进行闭水试验及竣工验收
(10)、管材必须具有出厂合格证
管材进场后,在下管前应做外观检查(裂缝、缺损、麻面等)
(11)、管道在铺设前应进行外观和承插口的尺寸的复查,得到工程师的同意后方能施工
2、施工要求(1)、保证沟槽施工中不得带水作业,必须做好沟槽排水
(2)、管道基础应落在一定承载能力的原状土层上,否则应进行地基处理
(3)、混凝土基础侧向模板应具有一定的强度和刚度,模板安装应缝隙严密,支撑牢固,并符合结构尺寸的要求
(4)、当土方用机械开挖时,保留20cm土应用人工清槽,不得超挖,如若超挖应进行地基处理
超挖及超挖处理的费用由承包人自理,处理方案报工程师批准3、管道基础(1)、基槽开挖至设计标高,复测无误后,经现场监理工程师验收合格后方可进行管道基础施工,管道基础必须座落在密实原土或换填土压实的路基上
(2)、砼基础施工1)根据管道轴线、基础尺寸及高程安装模板
模板要支撑牢固,安装顺直,其尺寸、高程要符合设计要求,并经监理工程师验收合格后方可进
