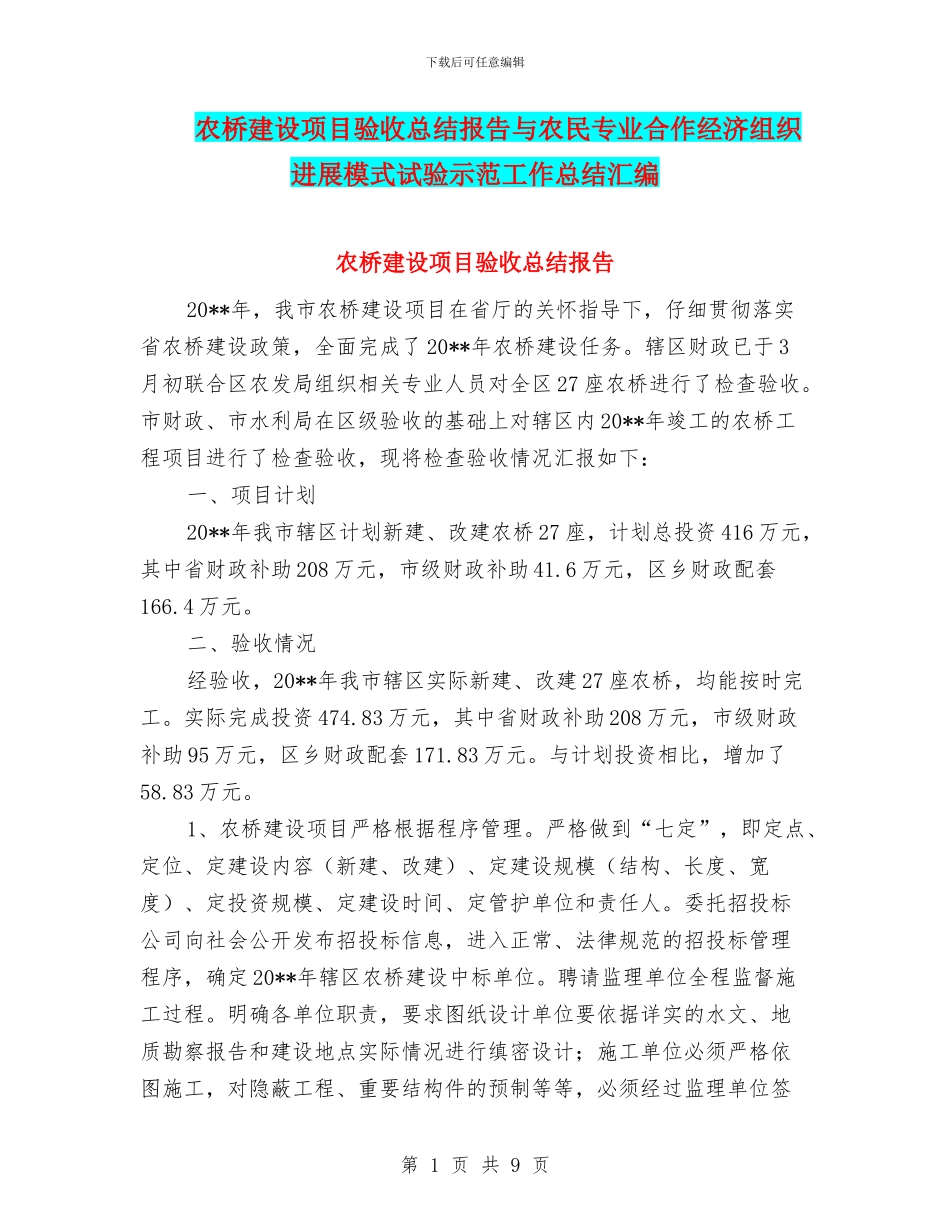

下载后可任意编辑农桥建设项目验收总结报告与农民专业合作经济组织进展模式试验示范工作总结汇编农桥建设项目验收总结报告20**年,我市农桥建设项目在省厅的关怀指导下,仔细贯彻落实省农桥建设政策,全面完成了20**年农桥建设任务。辖区财政已于3月初联合区农发局组织相关专业人员对全区27座农桥进行了检查验收。市财政、市水利局在区级验收的基础上对辖区内20**年竣工的农桥工程项目进行了检查验收,现将检查验收情况汇报如下:一、项目计划20**年我市辖区计划新建、改建农桥27座,计划总投资416万元,其中省财政补助208万元,市级财政补助41.6万元,区乡财政配套166.4万元。二、验收情况经验收,20**年我市辖区实际新建、改建27座农桥,均能按时完工。实际完成投资474.83万元,其中省财政补助208万元,市级财政补助95万元,区乡财政配套171.83万元。与计划投资相比,增加了58.83万元。1、农桥建设项目严格根据程序管理。严格做到“七定”,即定点、定位、定建设内容(新建、改建)、定建设规模(结构、长度、宽度)、定投资规模、定建设时间、定管护单位和责任人。委托招投标公司向社会公开发布招投标信息,进入正常、法律规范的招投标管理程序,确定20**年辖区农桥建设中标单位。聘请监理单位全程监督施工过程。明确各单位职责,要求图纸设计单位要依据详实的水文、地质勘察报告和建设地点实际情况进行缜密设计;施工单位必须严格依图施工,对隐蔽工程、重要结构件的预制等等,必须经过监理单位签第1页共9页下载后可任意编辑字认可;监理单位必须对每一座农桥建设进行全程监理,尤其是桥梁开工、主要结构件浇铸、各种建材测试检验等等,都要求出具和留存法定手续。为保质保量完成农桥建设任务奠定了坚实的基础。2、农桥建设资金严格根据规定管理。实行县级报账制管理。辖区政府及时下达农桥建设任务的文件,明确了各镇(园区)的建设任务和资金配套的额度,确保了20**年度农桥项目配套资金的及时、足额到位。根据《市农业项目资金报账制管理办法》要求,依据施工合同,依据监理开工令、支付令,根据工程进度预拨工程款,项目完工验收合格后还预留了部分资金作为工程保证金,在保证期结束后无重大建设质量问题时再拨付到位。3、项目档案管理法律规范,资产移交及时。明确分工,确保档案及时完成归档。注重加强日常管理,及时做好竣工决算、竣工审计和财务结算等工作,及时与各镇(园区)签定管护协议、落实管护责任,及时做好财产移交工作。三、优势与问题我市辖区农桥建设工作,领导高度重视,部门配合法律规范运作,重抓质量,群众满意。依靠专业的工程专家、监管单位进行规划和管理,经过严格公开招投标产生的施工队伍能良好完成施工任务。财政按进度足额拨付工程款,也为桥梁建设按时保质完工提供了有力保障。农桥验收的主要问题在于审计程序复杂,辖区政府要求农桥项目必须由审计部门进行审计,时间较长,影响及时进行竣工决算。第2页共9页下载后可任意编辑农民专业合作经济组织进展模式试验示范工作总结XX年上半年农民专业合作经济组织进展模式试验示范工作总结XX年,农民专业合作经济组织进展模式继续被市委、市政府列为全市65个科学进展模式之一,并由试验层次转为了示范层次,市农合联、**南县农合联被列为示范点。对此,我社高度重视,根据市委、市政府《关于强力推动XX年科学进展模式试验示范工作的通知》要求,将此项工作摆上了重要日程,积极实行有效措施,扎实推动农民专业合作经济组织进展模式试验示范工作,并取得了阶段性成果。(转载请注明来自:好:///)一、加强领导,全力推动今年以来,市供销社、市农合联对农民专业合作经济组织进展模式试验示范工作精心组织,周密部署,全力推动,做到了“七个到位”:一是组织领导到位。成立了由市供销社主任、农合联会长李元新同志任组长,市供销社调研员、党委副书记刘桂芹,市供销社副主任、农合联副会长张树勤,市供销社副调研员、农合联秘书长杜九如为副组长的农民专业合作经济组织进展模式试验示范工作领导小组,下设办公室并确定了具体工作人员。二是动员部署到位。召开了由各县(市)区农合联会长、秘书长参加的动员...
