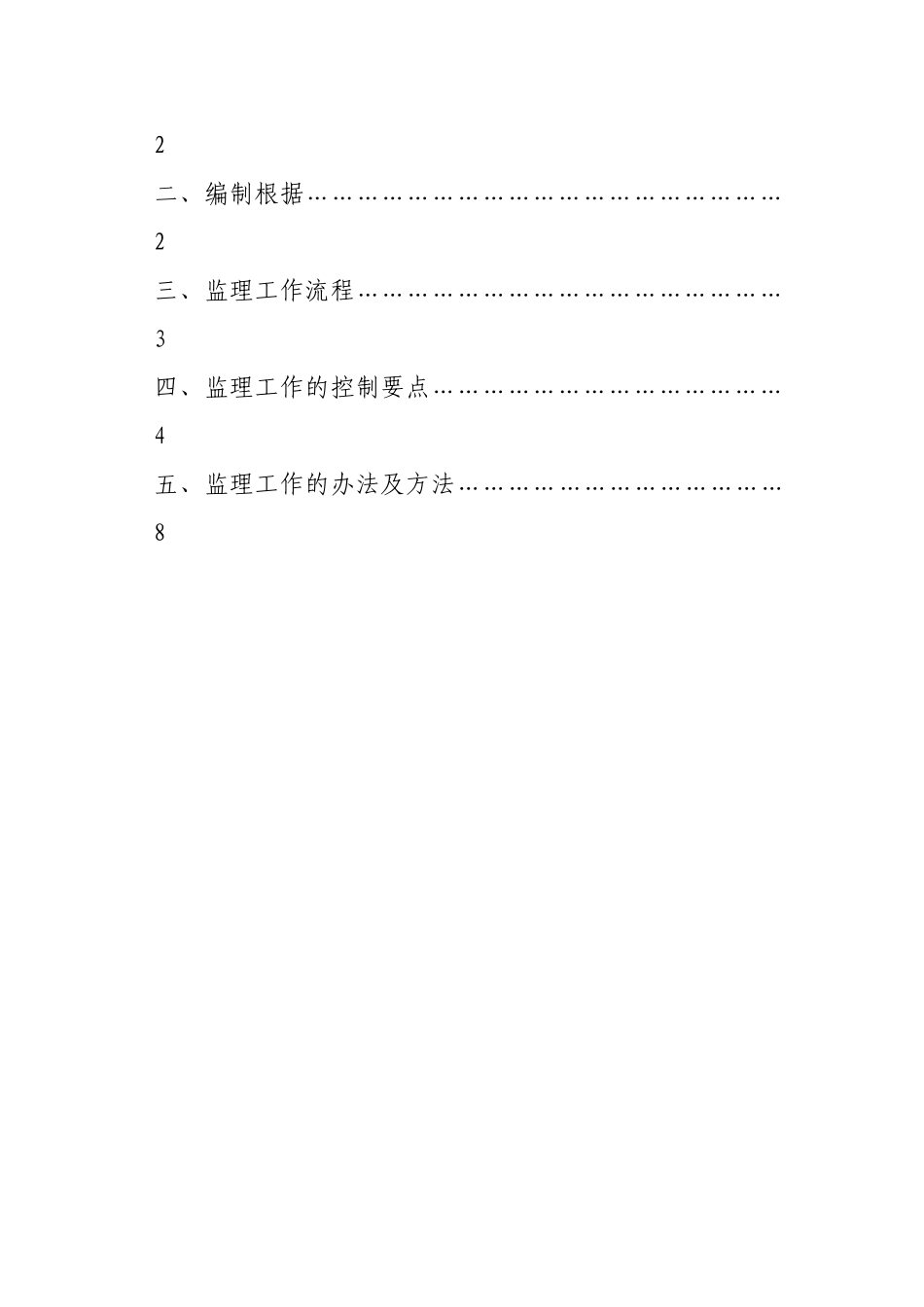

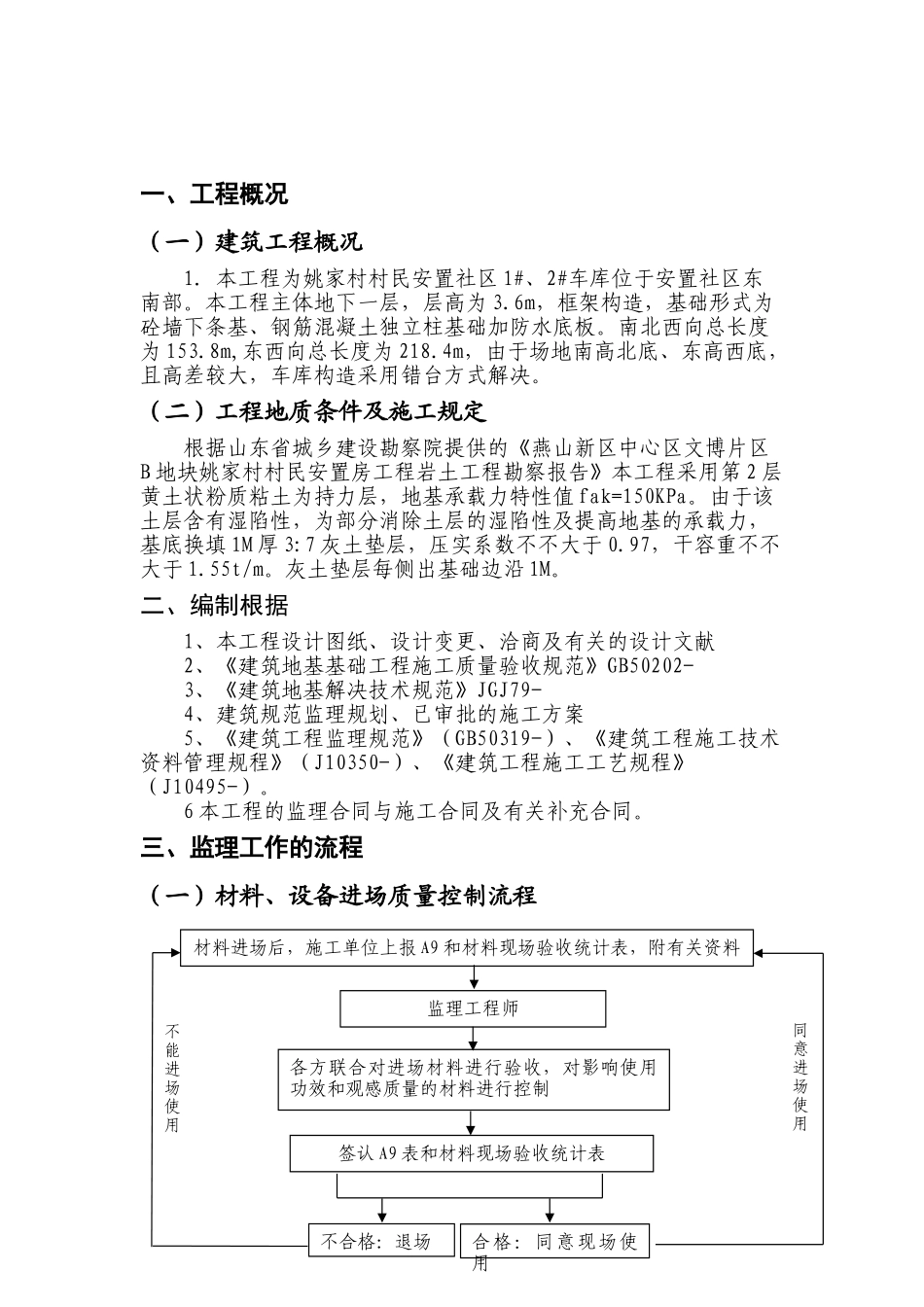

文献编号:SQ—JLB030姚家村村民安置房工程土方回填工程监理实施细则编制人:编制时间:年月日审批人:审批时间:年月日山东三强建设咨询有限公司姚家村村民安置房项目监理部目录一、工程概况…………………………………………………2二、编制根据…………………………………………………2三、监理工作流程……………………………………………3四、监理工作的控制要点……………………………………4五、监理工作的办法及方法…………………………………8一、工程概况(一)建筑工程概况1.本工程为姚家村村民安置社区1#、2#车库位于安置社区东南部。本工程主体地下一层,层高为3.6m,框架构造,基础形式为砼墙下条基、钢筋混凝土独立柱基础加防水底板。南北西向总长度为153.8m,东西向总长度为218.4m,由于场地南高北底、东高西底,且高差较大,车库构造采用错台方式解决。(二)工程地质条件及施工规定根据山东省城乡建设勘察院提供的《燕山新区中心区文博片区B地块姚家村村民安置房工程岩土工程勘察报告》本工程采用第2层黄土状粉质粘土为持力层,地基承载力特性值fak=150KPa。由于该土层含有湿陷性,为部分消除土层的湿陷性及提高地基的承载力,基底换填1M厚3:7灰土垫层,压实系数不不大于0.97,干容重不不大于1.55t/m。灰土垫层每侧出基础边沿1M。二、编制根据1、本工程设计图纸、设计变更、洽商及有关的设计文献2、《建筑地基基础工程施工质量验收规范》GB50202-3、《建筑地基解决技术规范》JGJ79-4、建筑规范监理规划、已审批的施工方案5、《建筑工程监理规范》(GB50319-)、《建筑工程施工技术资料管理规程》(J10350-)、《建筑工程施工工艺规程》(J10495-)。6本工程的监理合同与施工合同及有关补充合同。三、监理工作的流程(一)材料、设备进场质量控制流程同意进场使用不能进场使用材料进场后,施工单位上报A9和材料现场验收统计表,附有关资料监理工程师各方联合对进场材料进行验收,对影响使用功效和观感质量的材料进行控制签认A9表和材料现场验收统计表不合格:退场合格:同意现场使用(二)隐蔽工程质量控制流程四、监理工作的控制要点(一)土料规定及含水量控制1、塑性指数15-20的粘性土以及含有一定数量粘性土的中粒土和粗粒土均适宜用灰土拌合。2、塑性指数偏大的粘性土,要加强粉碎,粉碎后土块的最大尺寸不应不不大于15mm。塑性指数10下列的亚砂土和砂土,使用石灰较多,难于碾压成型,应采用适宜的方法。3、熟化石灰可采用磨细生石灰,熟化石灰颗粒粒径不得不不大于5mm4、填土土料含水量的大小,直接影响到扎实(碾压)的质量,在扎实(碾压)前应先实验,以得到符合密实度规定条件下的最优含水量和最少扎实(碾压)遍数。(二)基底解决(1)灰土回填前应先去除基底上垃圾、杂物,施工后应有避免水浸泡的方法,避免雨雪天气是滞水流入填方区,浸泡地基;(2)灰土回填前基底浮土因进行去除或将基底充足扎实或碾压不合格承包单位自检合格填写隐蔽工程验收统计及有关报验资料项目经理部有关人员1.检查资料内容2.现场检查、验收专业监理工程师在隐蔽工程验收统计及有关报验资料上签字专业监理工程师进行下道工序项目经理部签发《监理工程师告知单》规定承包单位整治专业监理工程师签写《工程隐蔽会签单》项目经理部和项目监理部密实;(3)填土前,应对填方基底和已完毕隐蔽工程进行检查和中间验收,并作好检查及验收统计。(三)铺土厚度和压实遍数由于本工程面积较大,现场灰土施工采用大型机械(震动压路机)设备进行施工,灰土每层虚铺铺土厚度按照每层30cm左右进行施工,回填厚度1m,分四至五步进行回填和压实遍数视土的性质、设计规定的压实系数和使用的压实机具性能而定。填土施工时的分层厚度及压实遍数压实机具分层厚度(mm)每层压实遍数平碾250~3006~8振动压实机250~3503~4柴油打夯机200~2503~4人工打夯不不不大于2003~4(四)灰土压实办法1、机械压实(车库灰土换填)(1)本工程采用压路机进行填方压实,为确保填土压实的均匀性及密实度,避免碾轮下陷,提高碾压效率,在碾压机械碾压之前,宜先用挖掘机低速预压,使表面平实;或直接采用...
