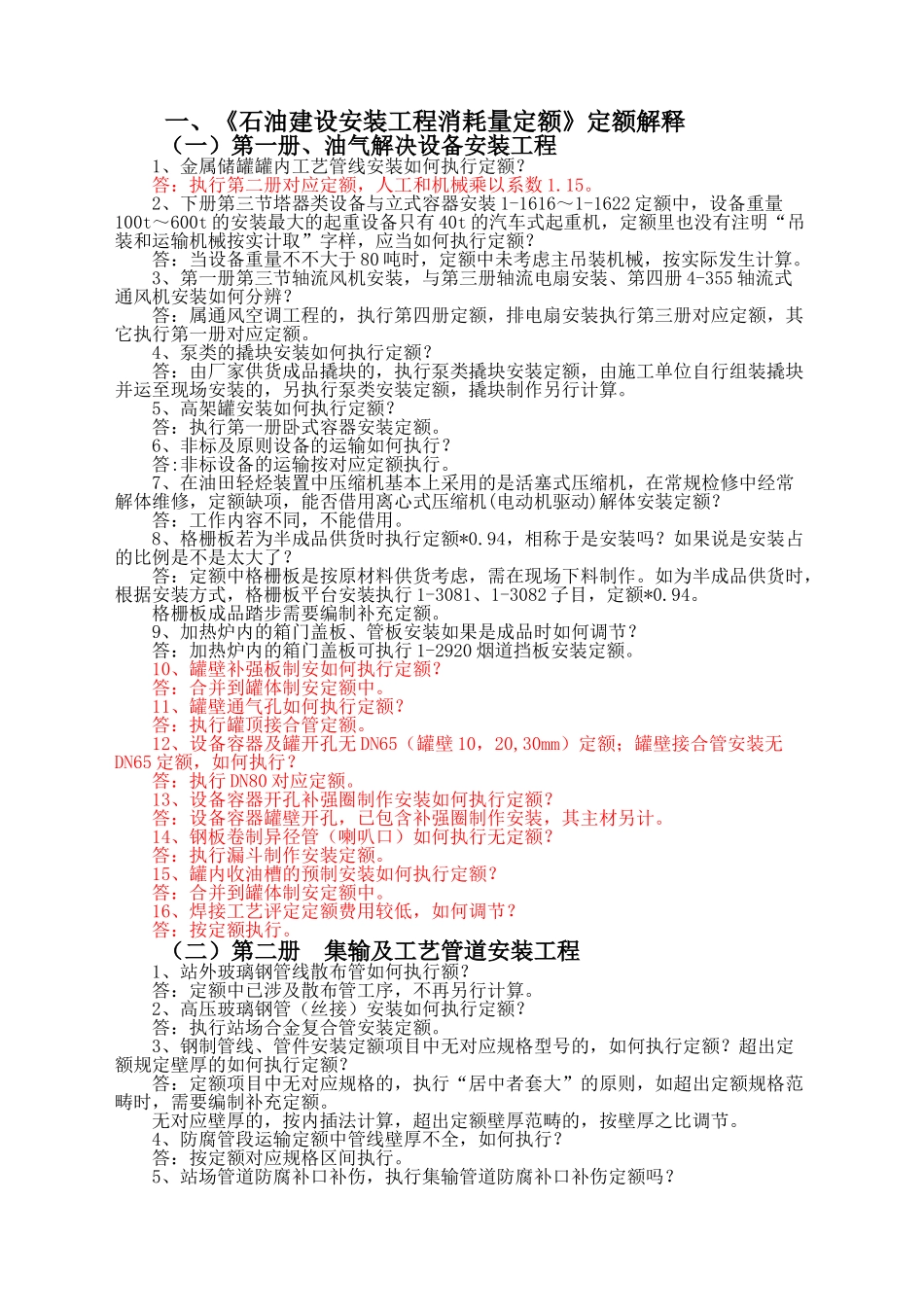

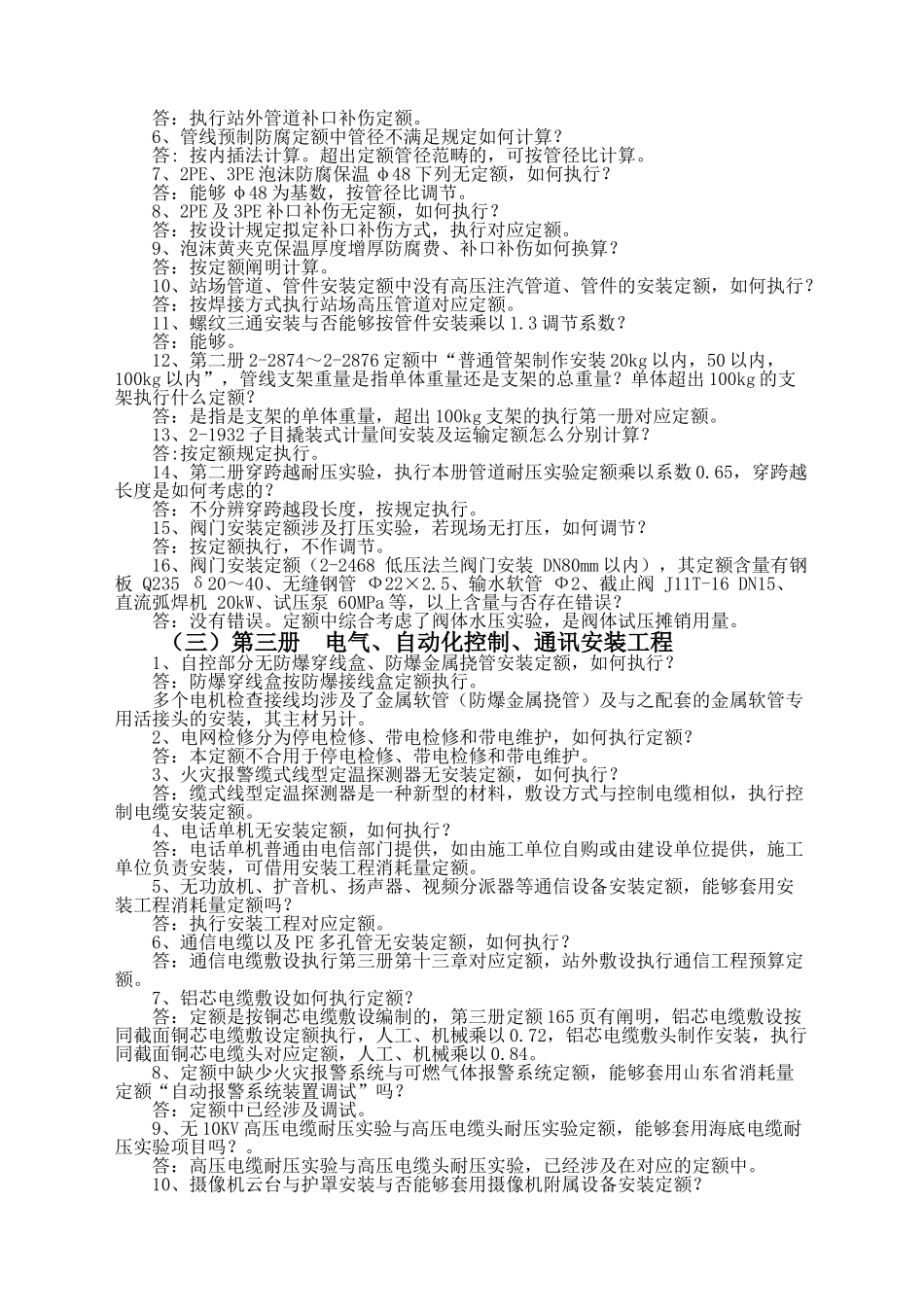

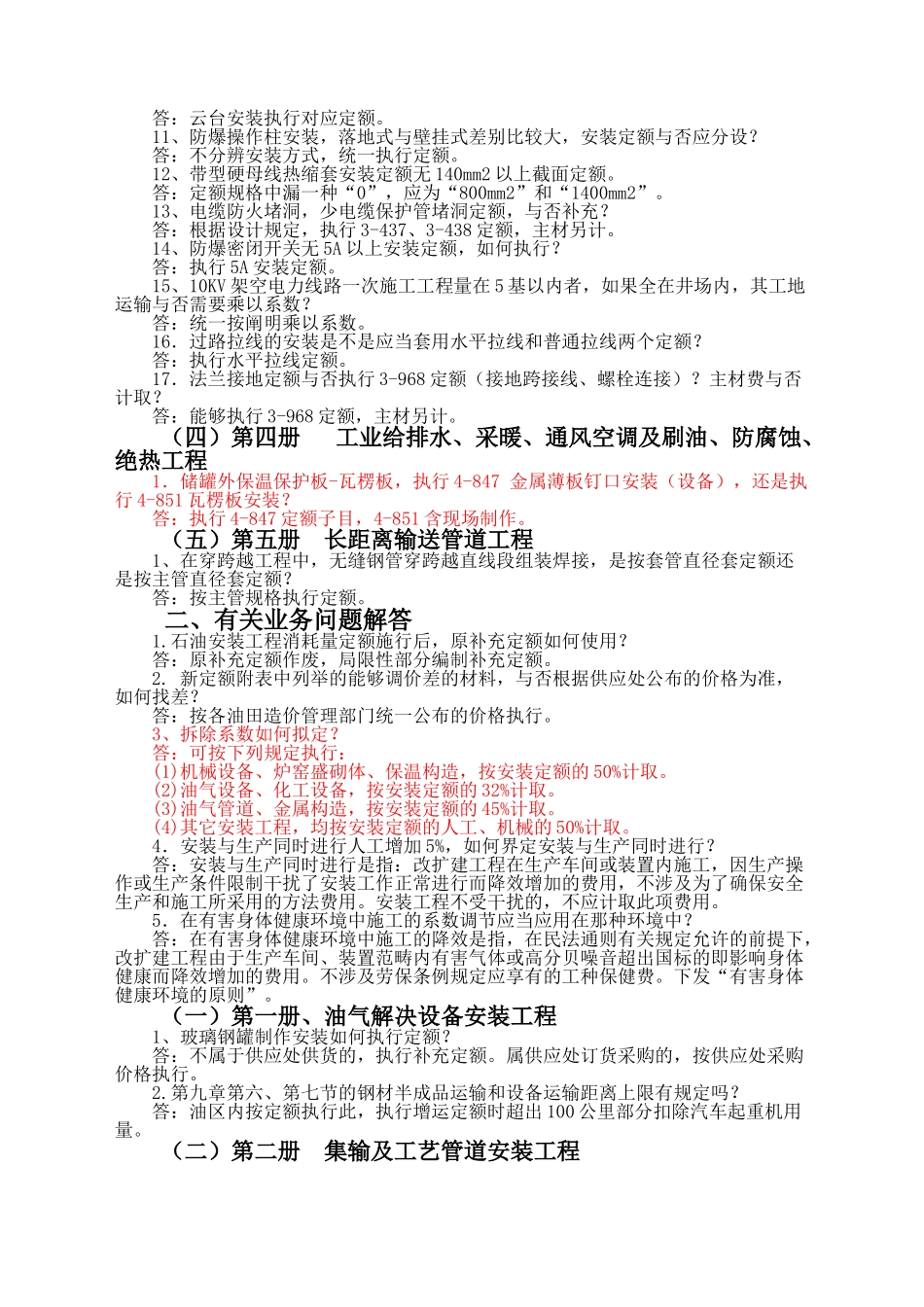

一、《石油建设安装工程消耗量定额》定额解释(一)第一册、油气解决设备安装工程1、金属储罐罐内工艺管线安装如何执行定额?答:执行第二册对应定额,人工和机械乘以系数1.15。2、下册第三节塔器类设备与立式容器安装1-1616~1-1622定额中,设备重量100t~600t的安装最大的起重设备只有40t的汽车式起重机,定额里也没有注明“吊装和运输机械按实计取”字样,应当如何执行定额?答:当设备重量不不大于80吨时,定额中未考虑主吊装机械,按实际发生计算。3、第一册第三节轴流风机安装,与第三册轴流电扇安装、第四册4-355轴流式通风机安装如何分辨?答:属通风空调工程的,执行第四册定额,排电扇安装执行第三册对应定额,其它执行第一册对应定额。4、泵类的撬块安装如何执行定额?答:由厂家供货成品撬块的,执行泵类撬块安装定额,由施工单位自行组装撬块并运至现场安装的,另执行泵类安装定额,撬块制作另行计算。5、高架罐安装如何执行定额?答:执行第一册卧式容器安装定额。6、非标及原则设备的运输如何执行?答:非标设备的运输按对应定额执行。7、在油田轻烃装置中压缩机基本上采用的是活塞式压缩机,在常规检修中经常解体维修,定额缺项,能否借用离心式压缩机(电动机驱动)解体安装定额?答:工作内容不同,不能借用。8、格栅板若为半成品供货时执行定额*0.94,相称于是安装吗?如果说是安装占的比例是不是太大了?答:定额中格栅板是按原材料供货考虑,需在现场下料制作。如为半成品供货时,根据安装方式,格栅板平台安装执行1-3081、1-3082子目,定额*0.94。格栅板成品踏步需要编制补充定额。9、加热炉内的箱门盖板、管板安装如果是成品时如何调节?答:加热炉内的箱门盖板可执行1-2920烟道挡板安装定额。10、罐壁补强板制安如何执行定额?答:合并到罐体制安定额中。11、罐壁通气孔如何执行定额?答:执行罐顶接合管定额。12、设备容器及罐开孔无DN65(罐壁10,20,30mm)定额;罐壁接合管安装无DN65定额,如何执行?答:执行DN80对应定额。13、设备容器开孔补强圈制作安装如何执行定额?答:设备容器罐壁开孔,已包含补强圈制作安装,其主材另计。14、钢板卷制异径管(喇叭口)如何执行无定额?答:执行漏斗制作安装定额。15、罐内收油槽的预制安装如何执行定额?答:合并到罐体制安定额中。16、焊接工艺评定定额费用较低,如何调节?答:按定额执行。(二)第二册集输及工艺管道安装工程1、站外玻璃钢管线散布管如何执行额?答:定额中已涉及散布管工序,不再另行计算。2、高压玻璃钢管(丝接)安装如何执行定额?答:执行站场合金复合管安装定额。3、钢制管线、管件安装定额项目中无对应规格型号的,如何执行定额?超出定额规定壁厚的如何执行定额?答:定额项目中无对应规格的,执行“居中者套大”的原则,如超出定额规格范畴时,需要编制补充定额。无对应壁厚的,按内插法计算,超出定额壁厚范畴的,按壁厚之比调节。4、防腐管段运输定额中管线壁厚不全,如何执行?答:按定额对应规格区间执行。5、站场管道防腐补口补伤,执行集输管道防腐补口补伤定额吗?答:执行站外管道补口补伤定额。6、管线预制防腐定额中管径不满足规定如何计算?答:按内插法计算。超出定额管径范畴的,可按管径比计算。7、2PE、3PE泡沫防腐保温φ48下列无定额,如何执行?答:能够φ48为基数,按管径比调节。8、2PE及3PE补口补伤无定额,如何执行?答:按设计规定拟定补口补伤方式,执行对应定额。9、泡沫黄夹克保温厚度增厚防腐费、补口补伤如何换算?答:按定额阐明计算。10、站场管道、管件安装定额中没有高压注汽管道、管件的安装定额,如何执行?答:按焊接方式执行站场高压管道对应定额。11、螺纹三通安装与否能够按管件安装乘以1.3调节系数?答:能够。12、第二册2-2874~2-2876定额中“普通管架制作安装20kg以内,50以内,100kg以内”,管线支架重量是指单体重量还是支架的总重量?单体超出100kg的支架执行什么定额?答:是指是支架的单体重量,超出100kg支架的执行第一册对应定额。13、2-1932子目撬装式计量间安装及运输定额怎么分别计算?答:按定额规定执行。14、第二册穿跨越耐压...
