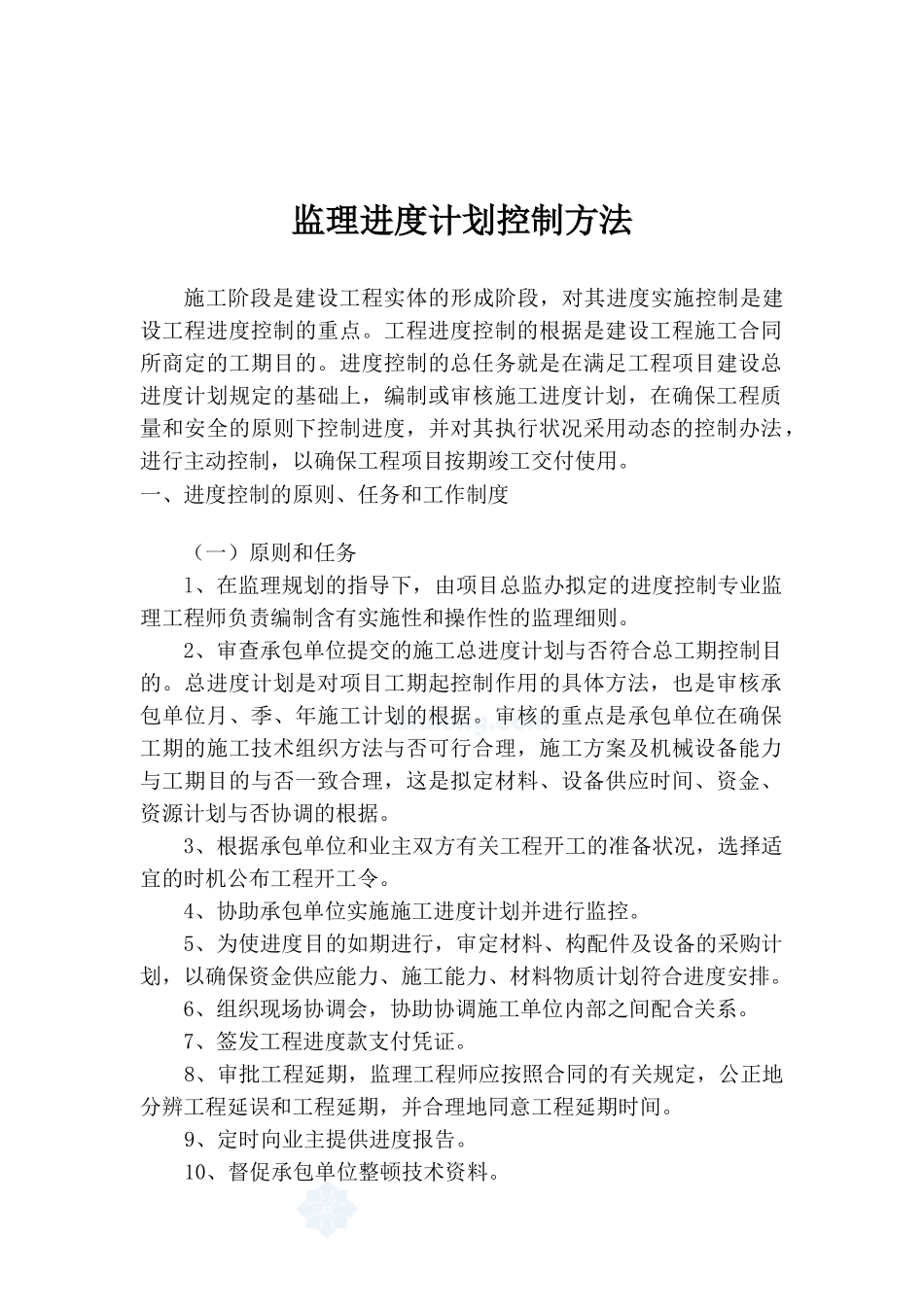

陵阳镇农村公路水梗路扩面延伸工程监理进度计划控制措施青阳县交通建设工程总监办6月9日监理进度计划控制方法施工阶段是建设工程实体的形成阶段,对其进度实施控制是建设工程进度控制的重点
工程进度控制的根据是建设工程施工合同所商定的工期目的
进度控制的总任务就是在满足工程项目建设总进度计划规定的基础上,编制或审核施工进度计划,在确保工程质量和安全的原则下控制进度,并对其执行状况采用动态的控制办法,进行主动控制,以确保工程项目按期竣工交付使用
一、进度控制的原则、任务和工作制度(一)原则和任务l、在监理规划的指导下,由项目总监办拟定的进度控制专业监理工程师负责编制含有实施性和操作性的监理细则
2、审查承包单位提交的施工总进度计划与否符合总工期控制目的
总进度计划是对项目工期起控制作用的具体方法,也是审核承包单位月、季、年施工计划的根据
审核的重点是承包单位在确保工期的施工技术组织方法与否可行合理,施工方案及机械设备能力与工期目的与否一致合理,这是拟定材料、设备供应时间、资金、资源计划与否协调的根据
3、根据承包单位和业主双方有关工程开工的准备状况,选择适宜的时机公布工程开工令
4、协助承包单位实施施工进度计划并进行监控
5、为使进度目的如期进行,审定材料、构配件及设备的采购计划,以确保资金供应能力、施工能力、材料物质计划符合进度安排
6、组织现场协调会,协助协调施工单位内部之间配合关系
7、签发工程进度款支付凭证
8、审批工程延期,监理工程师应按照合同的有关规定,公正地分辨工程延误和工程延期,并合理地同意工程延期时间
9、定时向业主提供进度报告
10、督促承包单位整顿技术资料
11、整顿工程进度资料
(二)进度控制工作制度1、开工报告审批制度:报告建立进度台帐,将实际进度与计划进度运用前锋线比照分析
2、计划进度审批制度:定时进行进度的风险分析,针对不同的因素,督促施工单位及时纠偏
