施工操作平台施工方案一、工程概况本工程位于深圳市南山区马家龙大新路,主楼为24层及14层,地下室三层为连体车库;本工程因没有施工场地,经项目部研讨决定搭设一座钢筋制作施工操作平台,以满足现场施工使用
施工操作平台脚手架均采用扣件式钢管脚手架,立杆纵距1m,横距0
5m,架高3m,连墙件固定于基坑边水沟侧二、编制根据2
1《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-)2
2《建筑地基基础设计规范》(GB50007-)2
3《建筑构造荷载规范》(GB50009-)2
4《建筑施工安全手册》三、重要构件及图形3
1重要构成构件及材料:立杆、纵向水平杆、横向水平杆、扣件、剪刀撑、横向支撑、拉结件

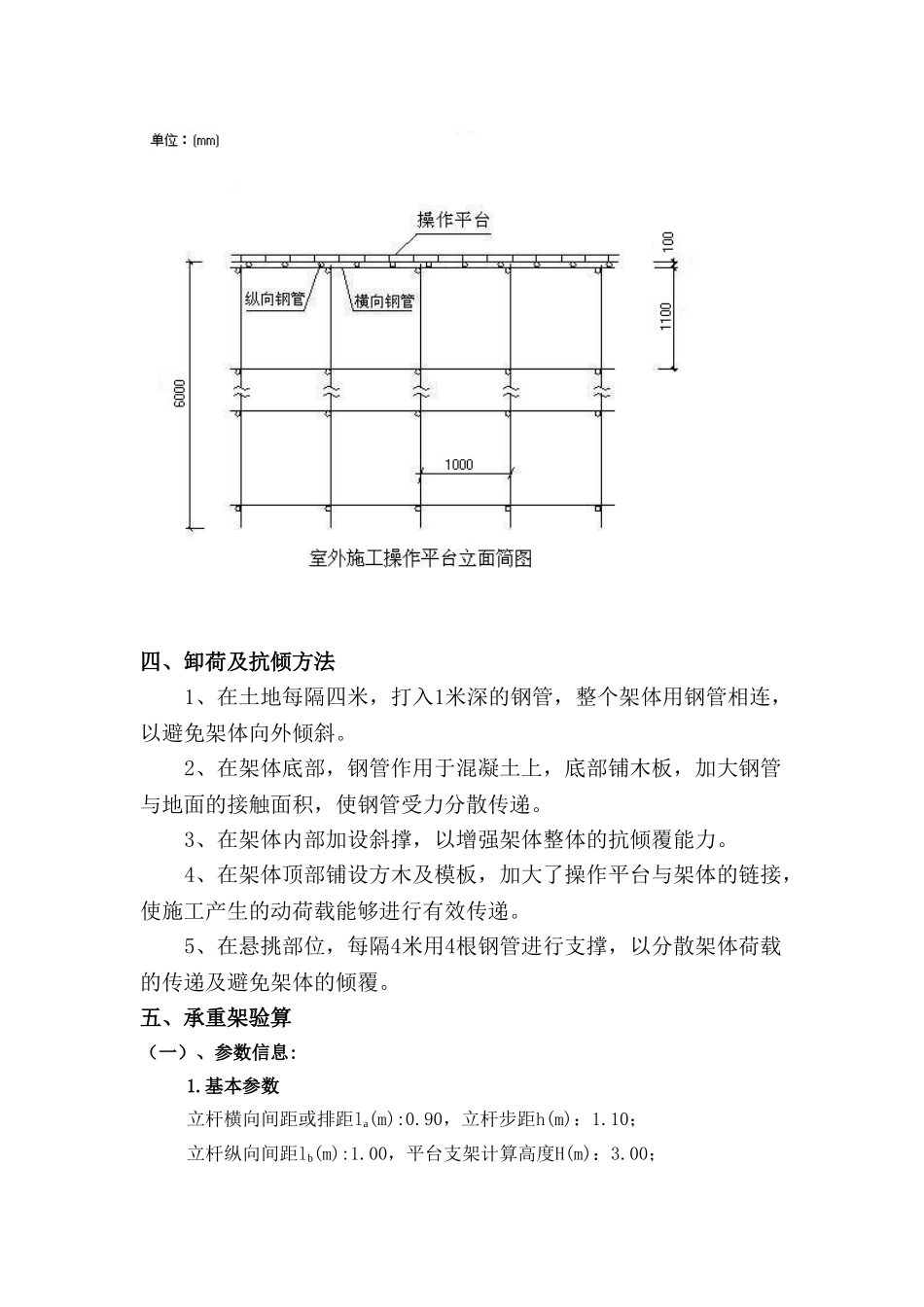

8cm钢管,木板
2架体立面及剖面图四、卸荷及抗倾方法1、在土地每隔四米,打入1米深的钢管,整个架体用钢管相连,以避免架体向外倾斜
2、在架体底部,钢管作用于混凝土上,底部铺木板,加大钢管与地面的接触面积,使钢管受力分散传递
3、在架体内部加设斜撑,以增强架体整体的抗倾覆能力
4、在架体顶部铺设方木及模板,加大了操作平台与架体的链接,使施工产生的动荷载能够进行有效传递
5、在悬挑部位,每隔4米用4根钢管进行支撑,以分散架体荷载的传递及避免架体的倾覆

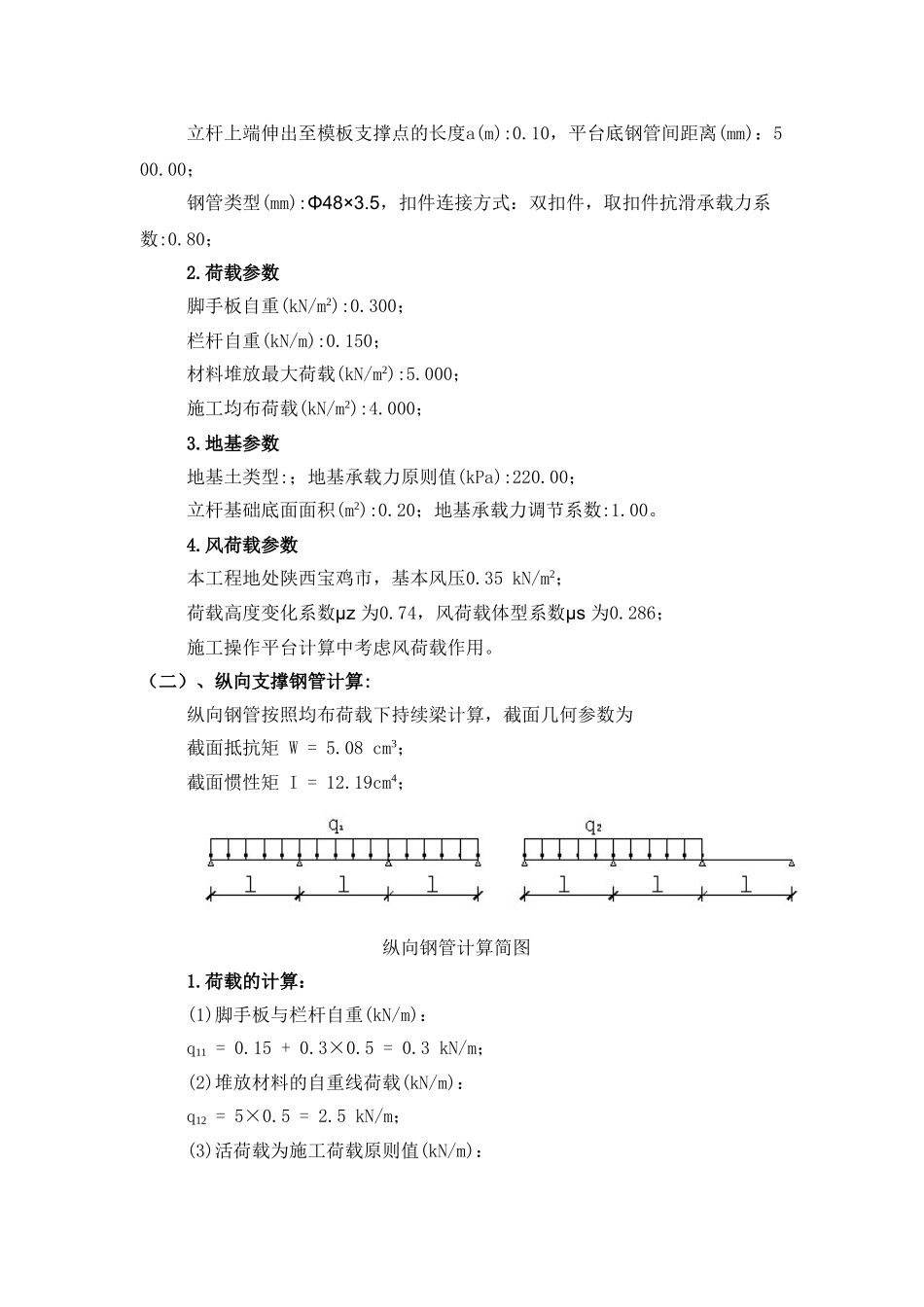

五、承重架验算(一)、参数信息:1
基本参数立杆横向间距或排距la(m):0
90,立杆步距h(m):1
10;立杆纵向间距lb(m):1
00,平台支架计算高度H(m):3
00;立杆上端伸出至模板支撑点的长度a(m):0
10,平台底钢管间距离(mm):500
00;钢管类型(mm):Φ48×3
5,扣件连接方式:双扣件,取扣件抗滑承载力系数:0
荷载参数脚手板自重(kN/m2):0
300;栏杆自重(kN/m):0
150;材料堆放最大荷载(kN/m2):5
000;施工均布荷载(kN/m2):
