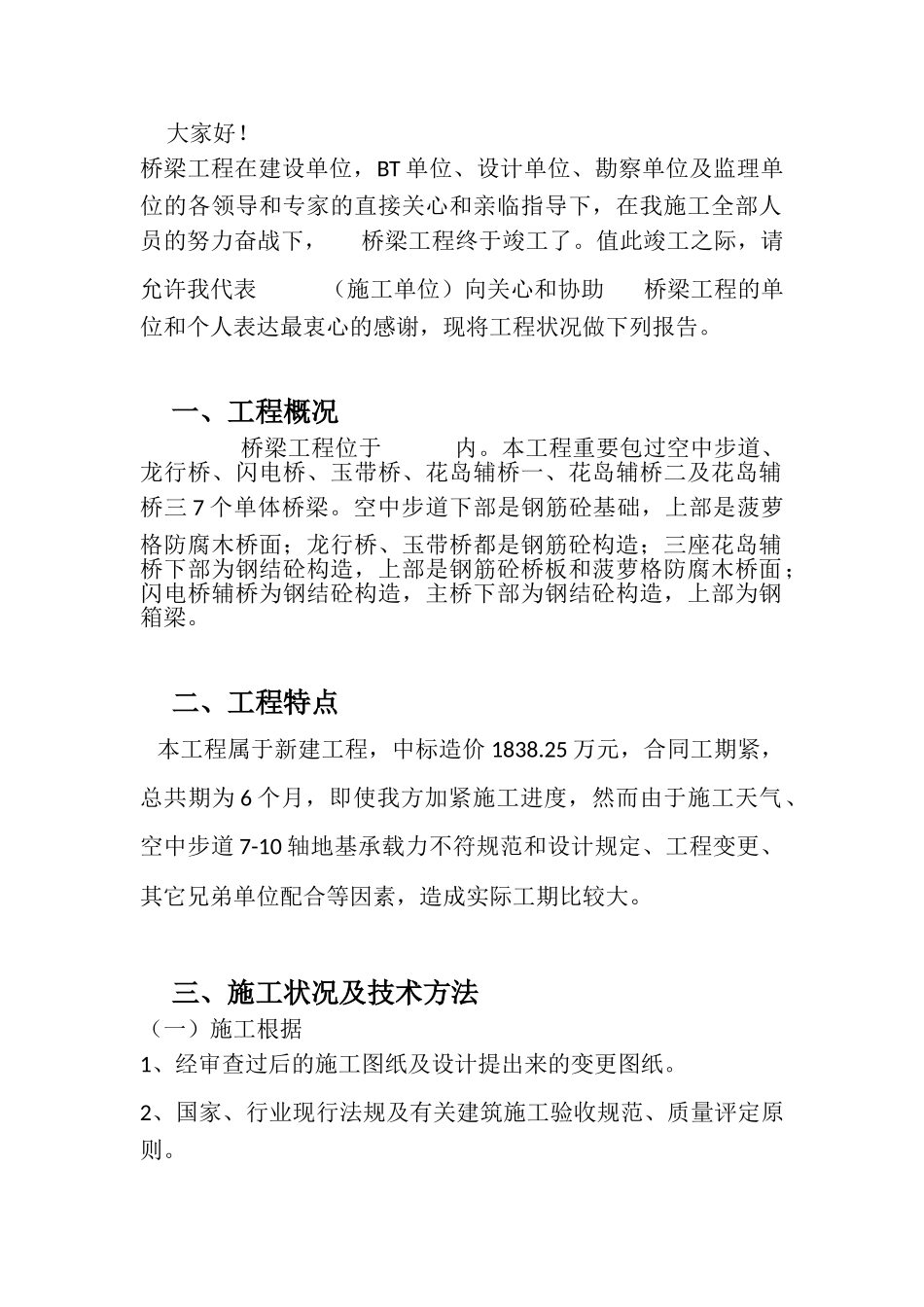

桥梁工程竣工总结施工单位:日期:桥梁工程竣工总结尊敬的各位领导、各位专家:大家好
桥梁工程在建设单位,BT单位、设计单位、勘察单位及监理单位的各领导和专家的直接关心和亲临指导下,在我施工全部人员的努力奋战下,桥梁工程终于竣工了
值此竣工之际,请允许我代表(施工单位)向关心和协助桥梁工程的单位和个人表达最衷心的感谢,现将工程状况做下列报告
一、工程概况桥梁工程位于内
本工程重要包过空中步道、龙行桥、闪电桥、玉带桥、花岛辅桥一、花岛辅桥二及花岛辅桥三7个单体桥梁
空中步道下部是钢筋砼基础,上部是菠萝格防腐木桥面;龙行桥、玉带桥都是钢筋砼构造;三座花岛辅桥下部为钢结砼构造,上部是钢筋砼桥板和菠萝格防腐木桥面;闪电桥辅桥为钢结砼构造,主桥下部为钢结砼构造,上部为钢箱梁
二、工程特点本工程属于新建工程,中标造价1838
25万元,合同工期紧,总共期为6个月,即使我方加紧施工进度,然而由于施工天气、空中步道7-10轴地基承载力不符规范和设计规定、工程变更、其它兄弟单位配合等因素,造成实际工期比较大

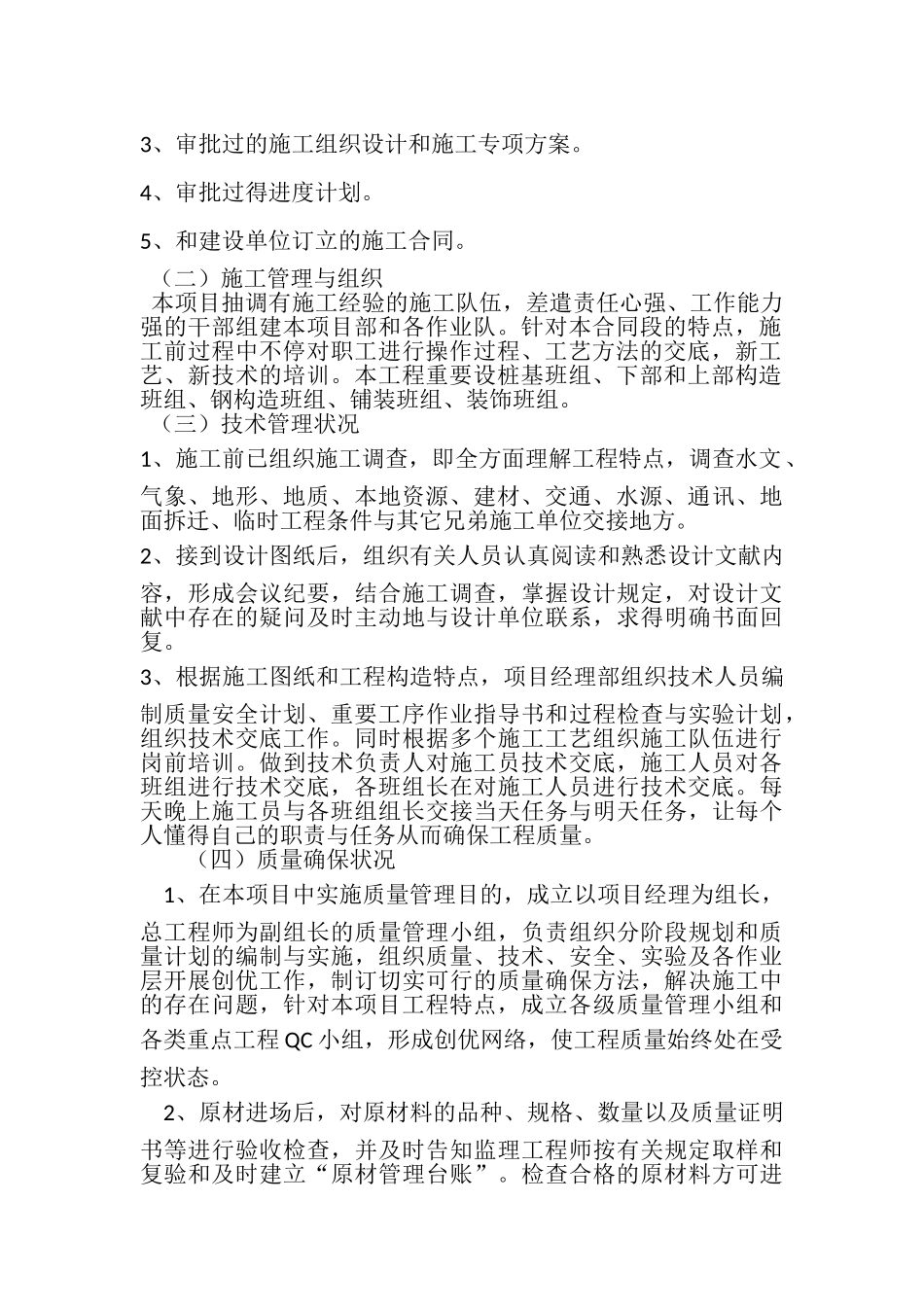

三、施工状况及技术方法(一)施工根据1、经审查过后的施工图纸及设计提出来的变更图纸
2、国家、行业现行法规及有关建筑施工验收规范、质量评定原则
3、审批过的施工组织设计和施工专项方案
4、审批过得进度计划
5、和建设单位订立的施工合同
(二)施工管理与组织本项目抽调有施工经验的施工队伍,差遣责任心强、工作能力强的干部组建本项目部和各作业队
针对本合同段的特点,施工前过程中不停对职工进行操作过程、工艺方法的交底,新工艺、新技术的培训
本工程重要设桩基班组、下部和上部构造班组、钢构造班组、铺装班组、装饰班组
(三)技术管理状况1、施工前已组织施工调查,即全方面理解工程特点,调查水文、气象、地形、地质、本地资源、建材、交通、水源、通讯、地面拆迁、临时工程条件与其它兄弟施工单位交接地方
2、接到设计
