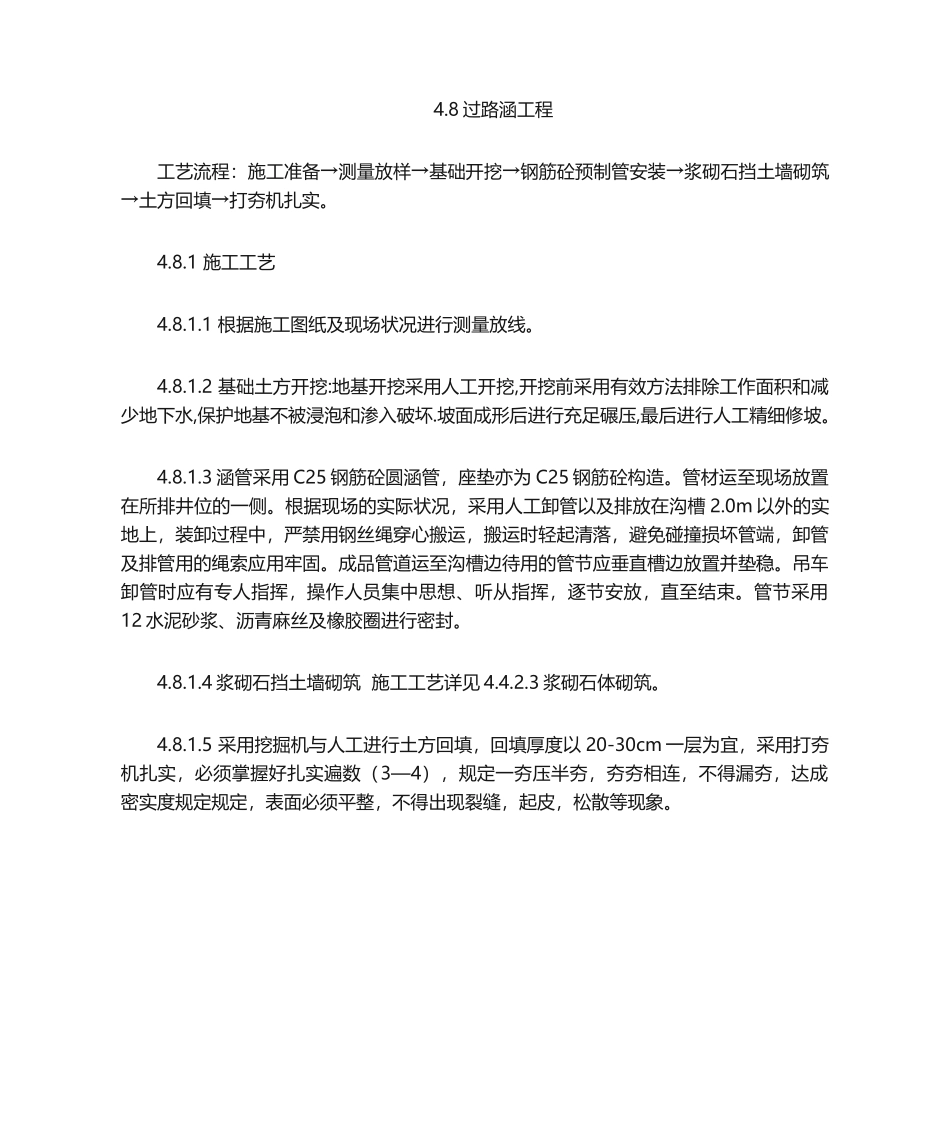

4.8过路涵工程工艺流程:施工准备→测量放样→基础开挖→钢筋砼预制管安装→浆砌石挡土墙砌筑→土方回填→打夯机扎实。4.8.1施工工艺4.8.1.1根据施工图纸及现场状况进行测量放线。4.8.1.2基础土方开挖:地基开挖采用人工开挖,开挖前采用有效方法排除工作面积和减少地下水,保护地基不被浸泡和渗入破坏.坡面成形后进行充足碾压,最后进行人工精细修坡。4.8.1.3涵管采用C25钢筋砼圆涵管,座垫亦为C25钢筋砼构造。管材运至现场放置在所排井位的一侧。根据现场的实际状况,采用人工卸管以及排放在沟槽2.0m以外的实地上,装卸过程中,严禁用钢丝绳穿心搬运,搬运时轻起清落,避免碰撞损坏管端,卸管及排管用的绳索应用牢固。成品管道运至沟槽边待用的管节应垂直槽边放置并垫稳。吊车卸管时应有专人指挥,操作人员集中思想、听从指挥,逐节安放,直至结束。管节采用12水泥砂浆、沥青麻丝及橡胶圈进行密封。4.8.1.4浆砌石挡土墙砌筑施工工艺详见4.4.2.3浆砌石体砌筑。4.8.1.5采用挖掘机与人工进行土方回填,回填厚度以20-30cm一层为宜,采用打夯机扎实,必须掌握好扎实遍数(3—4),规定一夯压半夯,夯夯相连,不得漏夯,达成密实度规定规定,表面必须平整,不得出现裂缝,起皮,松散等现象。
