桥桩基施工方案一、工程概况1、工程介绍该桥为省道

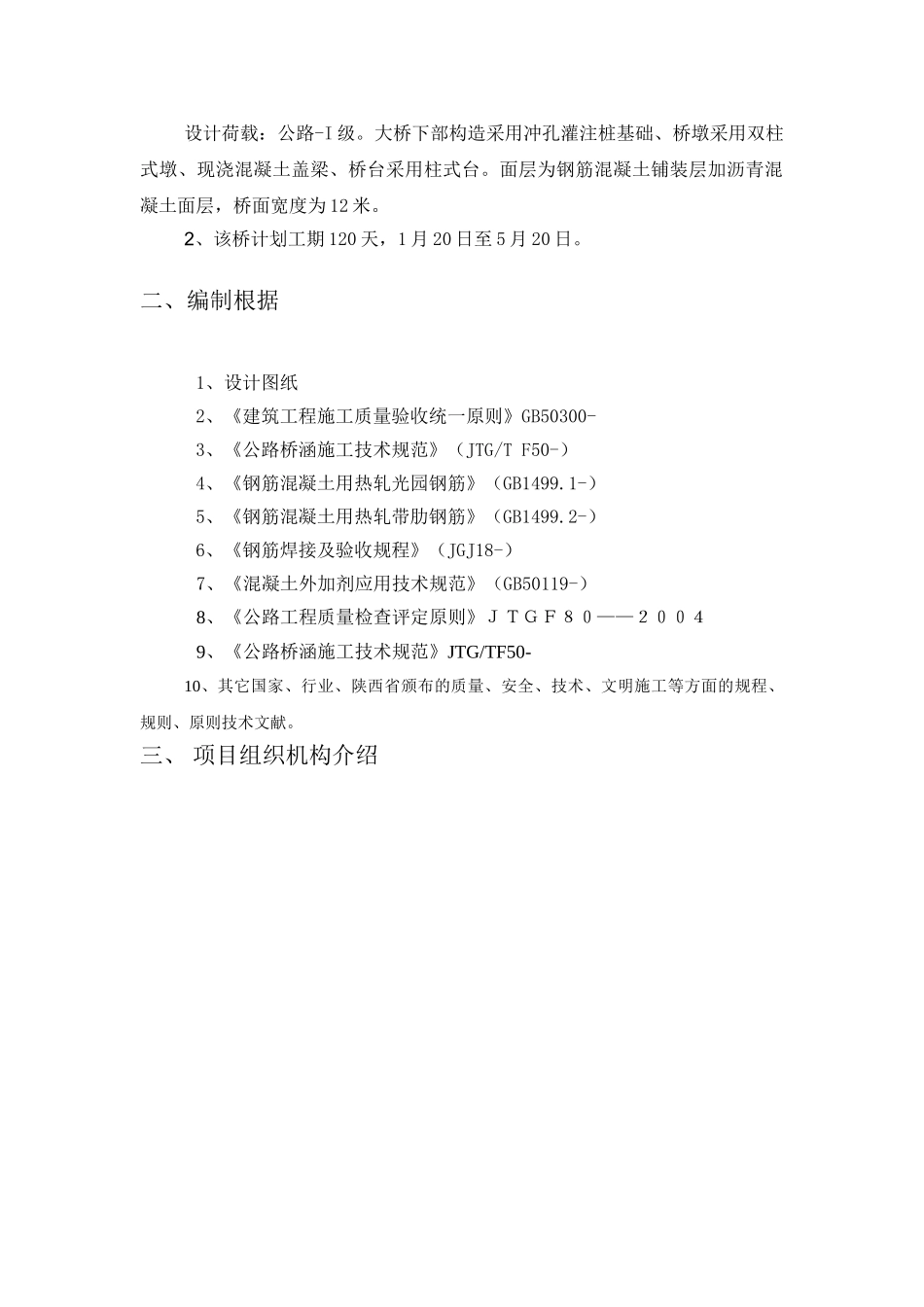

设计荷载:公路-I级
大桥下部构造采用冲孔灌注桩基础、桥墩采用双柱式墩、现浇混凝土盖梁、桥台采用柱式台
面层为钢筋混凝土铺装层加沥青混凝土面层,桥面宽度为12米
2、该桥计划工期120天,1月20日至5月20日
二、编制根据1、设计图纸2、《建筑工程施工质量验收统一原则》GB50300-3、《公路桥涵施工技术规范》(JTG/TF50-)4、《钢筋混凝土用热轧光园钢筋》(GB1499
1-)5、《钢筋混凝土用热轧带肋钢筋》(GB1499
2-)6、《钢筋焊接及验收规程》(JGJ18-)7、《混凝土外加剂应用技术规范》(GB50119-)8、《公路工程质量检查评定原则》JTGF80——20049、《公路桥涵施工技术规范》JTG/TF50-10、其它国家、行业、陕西省颁布的质量、安全、技术、文明施工等方面的规程、规则、原则技术文献
三、项目组织机构介绍1、项目组织机构图2、质量确保体系图项目经理管伟现场负责杨树荣技术负责姜昆桥梁施工队负责人徐有祥测量负责徐有智技术负责张旺施工员徐小明安全员武立彬项目经理技术负责质检工程师测量施工队实验室施工机械各作业班组质检员测量员实验员施工队操作员测量工程师实验工程师现场施工员机械工程师工班自检专职质检质检工程师最后由监理工程师签认3、安全管理体系图四、施工工艺1、泥浆护壁冲击成孔桩基施工工艺流程(见下图)泥浆护壁冲击成孔桩施工工艺流程2、具体施工办法2
1开工前施工现场要完毕“三通一平”,确保施工便道的畅通
2混凝土配合比已同意,多个材料已检查
3由项目部对操作工人进行施工和安全技术交底
4测量放样:根据复测的导线点、水准点成果对桩基基础进行中桩和高程放样
5根据放样的位置填筑或搭设钻机施工平台
6埋设护筒1)根据图纸和现场地质条件,在刘木匠沟大桥施工时护筒埋设
